Но основные показатели в полной мере не отвечают достоверности оценки эффективности капитальных вложений, по этой причине используют расширенную систему показателей, которая дополняется анализом инвестиционного проекта методом точки безубыточности.
Инвестиционный бюджет составляется в двух частях: плановый краткосрочный бюджет, стратегическое долгосрочное планирование («скользящий» бюджет). Сущность «скользящего» бюджета заключается в том, что по окончании краткосрочного периода планирования, скользящий бюджет корректируется с учетом включения в него следующего краткосрочного периода. «Скользящий» бюджет служит для определения стратегических целей.
Главная цель инвестиционного бюджета – это выявление и планирование инвестиционного остатка денежных средств, который формируется с целью осуществления эффективных краткосрочных вложений. Этот вид денежных активов может формироваться при условии полного удовлетворения потребности предприятия в формировании денежных активов других видов. При формировании эффективного портфеля краткосрочных финансовых инвестиций денежные активы не теряют своей стоимости и их сумма не ограничивается.
Бюджетирование отдельных инвестиционных проектов зависит от способа его осуществления. При хозяйственном способе в бюджете показывается подробная расшифровка по статьям инвестиционных затрат, при подрядном (привлечение подрядчика) – объект незавершенного строительства до его сдачи находится на балансе подрядчика, а в инвестиционном бюджете отражается только стоимостная величина финансирования подрядных работ.
Проект инвестиционного бюджета представлен в таблице 3.18.

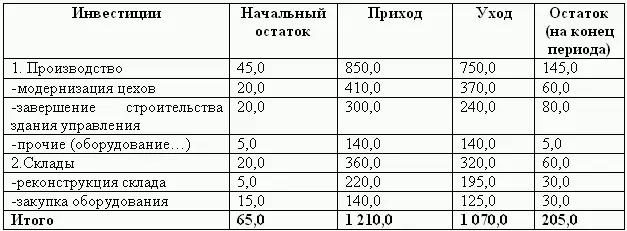

Таблица 3.18. Проект инвестиционного бюджета на 200_г. (тыс. руб.).
Финансовый бюджет представляет собой прогнозную финансовую отчетность, которая показывает финансовое положение компании по истечении планового года в случае, если все бюджеты выполнены без отклонений. «Выходной» формой финансового бюджета является проект движения денежных средств, который составляется на основе проекта отчета о прибылях и убытках и инвестиционного бюджета, но не является их расчетным итогом. Это объясняется несколькими причинами: во-первых, статьи отчета о прибылях и убытках могут существенно отклоняться от соответствующих статей денежных поступлений, во-вторых, существуют статьи денежных поступлений и расходов, не связанных с текущим кругооборотом капитала и инвестиционной деятельностью компании.
Таким образом, в процессе составления проекта бюджета движения денежных средств анализируется прогнозная динамика расчетов компании, возможного привлечения средств и погашения кредиторской задолженности.
Для разработки бюджета, помимо информации бюджета продаж, требуются дополнительные сведения: какие затраты не влияют на денежный поток, какие платежи относятся к тому же периоду, в котором начисляются, а какие в следующем; величина дебиторской задолженности на начало периода и ее изменения за плановый период; распределение платежей по месяцам, неделям и дням внутри планируемого периода; плановый остаток свободных денежных средств на начало периода.
Примерный бюджет движений денежных средств промышленной компании имеет следующий вид (таблица 3.19).

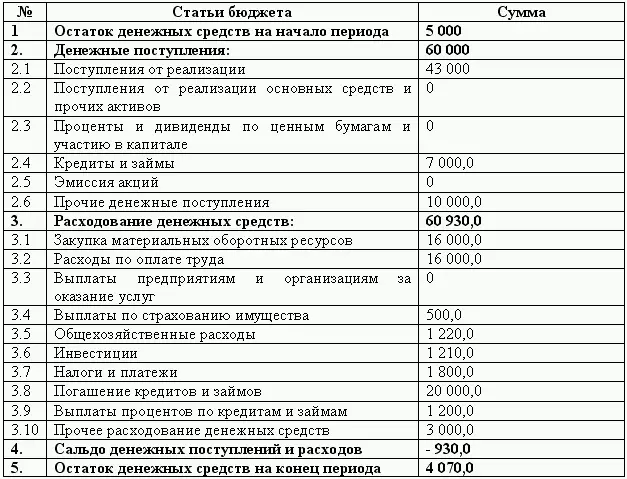

Таблица 3.19. Бюджет движения денежных средств на 200_г. (тыс. руб.)
На основе отчетов о финансовых результатах, инвестициях и движении денежных средств, а также баланса на начало бюджетного периода строится проект баланса на конец бюджетного периода , основу которого составляет балансовое равенство по отдельным статьям актива и пассива:
Плановый балансовый остаток на конец периода является расчетной величиной, балансовый остаток на начало периода берется как фактическая величина из баланса на начало бюджетного периода. Величины же планового прихода и расхода берутся из соответствующих сводных форм операционного, инвестиционного и финансового бюджетов (таблица 3.20).
