Существуют два расчетных метода определения бюджета материалов: метод технологического нормирования (применяется при расчете тех материалов, которые расходуются на производственные цели) и метод сравнительного анализа счетов (относится к материалам, которые расходуются на сбытовые нужды или применяется на тех предприятиях, где нет метода технологического нормирования).
Нормативы, формирующие бюджет материальных затрат, должны быть реально достижимыми при высокой эффективности работы, то есть учитывать процент потерь, неизбежных в процессе производства.
Вначале составляется бюджет использования сырья и материалов, который впоследствии будет является отправным документом для составления бюджета закупок.

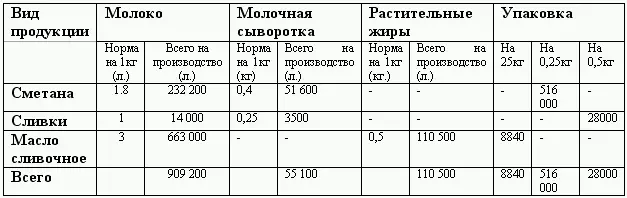

Таблица 3.4. Бюджет использования сырья и материалов
После того как определена потребность в основных материалах, простым суммированием производится расчет совокупной потребности в материалах по видам продукции. Сырье должно закупаться в количестве, достаточном для достижения запланированного уровня производства и для образования целевого уровня запасов сырья на конец бюджетного периода. По каждому виду сырья и материалов бюджет закупок в натуральном выражении рассчитывается по формуле:
Запас в материалах на конец отчетного периода определяется аналогично запасам готовой продукции по методу «совокупных выгод– издержек».
Бюджет использования и закупок материалов можно составит в форме единого документа, но он может оказаться трудно воспринимаемым, особенно когда на производстве используется несколько видов прямых материалов. Разумнее составлять два обособленных документа, тем более, что за закупку материалов ответственность несет коммерческая служба, а за и использование производственные подразделения.

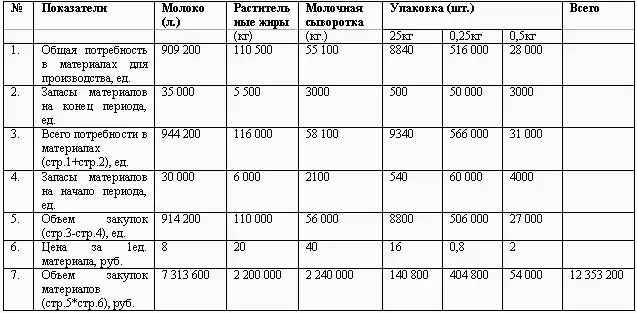

Таблица 3.5. Бюджет закупок прямых материалов на 200_г.
Как и бюджет прямых материальных затрат и закупок, бюджет прямых трудовых затрат основывается на данных бюджета производства и нормативах затрат труда основных рабочих на изготовление каждого вида продукции. Стоимость затраченного труда будет зависеть от типа и количества производимой продукции, ее трудоемкости, системы оплаты труда. Прямые затраты труда рассчитываются также двумя основными способами как и прямые материалы, отличие состоит в том, что прямые затраты труда можно сразу определить в стоимостном выражении, так как они не имеют переходящего остатка на начало планируемого периода.
Таблица 3.6. Нормативы затрат на труда на изготовление 1 ед. продукции
Таблица 3.7. Бюджет затрат труда в натуральном и стоимостном выражении
Найдем количество работников, которое необходимо предприятию, чтобы обеспечить плановый объем выпуска.
Продолжительность рабочей недели сотрудников предприятия – 40 часов, в течение одного месяца полностью проходят 4 недели, следовательно продолжительность рабочего периода за месяц составляет 160 часов. За планируемый период (11 месяцев, с учетом отпуска) рабочее время одного работника составит – 1760 часов. Для выполнения запланированного объема работ потребуется 723 100/1760 = 411 ставок основных работников.
Необходимо обратить внимание на то, что в расчете все «астрономическое время» в течение рабочего дня тратится исключительно на выполнение нормативов по изготовлению продукции. Однако это допускается, если в нормативы затрат на изготовление одного изделия уже включаются «нормальные», технологические потери ресурсов. Если же нормативы приняты достаточно жесткие (без учета перекуров, обеденного перерыва, очистки оборудования и т. д.), потребность в работниках будет намного больше, чем рассчитанная с учетом нормативной производительностью.
Поскольку в основе бюджета затрат труда лежит бюджет производства, то неправильный расчет объема продаж может привести к ошибочной политике найма персонала.
Читать дальше
Конец ознакомительного отрывка
Купить книгу
