Действия могут совершаться последовательно или параллельно. Разумно использовать диаграмму (график) для представления последовательности действий и их вклада в достижение конечной цели. Это помогает показать согласование различных действий и выявить области возможных конфликтов. Действия должны быть подогнаны друг к другу максимально плотно для предотвращения потерь ресурсов, при этом необходимо предусмотреть некоторый запас времени для наложения их друг на друга.
Планирование создает основу для контроля и управления. Одним из элементов планирования выступает процесс определения опорных (реперных) точек реализации решения, которые помогают не сбиться с выбранного направления по достижению поставленной цели. Кроме того, опорные точки позволяют выделить стадии работ, что, в свою очередь, помогает определению их содержания.
Подразделение реализации на стадии позволяет разделить крупную задачу на более мелкие. Решение мелких задач находится быстрее и легче, а реализация решений протекает под лучшим контролем.
Но для сложных решений линейная структура стадийных планов не подходит, поэтому вводится сетевое планирование.
Преимущество сетевых планов заключается еще и в том, что в них:
• упорядочиваются логически сами работы и отдельные действия;
• для каждой отдельно взятой задачи можно определить и контролировать результаты и затраты ресурсов;
• могут быть выделены планы сроков и издержек;
• заложена основа для промежуточного контроля;
• иерархическое построение задач позволяет рационально распределить обязанности и роли участников процесса реализации решения.

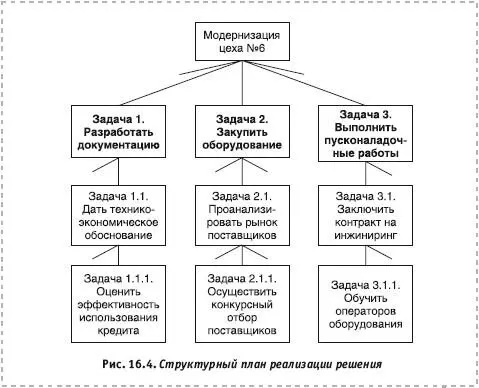

Структурный план разделяет всю работу на отдельные элементы и обозначает связи между ними. Упрощенный пример структурного плана представлен на рисунке 16.4.
Процессуальный план представляет собой дальнейшую разработку и детализацию структурного плана. Для этого элементарные действия структурного плана следует выстроить в логической и временной последовательности. В результате становится ясно: кто, когда и что конкретно должен делать и как отдельные действия зависят друг от друга.

В качестве примера в табл. 16.1 представлена гистограмма процесса написания книги на заданную тему работниками кафедры университета.
Таблица 16.1
Гистограмма процесса по проекту: «Написание книги «Стратегическое развитие вуза»
На практике в случае реализации сложного решения процессуальный план выполняется в виде сетевого. В остальных случаях его можно представить в виде столбиковой диаграммы (гистограммы).
Важный этап в планировании заключается в определении срока реализации решения. График работ лучше всего выстроить в виде таблицы, где отмечается дата начала и окончания работ по решению элементарных задач. Другой вариант отражения сроков выполнения работ может быть представлен гистограммой.
Должно быть определено не только количество необходимых ресурсов, но и их сочетание, а также поставщики и условия поставки этих ресурсов.
При расчете ресурсов важно не допустить их недооценки. Нехватка ресурсов может сорвать реализацию полностью. Иногда приходится адаптировать план действий к ожидаемому наличию ресурсов.
При выработке и оценке своего решения вы рассмотрели зоны риска и возможные побочные эффекты. Вы изменили его, пытаясь минимизировать негативные последствия.
Определение ресурсов, требуемых для выполнения работ, целесообразно выполнить с учетом следующих замечаний:
• данные, полученные на ранних стадиях реализации решения, требуют уточнения по мере приближения к этапу расчета потребных ресурсов;
• метод определения размера ресурсов не может быть единственным, а должен позволять проводить встречную проверку;
• используемая для расчетов информация всегда не полна и не может быть абсолютно точной;
• необходимо учитывать временные издержки на подготовку и проведение рабочих заседаний по работе над реализацией решения;
• планировать необходимо с запасом (например, между окончанием одной работы и началом другой оставлять в запасе один-два дня);
