Стэнли Портни - Управление проектами для чайников

Здесь есть возможность читать онлайн «Стэнли Портни - Управление проектами для чайников» весь текст электронной книги совершенно бесплатно (целиком полную версию без сокращений). В некоторых случаях можно слушать аудио, скачать через торрент в формате fb2 и присутствует краткое содержание. Город: Москва, Год выпуска: 2005, ISBN: 2005, Издательство: Издательский дом Вильямс, Жанр: management, на русском языке. Описание произведения, (предисловие) а так же отзывы посетителей доступны на портале библиотеки ЛибКат.

Управление проектами для чайников: краткое содержание, описание и аннотация

Предлагаем к чтению аннотацию, описание, краткое содержание или предисловие (зависит от того, что написал сам автор книги «Управление проектами для чайников»). Если вы не нашли необходимую информацию о книге — напишите в комментариях, мы постараемся отыскать её.

Одна из последних тенденций в деловом мире — проектная система организации работ; в последние годы навыки управления проектами требуются от менеджеров практически любого уровня. В этой книге вы найдете информацию о различных подходах к планированию и управлению проектами, научитесь составлять планы, графики работ и бюджет, а также правильно организовывать и контролировать процесс выполнения проекта. Вы узнаете о значении хороших взаимоотношений с людьми — теми, кто выполняет проект с вами, и теми, для кого он выполняется.
Теоретический материал сопровождается примерами, схемами и рисунками, подсказками и полезными советами, которые облегчат планирование и реализацию проекта. Прочитав книгу «Управление проектами для чайников», вы научитесь выявлять и преодолевать проблемы, которые мешают успешному применению эффективных методов. Эту книгу найдут для себя полезной как начинающие, так и опытные менеджеры, а также все, кто интересуется современными подходами к организации труда.

Управление проектами для чайников — читать онлайн бесплатно полную книгу (весь текст) целиком

Ниже представлен текст книги, разбитый по страницам. Система сохранения места последней прочитанной страницы, позволяет с удобством читать онлайн бесплатно книгу «Управление проектами для чайников», без необходимости каждый раз заново искать на чём Вы остановились. Поставьте закладку, и сможете в любой момент перейти на страницу, на которой закончили чтение.

Тёмная тема
Сбросить

Интервал:

Закладка:

Сделать
Как это выглядит на практике

Убедимся на примере, как разработка структурной схемы работ помогает правильно спланировать сроки их выполнения. На рис. 3.2 показан фрагмент структурной схемы работ проекта по сбору информации среди разных групп населения.

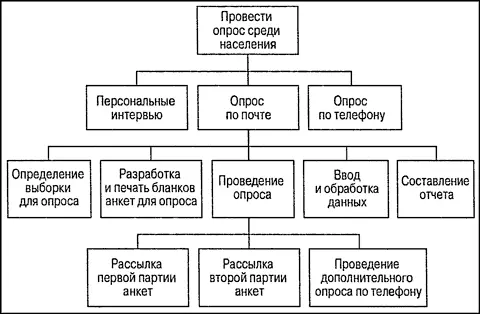

Рис 32 Разработка структурной схемы работ для проведения опроса Допустим - фото 65

Рис. 3.2. Разработка структурной схемы работ для проведения опроса

Допустим, ваш босс интересуется, сколько времени займет опрос для определения характеристик нового продукта, который, возможно, поступит в разработку. Немного поразмыслив, вы решаете, что проведете опросы в главном офисе фирмы, двух ее региональных центрах и среди обычных клиентов. И докладываете, что вам потребуется от одного до шести месяцев.

Полагаю, вы замечали, что люди не в восторге от ответов "От одного до шести месяцев". Если вы считаете, что, уложившись в шесть месяцев, выполните обещание, то шеф подумает, что при старании хватит и одного. Но в действительности вы не знаете, сколько времени потребуется.

Разработка структурной схемы работ даст вам более ясную картину и облегчит расчет трудоемкости. Допустим, вы решили, что ваш опрос будет состоять из трех частей: интервью с сотрудниками центрального офиса, телефонный опрос представителей двух региональных отделений и отправка анкет по почте клиентам фирмы. Все три задачи требуют дальнейшей детализации. Остановимся на почтовой рассылке. Коллеги, которые уже занимались этим, советуют выполнить следующие работы.

Определение выборки среди клиентов.Вы решаете, что это займет неделю, если отдел сбыта ведет список клиентов. Ваше предположение подтвердилось.

Разработка и печать анкет для опроса.На этот раз вам просто повезло. Коллеги сообщили, что на складе остались анкеты после прошлогоднего опроса. Вы обнаружили 1000 экземпляров анкет, которые вам вполне подходят. Затраты времени на подготовку и печать анкет оказались нулевыми. Отлично!

Рассылка анкет и получение ответов.Вы проконсультировались с коллегами, которые занимались подобным опросом раньше, и пришли к выводу: для того чтобы получить 70 и больше процентов ответов, следует провести опрос в три этапа. Вначале вы рассылаете первый набор анкет и собираете ответы в течение четырех недель. Затем посылаете анкеты тем, кто не ответил в первый раз, и ждете еще четыре недели. И наконец, в течение двух недель проводите дополнительный телефонный опрос тех клиентов, которые все еще не ответили на первые два комплекта анкет.

Ввод и обработка данных.Вы предполагаете, что ввод и анализ полученных данных займет около двух недель.

Составление итогового отчета.На это, по вашим расчетам, необходимо две недели.

Таким образом, на завершение всех работ по проведению опроса вам потребуется 15 недель. Поскольку вы не только определили все работы, но и выяснили, как их осуществлять, то у вас не просто конкретная цифра, у вас еще — уверенность в возможности выполнения задачи!

Особые ситуации

В принципе, большинство задач можно разбить на отдельные компоненты. Но некоторые ситуации предполагают творческий подход.

Метод последовательных приближений

Допустим, вам нужно выполнить работу, которая требует определенного (неизвестного вам) количества повторяющихся действий. Например, утверждение составленного вами отчета. Вы представляете черновик отчета на рассмотрение и, если он не утвержден, дорабатываете его и снова подаете на утверждение. И так — пока не получите утверждения. Сколько раз — неизвестно.

Управление проектами для чайников - изображение 66 Условной операцией называется та, которая будет выполняться при определенных условиях. К сожалению, в структурной схеме работ такие операции не предусмотрены. Все указанные в ней работы подлежат выполнению. Обойти это ограничение можно двояко.

• Можно ввести работу "Рассмотрение/согласование отчета" и указать конкретное время для этого этапа. По сути, вы включаете столько циклов, сколько возможно за установленный временной период.

• Можно предположить определенное количество пересмотров вашего отчета и представить в структурной схеме работ каждый пересмотр как отдельную работу. Завершением каждого пересмотра можно пользоваться как значащими отметками (вехами) в отслеживании хода выполнения работы.

Читать дальше
Тёмная тема
Сбросить

Интервал:

Закладка:

Сделать

Похожие книги на «Управление проектами для чайников»

Представляем Вашему вниманию похожие книги на «Управление проектами для чайников» списком для выбора. Мы отобрали схожую по названию и смыслу литературу в надежде предоставить читателям больше вариантов отыскать новые, интересные, ещё непрочитанные произведения.


Отзывы о книге «Управление проектами для чайников»

Обсуждение, отзывы о книге «Управление проектами для чайников» и просто собственные мнения читателей. Оставьте ваши комментарии, напишите, что Вы думаете о произведении, его смысле или главных героях. Укажите что конкретно понравилось, а что нет, и почему Вы так считаете.

x
