Здесь есть возможность читать онлайн «Андрей Береговенко - Как сдать экзамен PMP (Project Management Professional)» — ознакомительный отрывок электронной книги совершенно бесплатно, а после прочтения отрывка купить полную версию. В некоторых случаях можно слушать аудио, скачать через торрент в формате fb2 и присутствует краткое содержание. ISBN: , Жанр: Руководства, popular_business, management, management, management, на русском языке. Описание произведения, (предисловие) а так же отзывы посетителей доступны на портале библиотеки ЛибКат.

Как сдать экзамен PMP (Project Management Professional): краткое содержание, описание и аннотация

Предлагаем к чтению аннотацию, описание, краткое содержание или предисловие (зависит от того, что написал сам автор книги «Как сдать экзамен PMP (Project Management Professional)»). Если вы не нашли необходимую информацию о книге — напишите в комментариях, мы постараемся отыскать её.

В книге я расcкажу, как готовился и сдавал экзамен PMP, какие ошибки совершал и как их преодолевал. Какие материалы использовал при подготовке, как выстраивал процесс получения необходимой для сдачи экзамена информации. Расскажу, почему не сдал с первого раза, какую сделал работу над ошибками, и сдал со второго подхода. Если даже вы не планируете сдавать экзамен, то книга будет полезна для систематизации знаний по управлению проектами.Андрей Береговенко, PMP

Как сдать экзамен PMP (Project Management Professional) — читать онлайн ознакомительный отрывок

Ниже представлен текст книги, разбитый по страницам. Система сохранения места последней прочитанной страницы, позволяет с удобством читать онлайн бесплатно книгу «Как сдать экзамен PMP (Project Management Professional)», без необходимости каждый раз заново искать на чём Вы остановились. Поставьте закладку, и сможете в любой момент перейти на страницу, на которой закончили чтение.

Тёмная тема
Сбросить

Интервал:

Закладка:

Сделать

Оптимистичная (tO).Длительность операции основывается на анализе наиболее благоприятного сценария для операции.

Пессимистичная (tP).Длительность операции основывается на анализе наиболее неблагоприятного сценария для операции.

Будучи зависимой от предполагаемого распределения значений в диапазоне трех оценок, ожидаемая длительность, tE, рассчитывается по формуле. Две наиболее распространенные формулы – треугольное распределение и бета-распределение.

Формулы:

Треугольное распределение. tE = (tO + tM + tP) / 3

Бета-распределение(из традиционного метода PERT). tE = (tO +4tM + tP) / 6

Метод критического пути

Метод критического пути – метод, используемый для оценки минимальной длительности проекта и определения степени гибкости расписания на логических путях в сети в рамках модели расписания. Метод анализа сети расписания позволяет рассчитать даты раннего старта и финиша, а также даты позднего старта и финиша для всех операций без учета ресурсных ограничений путем проведения анализа прямого и обратного прохода по сети проекта, как показано на рис. 6—18. В данном примере самый длительный путь включает в себя операции A, C и D, и поэтому последовательность A-C-D является критическим путем. Критический путь – это последовательность операций, представляющая собой самый длительный путь в расписании проекта, который определяет самую короткую возможную длительность проекта. Полученные даты раннего старта и финиша не обязательно являются расписанием проекта; они скорее указывают периоды времени, в рамках которых может быть выполнена операция, используя параметры, введенные в модель расписания, связанные с длительностью операций, логическими связями, опережениями, задержками и другими известными ограничениями. Метод критического

пути используется для расчета степени гибкости расписания на логических путях в сети в рамках модели расписания.

Метод критической цепи Метод критической цепи CCM метод разработки - фото 30

Метод критической цепи

Метод критической цепи (CCM) – метод разработки расписания, позволяющий команде проекта размещать буферы на любом пути в расписании, чтобы учесть ограниченность ресурсов и неопределенности, связанные с проектом. Он разработан из метода критического пути и учитывает воздействия распределения, оптимизации, выравнивания ресурсов, а также

неопределенность в отношении длительности операции на критическом пути, определенном методом критического пути. Метод критической цепи включает в себя понятия буферов и управления буферами. Метод критической цепи использует операции, длительность которых не включает в себя пределы безопасности, логические связи и доступность ресурсов со

статистически определенными буферами, включающими в себя суммарные пределы безопасности операций в определенных точках проекта на пути расписания проекта для учета ограниченных ресурсов и неопределенности, связанной с проектом. Критический путь с ресурсными ограничениями известен как «критическая цепь».

Управление стоимостью проекта Управление стоимостью проекта включает в себя - фото 31

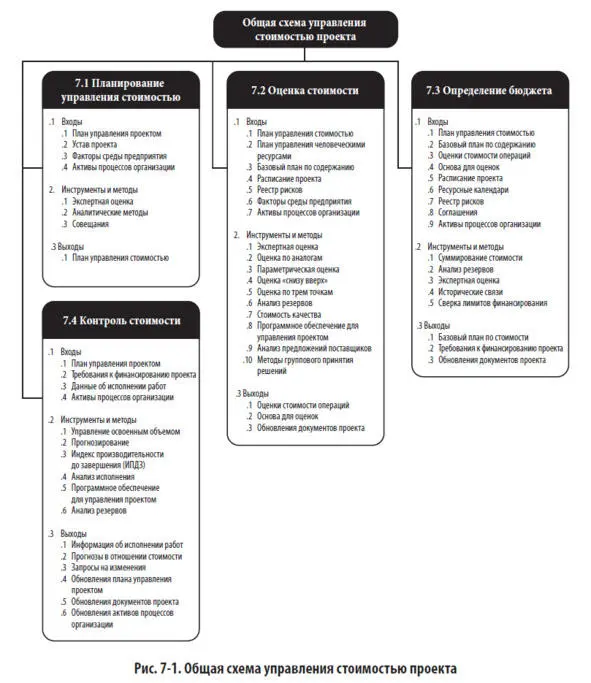

Управление стоимостью проекта

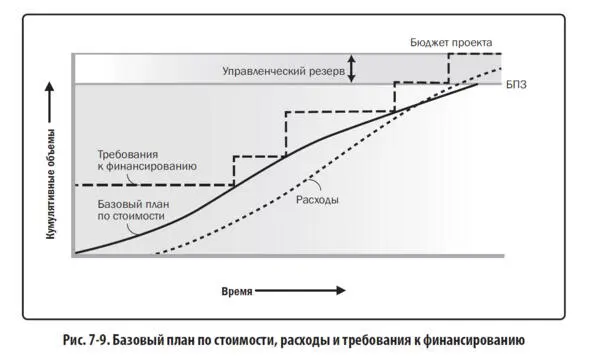

Управление стоимостью проекта включает в себя процессы, необходимые для планирования, оценки, разработки бюджета, привлечения финансирования, финансирования, управления и контроля стоимости, обеспечивающие исполнение проекта в рамках одобренного бюджета.

Управление освоенным объемом Управлени - фото 32 Управление освоенным объемом Управление освоенным объемом EVM - фото 33 Управление освоенным объемом Управление освоенным объемом EVM - фото 34

Управление освоенным объемом

Управление освоенным объемом ( EVM ) – методология, сочетающая оценки содержания, расписания и ресурсов с целью измерения прогресса проекта и достигнутой эффективности. Это широко распространенный метод измерения исполнения проекта. Он объединяет базовый план по содержанию с базовым планом по стоимости, а также с базовым расписанием проекта, формируя базовый план исполнения, который позволяет команде управления проектом оценивать и измерять исполнение проекта и прогресс. Это метод управления проектом, который требует формирования интегрированного базового плана, относительно которого может измеряться исполнение на протяжении проекта. Принципы EVM могут применяться ко

Читать дальше
Тёмная тема
Сбросить

Интервал:

Закладка:

Сделать

Похожие книги на «Как сдать экзамен PMP (Project Management Professional)»

Представляем Вашему вниманию похожие книги на «Как сдать экзамен PMP (Project Management Professional)» списком для выбора. Мы отобрали схожую по названию и смыслу литературу в надежде предоставить читателям больше вариантов отыскать новые, интересные, ещё непрочитанные произведения.


Отзывы о книге «Как сдать экзамен PMP (Project Management Professional)»

Обсуждение, отзывы о книге «Как сдать экзамен PMP (Project Management Professional)» и просто собственные мнения читателей. Оставьте ваши комментарии, напишите, что Вы думаете о произведении, его смысле или главных героях. Укажите что конкретно понравилось, а что нет, и почему Вы так считаете.

x
