Дэвид Андерсон - Канбан. Альтернативный путь в Agile

Здесь есть возможность читать онлайн «Дэвид Андерсон - Канбан. Альтернативный путь в Agile» — ознакомительный отрывок электронной книги совершенно бесплатно, а после прочтения отрывка купить полную версию. В некоторых случаях можно слушать аудио, скачать через торрент в формате fb2 и присутствует краткое содержание. Город: Москва, Год выпуска: 2017, ISBN: 2017, Издательство: Литагент МИФ без БК, Жанр: Экономика, org_behavior, на русском языке. Описание произведения, (предисловие) а так же отзывы посетителей доступны на портале библиотеки ЛибКат.

Канбан. Альтернативный путь в Agile: краткое содержание, описание и аннотация

Предлагаем к чтению аннотацию, описание, краткое содержание или предисловие (зависит от того, что написал сам автор книги «Канбан. Альтернативный путь в Agile»). Если вы не нашли необходимую информацию о книге — напишите в комментариях, мы постараемся отыскать её.

«Канбан» в переводе с японского – «сигнальная доска». В производстве такая доска используется для визуализации нарастающих темпов, что позволяет выпускать больше продукции с меньшими затратами. Яркий пример – подход компании Toyota, благодаря которому в течение многих лет эффективно реализуется принцип «точно в срок» с минимальными издержками.
Дэвид Андерсон приводит расширенный набор тех идей (визуализация процесса и правил работы, типизация элементов работы, классы обслуживания, каденции, метрики и графики для управленческого учета и анализа), которые определяют канбан-метод.
В книге описаны инструменты, позволяющие эффективно вводить идеи бережливого производства в технологические разработки и IT-операции с минимальным сопротивлением изменениям и при этом сохранять оптимальный для всех вовлеченных в работу сотрудников темп.
На русском языке публикуется впервые.

Канбан. Альтернативный путь в Agile — читать онлайн ознакомительный отрывок

Ниже представлен текст книги, разбитый по страницам. Система сохранения места последней прочитанной страницы, позволяет с удобством читать онлайн бесплатно книгу «Канбан. Альтернативный путь в Agile», без необходимости каждый раз заново искать на чём Вы остановились. Поставьте закладку, и сможете в любой момент перейти на страницу, на которой закончили чтение.

Тёмная тема
Сбросить

Интервал:

Закладка:

Сделать

Эффективность потока

Хороший индикатор для бережливого производства, показывающий степень эффективности системы, – отношение времени выполнения ко времени контакта. В производстве время контакта – это время, которое сотрудник проводит непосредственно за работой. В области разработки ПО измерить этот показатель очень трудно. Однако в большинстве систем отслеживания можно выявить отношение времени, выделенного отдельному сотруднику, ко времени блокирования и нахождения в очереди. Таким образом, хотя сообщение об отношении времени выполнения к выделенному времени не дает точной картины эффективности системы, оно вполне может показывать, каков потенциал для улучшения (рис. 12.7).

Рис 127 Пример отношения времени выполнения к выделенному времени Пусть вас - фото 48

Рис. 12.7. Пример отношения времени выполнения к выделенному времени

Пусть вас не пугает, что изначально отношение равняется, например, 10: 1. Я был на многих конференциях, где докладчики, представлявшие самые разные сферы деятельности – от строительства самолетов до проектирования медицинского оборудования, – сообщали о таких же показателях.

Судя по всему, в интеллектуальной работе мы исключительно нерезультативны и неспособны проявить гибкость, которая требуется для эффективного превращения идеи или запроса в работающий продукт.

Показатель эффективности потока не очень полезен с точки зрения повседневности, однако тоже может стать индикатором непрерывного совершенствования.

Первоначальное качество

Ошибки влекут за собой дополнительные издержки и влияют на время выполнения и пропускную способность канбан-системы. Полезно отчитываться о количестве ошибок, которых удалось избежать, в процентном отношении к общему числу WIP и пропускной способности. Со временем желательно довести число ошибок до нуля, как показано на рис. 12.8.

Рис 128 Диаграмма количества дефектов на функцию Критическая нагрузка - фото 49

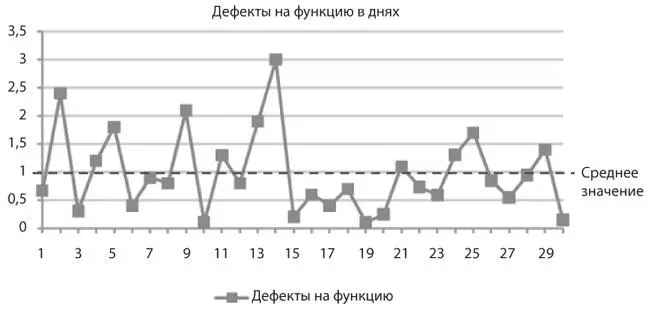

Рис. 12.8. Диаграмма количества дефектов на функцию

Критическая нагрузка

Критическая нагрузка показывает, сколько элементов остается в работе из-за исходно плохого качества, поскольку имеют либо производственные дефекты, либо новые функции, которые были востребованы клиентской службой из-за неудобства в использовании или невозможности предугадывать потребности пользователей. Критическая нагрузка со временем должна падать, и это хороший индикатор роста зрелости организации и умения ее руководителей мыслить системно.

Выводы

• Записывайте WIP по кумулятивной диаграмме потока, чтобы ежедневно следить за WIP-лимитами.

• Записывайте время выполнения для каждого обработанного элемента и сообщайте как о среднем времени выполнения, так и о спектральном анализе для каждого класса обслуживания.

• Время выполнения – это индикатор деловой гибкости.

• Отслеживайте отношение ориентировочного времени выполнения к реальному для элементов класса обслуживания с фиксированной датой поставки.

• Сообщайте о доле заданий, выполненных в срок, как индикаторе предсказуемости.

• Препятствия блокируют рабочий поток и негативно сказываются на времени выполнения и доле заданий, выполненных в срок; сообщайте о блокирующих проблемах и количестве заблокированных рабочих элементов посредством кумулятивной диаграммы потока с наложенным на нее графиком заблокированных элементов. Используйте ее, чтобы показать свою способность выявлять проблемы и быстро их решать.

• Эффективность потока – это отношение времени выполнения ко времени, выделенному на работу. Показатель демонстрирует эффективность организации в обработке новых заданий и служит вторичным индикатором деловой гибкости. Он также демонстрирует потенциал для совершенствования, доступный без изменения методов работы.

• Исходное качество – показатель количества ошибок, обнаруженных тестировщиками в пределах системы. Он указывает на то, сколько мощности теряется из-за плохого изначального качества.

• Критическая нагрузка – показатель, сообщающий о доле работы, созданной ошибками в системе. Он говорит о мощности, которая могла быть использована для работы над новыми, создающими ценность функциями.

Глава 13

Масштабирование канбана

До сих пор примеры и истории о внедрении Канбана, представленные в этой книге, касались исключительно поддержки программ – небольших системных изменений, выходивших в быстрых и частых релизах. Есть множество систем, которые нуждаются в поддержке, и многие читатели, занимающиеся разработкой ПО, найдут здесь полезные советы и планы действий. В сфере IT важную роль играют также обслуживание и эксплуатация, где тоже распространены системы заданий на краткосрочные работы. Канбан-подход очень полезен и в этом случае. Однако есть и другие отрасли, в которых нормой считается разработка проектов существенного масштаба. Если вы, читая эту книгу, задаетесь вопросом, зачем и как использовать Канбан в работе над крупными проектами и всем портфелем проектов, то надеюсь, глава 5убедила вас: Канбан приводит к значительным положительным культурным сдвигам. Преимущества, которых можно достичь благодаря Канбану, настолько желательны, что нельзя не задуматься над тем, как совместить его с большими проектами.

Читать дальше
Тёмная тема
Сбросить

Интервал:

Закладка:

Сделать

Похожие книги на «Канбан. Альтернативный путь в Agile»

Представляем Вашему вниманию похожие книги на «Канбан. Альтернативный путь в Agile» списком для выбора. Мы отобрали схожую по названию и смыслу литературу в надежде предоставить читателям больше вариантов отыскать новые, интересные, ещё непрочитанные произведения.

Отзывы о книге «Канбан. Альтернативный путь в Agile»

Обсуждение, отзывы о книге «Канбан. Альтернативный путь в Agile» и просто собственные мнения читателей. Оставьте ваши комментарии, напишите, что Вы думаете о произведении, его смысле или главных героях. Укажите что конкретно понравилось, а что нет, и почему Вы так считаете.

x
