• Другая концепция предполагает иной подход: считается, что вместо внедрения свободных ограничений числа незавершенных задач для упрощения введения системы каждая стадия работы должна подвергнуться буферизации, а у этапов деятельной работы рамки должны быть довольно узкими. Узкие места и вариативность проявят себя в том, насколько сильно наполнятся буферы. После этого можно внести небольшие изменения в сторону уменьшения размеров буфера, а со временем ненужные буферы исключить.
На момент написания этой книги нет достаточного объема данных, чтобы решить, какой подход лучше.

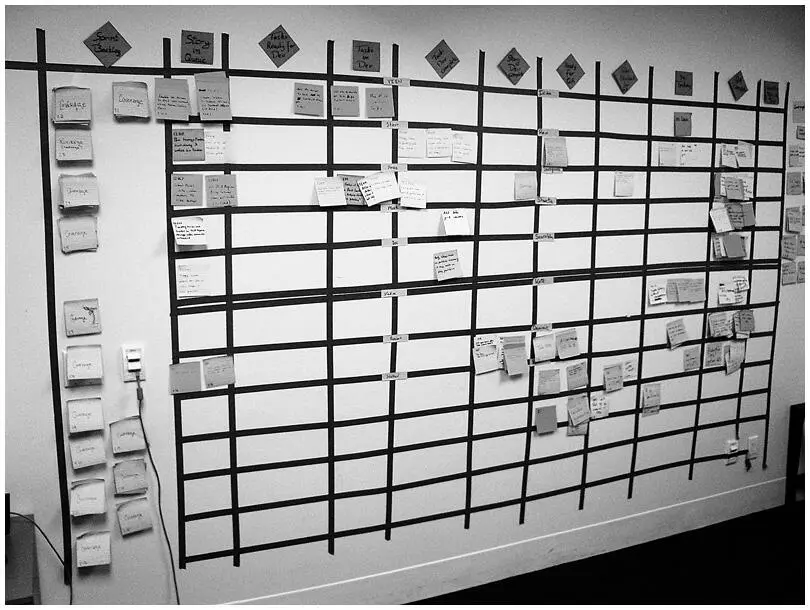

Рис. 6.4. Стена карточек, иллюстрирующая использование ромбовидных карточек в верхней части очереди и буферных столбцов (публикуется с разрешения Liquidnet Holdings)
Некоторые команды договорились показывать буферные и очередные столбцы при помощи карточки, повернутой на 45 градусов. Это действительно сильный визуальный индикатор того, сколько рабочих элементов выполняется, а не находится в очереди в каждый заданный момент времени. Таким образом, команда и другие заинтересованные лица в буквальном смысле «видят» размер оптимальных (или не очень) издержек системы.
Анализ нагрузки необходимо проводить для каждого определенного типа работы. Если у вас накопились данные, проведите на их основе количественный анализ. Если их нет, то подойдет и анализ на основе личного опыта. Например, в примере с Microsoft XIT из главы 4существовало два типа работы – запросы изменений и производственные текстовые изменения (PTC). Возможно, запросы изменений следовало тоже разбить на два типа – дефекты производства и собственно запросы изменений (для новой функциональности). Будь я сейчас наставником этой команды, я бы рекомендовал им различать четыре типа работ: запросы изменений, производственные дефекты, производственные текстовые изменения и ошибки (или неэкранированные дефекты).
Изучим нагрузку для каждого из этих типов. Нагрузка PTC носит пакетный характер: на протяжении шести недель их может не быть вовсе, а затем пройдет десяток за неделю, причем почти одновременно. PTC были небольшими и быстро внедрялись. Поэтому воздействие их не было критичным. Создание системы, способной справляться с такой прерывистой нагрузкой, – это сложная задача. Если PTC требовали серьезных усилий, то системе нужен был существенный встроенный резерв, чтобы справляться с PTC и при этом не снижать предсказуемость запросов изменений.
Запросы изменений, в свою очередь, прибывали гораздо равномернее. Хотя их появление было стохастично, нагрузка оставалась относительно устойчивой: примерно пять – семь новых запросов в неделю. Можно было бы указать скорость появления PTC на графике и отметить нагрузку, чтобы понять среднюю скорость появления и распределение по времени выполнения. После этого можно создавать канбан-систему и с ее помощью справляться с нагрузкой.
Нагрузка по некоторым типам работ, например регуляторным требованиям, носит сезонный характер. Новое налоговое законодательство также сезонно затрагивает финансовую систему и систему начисления заработной платы. Мне известен такой случай: IT-отдел автогоночной компании получал регуляторные изменения от контролирующей спортивной организации в начале каждого гоночного сезона. Их могли присылать и во время сезона, но в межсезонье объем был существенно больше, поскольку регуляторные требования менялись от сезона к сезону. Важно понимать принципы такой нагрузки, чтобы менять дизайн канбан-системы и лучше справляться с разными типами работы.
Распределение мощности в соответствии с нагрузкой
Поняв нагрузку, вы можете определить, какую мощность системы выделить на ее удовлетворение. В примере на рис. 6.5 приведены три «плавательные дорожки», по одной для каждого типа работы, а именно для запросов изменений, внутренней эксплуатационной деятельности (например, рефакторинга кода) и производственных текстовых изменений. В итоге выделено 60 % на запросы изменений, 10 % на работу по рефакторингу кода и 30 % на производственные текстовые изменения. Учитывая анализ нагрузки, который показывает, что производственные текстовые изменения прибывают порциями, такое распределение мощности демонстрирует, что значительный резерв выделяется на срочную обработку производственных текстовых изменений сразу после их прибытия без ущерба для дедлайнов по другим работам. Распределение мощности должно учитывать профиль риска. Если, например, допустима просрочка выполнения заданий для производственных текстовых изменений, а время выполнения по запросам изменений может быть более длительным и менее предсказуемым, то распределение будет иным: например, 85 % на запросы изменений, 10 % на обслуживание и 5 % на производственные текстовые изменения. Еще один вариант – оставить «плавательную дорожку» для производственных текстовых изменений, но не выделять для них никакой мощности, а просто превысить ограничение числа незавершенных задач, если поступает пакет производственных текстовых изменений. Тем самым вы отказываетесь от ненужного резерва и выдаете оптимальный экономический результат при обычной работе. Однако когда пакет производственных текстовых изменений действительно прибывает, это может повлечь за собой серьезные последствия для всех других задач с точки зрения времени выполнения и предсказуемости.
