Дэвид Андерсон - Канбан. Альтернативный путь в Agile

Здесь есть возможность читать онлайн «Дэвид Андерсон - Канбан. Альтернативный путь в Agile» — ознакомительный отрывок электронной книги совершенно бесплатно, а после прочтения отрывка купить полную версию. В некоторых случаях можно слушать аудио, скачать через торрент в формате fb2 и присутствует краткое содержание. Город: Москва, Год выпуска: 2017, ISBN: 2017, Издательство: Литагент МИФ без БК, Жанр: Экономика, org_behavior, на русском языке. Описание произведения, (предисловие) а так же отзывы посетителей доступны на портале библиотеки ЛибКат.

Канбан. Альтернативный путь в Agile: краткое содержание, описание и аннотация

Предлагаем к чтению аннотацию, описание, краткое содержание или предисловие (зависит от того, что написал сам автор книги «Канбан. Альтернативный путь в Agile»). Если вы не нашли необходимую информацию о книге — напишите в комментариях, мы постараемся отыскать её.

«Канбан» в переводе с японского – «сигнальная доска». В производстве такая доска используется для визуализации нарастающих темпов, что позволяет выпускать больше продукции с меньшими затратами. Яркий пример – подход компании Toyota, благодаря которому в течение многих лет эффективно реализуется принцип «точно в срок» с минимальными издержками.
Дэвид Андерсон приводит расширенный набор тех идей (визуализация процесса и правил работы, типизация элементов работы, классы обслуживания, каденции, метрики и графики для управленческого учета и анализа), которые определяют канбан-метод.
В книге описаны инструменты, позволяющие эффективно вводить идеи бережливого производства в технологические разработки и IT-операции с минимальным сопротивлением изменениям и при этом сохранять оптимальный для всех вовлеченных в работу сотрудников темп.
На русском языке публикуется впервые.

Канбан. Альтернативный путь в Agile — читать онлайн ознакомительный отрывок

Ниже представлен текст книги, разбитый по страницам. Система сохранения места последней прочитанной страницы, позволяет с удобством читать онлайн бесплатно книгу «Канбан. Альтернативный путь в Agile», без необходимости каждый раз заново искать на чём Вы остановились. Поставьте закладку, и сможете в любой момент перейти на страницу, на которой закончили чтение.

Тёмная тема
Сбросить

Интервал:

Закладка:

Сделать

Команде сервера закачек ОТА не хватало либо дисциплины, либо мотивации для использования метода FDD. Они не работали совместно, как требует FDD, а выдавали большие порции функций на откуп индивидуальным разработчикам. Обычно на одного разработчика у них в любое время приходилось до десяти функций. А команда по разработке OTA DM следовала методам, изложенным в учебнике. Они хорошо работали в сотрудничестве и разрабатывали модульные тесты для 100 % своих функций. И самое важное – они трудились над небольшим количеством функций одновременно, обычно это было 5–10 функций в работе для всей команды в любой момент.

Целевым ориентиром для функции в FDD является 1,6–2,0 функционального очка кода.

У команды по разработке сервера закачек OTA, находившейся в Сиэтле, среднее время выполнения составляло примерно три месяца на функцию от начала работы до сдачи ее для интеграционного теста команде из Шампейна ( рис. 3.1).

У команды по разработке OTA DM среднее время выполнения колебалось от 5 до 10 дней, что показано на рис. 3.2. Разница в исходном качестве, измеряемом в количестве ошибок в системном или интеграционном тесте, превысила 30 раз. Команда по разработке OTA DM продемонстрировала изначальное качество на уровне лидеров индустрии – две или три ошибки на 100 функций, а команда по разработке сервера закачек OTA продемонстрировала средний по индустрии результат – около двух ошибок на функцию.

Рис 32 Кумулятивная диаграмма потока КДП команды управления устройствами - фото 7

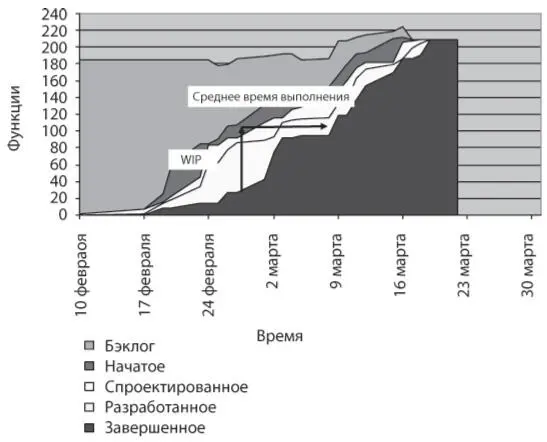

Рис. 3.2. Кумулятивная диаграмма потока (КДП) команды управления устройствами OTA (зима 2004 года)

Из этих диаграмм можно сделать вывод, что количество незавершенных задач непосредственно связано с временем выполнения. Рис. 3.2 явно демонстрирует, что с сокращением числа незавершенных задач уменьшается и время выполнения. На пике среднее время выполнения составляет 12 дней. Позднее в проекте, когда незавершенных задач становится меньше, среднее время выполнения сокращается до четырех дней.

Существует причинно-следственная связь между количеством незавершенных задач и средним временем выполнения, и эта зависимость линейна. В производстве эти отношения известны как закон Литтла. Пример двух команд из Motorola предполагает наличие корреляции между увеличением времени выполнения и снижением качества. Похоже, что увеличение времени выполнения оборачивается существенно худшим качеством. В нашем случае увеличение среднего времени выполнения в 6,5 раза повлекло за собой более чем тридцатикратное увеличение первичных ошибок. Более долгое время выполнения связано с увеличением количества незавершенных задач. После выявления этого примера я стал использовать незавершенные задания как средство контроля качества и убедился в наличии взаимосвязи между их количеством и исходным качеством кода. Однако на момент написания этой книги не существует научных подтверждений этого эмпирически полученного результата.

Снижение количества незавершенных задач, или сокращение продолжительности итерации, оказывает серьезное влияние на исходное качество. Судя по всему, отношение между количеством незавершенных задач и исходным качеством нелинейно, то есть ошибки растут непропорционально увеличению количества незавершенных задач. Таким образом, видимо, двухнедельные итерации лучше четырехнедельных, а недельные еще лучше. Более короткие итерации повышают качество.

Логика представленных свидетельств подсказывает, что имеет смысл ограничить число незавершенных задач при помощи канбан-системы. Если мы знаем, что управление незавершенными задачами пойдет на пользу качеству, то почему бы не прописать формальные правила ограничения их количества, тем самым высвободив менеджеров для другой деятельности?

Из тесной взаимосвязи между незавершенными задачами и качеством следует, что этап 2 нашего рецепта должен внедряться параллельно с этапом 1 или сразу после него.

Кто лучше?

Я вмешался в деятельность команды разработки сервера закачек OTA в рождественскую неделю 2003 года и сообщил ведущему программисту, что незавершенных задач слишком много, время разработки велико, а завершено на самом деле не так много. Я посетовал, что все это приведет к потерям в качестве. Мои опасения были услышаны, и в январе 2004 года в работе команды появились некоторые изменения. В итоге в 2004 году сократились и незавершенные задачи, и время выполнения. Однако эти перемены произошли слишком поздно: команда уже успела наделать много ошибок.

Читать дальше
Тёмная тема
Сбросить

Интервал:

Закладка:

Сделать

Похожие книги на «Канбан. Альтернативный путь в Agile»

Представляем Вашему вниманию похожие книги на «Канбан. Альтернативный путь в Agile» списком для выбора. Мы отобрали схожую по названию и смыслу литературу в надежде предоставить читателям больше вариантов отыскать новые, интересные, ещё непрочитанные произведения.


Отзывы о книге «Канбан. Альтернативный путь в Agile»

Обсуждение, отзывы о книге «Канбан. Альтернативный путь в Agile» и просто собственные мнения читателей. Оставьте ваши комментарии, напишите, что Вы думаете о произведении, его смысле или главных героях. Укажите что конкретно понравилось, а что нет, и почему Вы так считаете.
