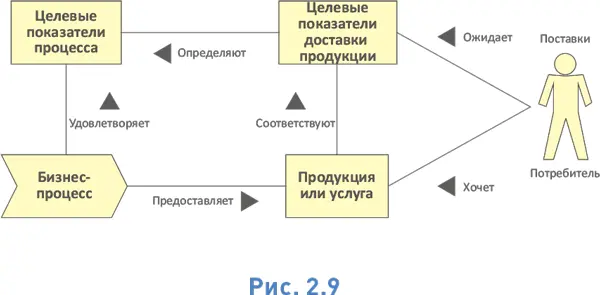

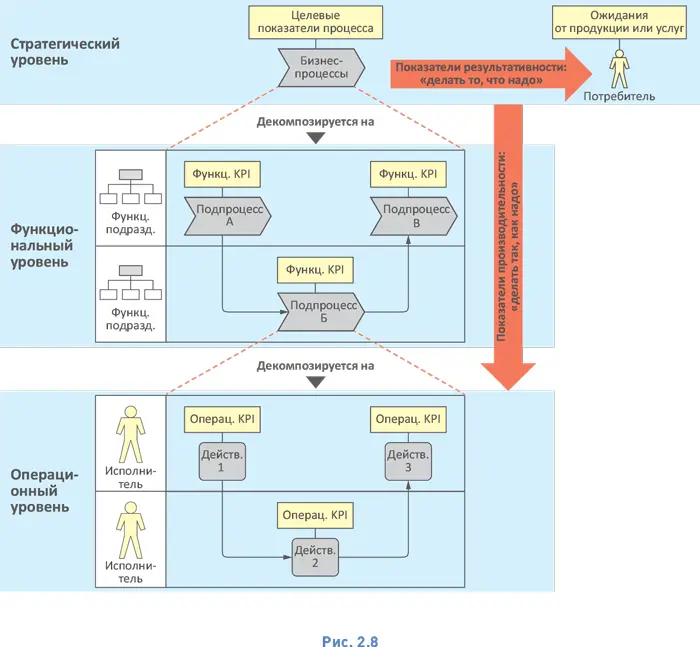

Секрет полезности метрик на стадии «Проверка» – правильная архитектура описания процесса на стадии «Планирование». Как показано на рис. 2.9, целевые показатели эффективности процесса определяются ожиданиями потребителя. Эти показатели эффективности самого верхнего уровня, в свою очередь, декомпозируются на нижележащие целевые показатели эффективности, которые могут устанавливаться на функциональном и операционном уровнях. В теории:
• если достигнуты все операционные целевые показатели, то функциональные показатели выдержаны;
• если достигнуты все функциональные показатели, то показатели эффективности процесса самого верхнего уровня выдержаны;
• если достигнуты все показатели эффективности процесса, то потребитель удовлетворен.
Стадия «Проверка» цикла PDCA служит механизмом измерения и сопоставления показателей с целевыми значениями.
Критический для понимания стадии «Проверка» цикла PDCA фактор – измерения показателей эффективности процесса могут быть чрезвычайно обширными, они могут включать сбор широкого диапазона данных из множества источников, подачу их на вход разнообразных решений и действий на стадии «Действия», и все это в реальном или близком к реальному времени, а также на более протяженных временных горизонтах.
Традиционные категории показателей эффективности:
• временные: например пропускная способность, время цикла, доставка в срок;
• качество продукции: например отсутствие дефектов, объем переделок, надежность продукции;
• качество услуги: например гибкость, добросовестность, надежность;
• стоимость: например трудозатраты, материальные затраты, накладные затраты, стоимость переделок;
• удовлетворенность потребителя: например соответствие восприятия продукции или услуги ожиданиям.
2.8.4. Стадия «Корректировка»
Назначение стадии «Корректировка» цикла PDCA – проанализировать и отреагировать в соответствии с собранными на стадии «Проверка» данными по эффективности процесса. Эта стадия обеспечивает качественное функционирование процесса, несмотря на изменения окружающей среды, и в ходе таких изменений гарантирует, что процесс можно непрерывно совершенствовать, добиваясь соответствия целевым показателям эффективности, которые тоже меняются во времени.
На основе данных об эффективности, собранных на стадии «Проверка», могут выполняться корректировки двух видов.
• Действия с отдельными экземплярами процессов (вмешательство в реальном или близком к реальному времени)
• Выявление и планирование изменений в описании и реализации процесса (то есть изменение того, как экземпляры процесса должны исполняться в будущей версии).
Корректировки первого вида (действия с отдельными экземплярами процесса) могут иметь место только при наличии мониторинга эффективности в реальном или близком к реальному времени. Например, в рамках процесса приема на работу соответствующая служба должна подготовить рабочее место за два дня до выхода сотрудника. Мониторинг процесса проконтролирует, что это выполнено. Если нет, инициируется эскалация проблемы по установленной процедуре.
Вторая категория (выявление и планирование внесения изменений в описание и в реализацию процесса) – это контур обратной связи, который обеспечивает качественное функционирование процесса, несмотря на изменения окружающей среды, и реализует непрерывное совершенствование процесса во времени. Например, в результате мониторинга нового процесса приема на работу на стадии «Проверка» выяснилось следующее.
• В 45 % случаев подготовка рабочего места не была завершена за два дня до даты выхода сотрудника, что привело к эскалациям, которые увеличили затраты на один случай на $2000.
• 95 % специалистов отдела HR поставили отметки «неудовлетворительно» или «крайне неудовлетворительно» технологиям скрининга и отслеживания перед приемом на работу.
• Новое соглашение с профсоюзом требует, чтобы все нанимаемые на полное рабочее время сотрудники получали возможность для адаптации и оценки эргономичности рабочего места в течение одного месяца с даты начала работы.
