Если вы нашли способ сократить критический путь, проверьте остальные. Если критическим стал другой путь, постарайтесь сократить его тем же способом.
Как сократить время выполнения проекта
Применение на практике описанных методов покажем на примере нашего пикника. Если вас устраивают 57 минут, чтобы добраться до озера, тогда все в порядке. Но предположим, вы с подругой решили потратить на это не больше 45 минут. Где вы можете сэкономить 12 минут?
Помните, что для того чтобы сократить время проекта, вы должны продумать реальный план. У вас может появиться искушение помчаться по грунтовой дороге к озеру со скоростью 100 миль в час и доехать до него за 18 минут вместо 30, но это, согласитесь, неразумное решение.
Выполнение работ одновременно
Требуется творческий подход, чтобы придумать реальный план и сократить время проекта. Начнем со следующих размышлений.
• Предположим, банкомат находится непосредственно возле заправочной станции. Пока вашу машину заправляют бензином, можно получить деньги в банкомате.

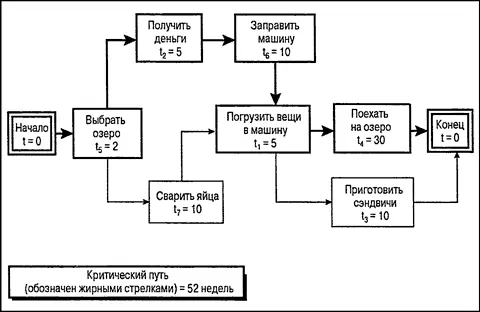

• Таким образом, можно одновременно выполнить работы 2 и 6 и потратить на это 10 минут вместо 15, как показано на рис. 4.7.
На первый взгляд, вы сокращаете общее время до 52 минут, но это не так. Эти две работы не находятся на критическом пути, и сокращение их времени не влияет на весь проект. (Разве что вы потратите эти пять минут, чтобы помочь подруге готовить сэндвичи, но ведь вы договорились, что каждый занимается своей работой.)
Вернемся к сетевому графику и посмотрим, какие работы лежат на критическом пути. Возникла другая идея: подруга готовит сэндвичи в машине, пока вы едете на озеро. Это сэкономит 10 минут времени на критическом отрезке.
А сколько это сэкономит для всего проекта? Опять вернемся к рис. 4.7
• Верхний путь, включающий работы 2 и 6, занимает 15 минут, а нижний, включающий работы 7 и 3, — 20. Поскольку нижний путь — критический, экономия на нем 5 минут сократит время проекта на 5 минут. С этой точки зрения, у нас теперь два критических пути — каждый по 15 минут.
• Если сэкономить еще 5 минут на нижнем пути, то это не отразится на проекте в целом, так как верхний путь все еще занимает 15 минут. Но зато у нас будет резерв времени в 5 минут на нижнем пути.
Рис. 4.9 отражает эти изменения в сетевом графике.
Рис 4.9. Изменения в сетевом графике: приготовление сэндвичей в машине по пути к озеру
Вернемся снова к первоначальной идее получить деньги в банкомате, пока заправляется машина. Теперь это сэкономит нам еще 5 минут, поскольку верхний путь стал критическим.

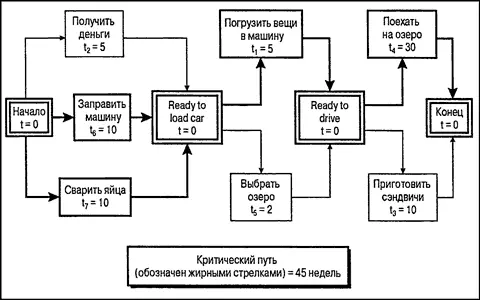

Наконец, вы можете решить, к какому озеру ехать, во время погрузки вещей в машину. Это сэкономит вам еще две минуты. Таким образом, общее время проекта сократится до 45 минут, что отражено на рис. 4.10.
Рис 4.10. Время поездки на пикник сокращено до 45 минут
Параллельное выполнение работ отражается на графике единым для них завершающим событием. Так, для изображенных на рис. 4.10 работ "Получить деньги", "Заправить машину" и "Сварить яйца", это событие "Готовы к загрузке машины". После него, как показано стрелками, можно приступать к работам "Погрузить вещи в машину" и "Выбрать озеро".
Подытожим, что нужно сделать для сокращения графика работ.
1. Найти критический путь и сократить его, пока второй путь не станет критическим.
2. Продолжать сокращать оба критических пути на одно и то же время, пока третий путь не станет критическим.
3. Продолжать сокращать три критических пути на одно и то же время, пока четвертый путь не станет критическим, и т. д.
Вы почувствовали, что анализ становится сложным, и, безусловно, правы. Вот издержки вашего стремления сократить время выполнения нескольких работ.
• Увеличивается время планирования.Нужно довольно точно детализировать все работы и их взаимосвязи, вы не можете позволить себе ошибиться.
• Возрастают риски.Растет число ваших предположений, и не все из них могут оправдаться.
