Стэнли Портни - Управление проектами для чайников

Здесь есть возможность читать онлайн «Стэнли Портни - Управление проектами для чайников» весь текст электронной книги совершенно бесплатно (целиком полную версию без сокращений). В некоторых случаях можно слушать аудио, скачать через торрент в формате fb2 и присутствует краткое содержание. Город: Москва, Год выпуска: 2005, ISBN: 2005, Издательство: Издательский дом Вильямс, Жанр: management, на русском языке. Описание произведения, (предисловие) а так же отзывы посетителей доступны на портале библиотеки ЛибКат.

Управление проектами для чайников: краткое содержание, описание и аннотация

Предлагаем к чтению аннотацию, описание, краткое содержание или предисловие (зависит от того, что написал сам автор книги «Управление проектами для чайников»). Если вы не нашли необходимую информацию о книге — напишите в комментариях, мы постараемся отыскать её.

Одна из последних тенденций в деловом мире — проектная система организации работ; в последние годы навыки управления проектами требуются от менеджеров практически любого уровня. В этой книге вы найдете информацию о различных подходах к планированию и управлению проектами, научитесь составлять планы, графики работ и бюджет, а также правильно организовывать и контролировать процесс выполнения проекта. Вы узнаете о значении хороших взаимоотношений с людьми — теми, кто выполняет проект с вами, и теми, для кого он выполняется.
Теоретический материал сопровождается примерами, схемами и рисунками, подсказками и полезными советами, которые облегчат планирование и реализацию проекта. Прочитав книгу «Управление проектами для чайников», вы научитесь выявлять и преодолевать проблемы, которые мешают успешному применению эффективных методов. Эту книгу найдут для себя полезной как начинающие, так и опытные менеджеры, а также все, кто интересуется современными подходами к организации труда.

Управление проектами для чайников — читать онлайн бесплатно полную книгу (весь текст) целиком

Ниже представлен текст книги, разбитый по страницам. Система сохранения места последней прочитанной страницы, позволяет с удобством читать онлайн бесплатно книгу «Управление проектами для чайников», без необходимости каждый раз заново искать на чём Вы остановились. Поставьте закладку, и сможете в любой момент перейти на страницу, на которой закончили чтение.

Тёмная тема
Сбросить

Интервал:

Закладка:

Сделать

Самые поздние сроки начала и окончания работ сведены в табл. 4.2.

Таблица 4.2. Самые поздние сроки начала и окончания работ согласно сетевому графику на рис. 4.3

Работа Самый поздний срок начала Самый поздний срок окончания
1 Начало педеля 1 Конец недели 5
2 Начало недели 7 Конец недели 7
3 Начало недели 2 Конец недели 2
4 Начало недели 3 Конец недели 5
5 Начало недели 6 Конец недели 7

Управление проектами для чайников - изображение 99Вы еще не окончательно увязли в этих рассуждениях и расчетах? Советую прямо на сетевом графике указать над каждым прямоугольником самые ранние и самые поздние сроки начала и окончания работ, как на рис. 4.4.

Рис 44 Сетевой график с указанием самых ранних и самых поздних сроков начала и - фото 100

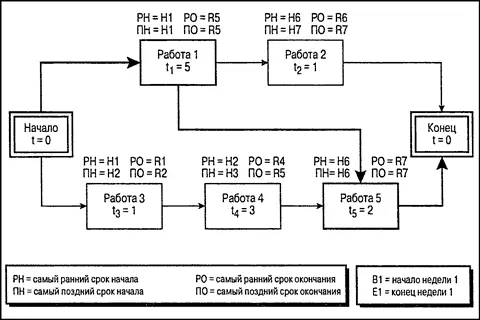

Рис 4.4 Сетевой график с указанием самых ранних и самых поздних сроков начала и окончания работ

И наконец, определим резервное время для каждой работы одним из двух способов:

• вычтем из самой поздней допустимой даты начала самую раннюю дату начала;

• вычтем из самой поздней допустимой даты окончания самую раннюю возможную дату окончания.

В табл. 4.3 представлено резервное время для работ в нашем примере. Если резервное время равно 0, то работа находится на критическом пути.

Таблица 4.3. Резервное время для работ согласно сетевому графику на рис. 4.3

Работа Резервное время (в неделях)
1 0
2 1
3 1
4 1
5 0

Управление проектами для чайников - изображение 101Резервное время, как правило, относится к последовательности работ, а не к конкретным работам. Из табл. 4.3 видно, что работы 3 и 4, находящиеся на одном пути, имеют резервное время 1 неделю. Однако если работа 3 будет задержана на неделю, то резервное время для работы 4 будет равно 0.

Ваш первый сетевой график

Для его построения следует определить порядок выполнения работ проекта.

Управление проектами для чайников - изображение 102 Предшествующей для работы 4 будет та, которую нужно выполнить до начала работы 4. Если между этими работами нет других, то первая называется непосредственно предшествующей.

Определение непосредственных предшествований является необходимым условием построения сетевого графика. Ниже приведены взаимосвязи между работами и обуславливающие их факторы.

Регламентированные взаимосвязи.Порядок работ, который необходимо соблюдать для успешного выполнения проекта.

- Юридические требования.Государственные, штата или местные законы и правила, регламентирующие порядок выполнения определенных видов действий. Например, фармацевтическая компания разработала новое лекарство и испытала его в клинических условиях, продемонстрировав эффективность и безопасность. Перед запуском в производство и реализацию компания согласно федеральным законам обязана получить разрешение на этот препарат в Управлении по контролю за продуктами и медикаментами.

- Процедурные требования.Набор правил и процедур, действующий внутри компании, который регламентирует определенный порядок действий. Например, вы разрабатываете новое программное обеспечение. У вас готов интерфейс пользователя, и можно начинать программирование функций. Однако в организации существует специальная комиссия, которая должна официально утвердить этот интерфейс, прежде чем вы продолжите разработку.

Естественные взаимосвязи.Взаимосвязи между работами, которые вы определяете или устанавливаете.

- Логические взаимосвязи.Вы определяете порядок выполнения работ, руководствуясь здравым смыслом. Например, содержание главы 3 вашего отчета во многом основано на информации главы 2. Следовательно, глава 1 должна быть написана раньше. А за нарушение порядка, продиктованного целесообразностью, придется заплатить переделыванием главы 3.

- Управленческий выбор.Порядок выполнения работ устанавливается исходя из их трудоемкости, сложности, удобства условий выполнения и других факторов.

Чтобы определить порядок работ и выделить для каждой работы непосредственно предшествующую, используют два подхода.

Читать дальше
Тёмная тема
Сбросить

Интервал:

Закладка:

Сделать

Похожие книги на «Управление проектами для чайников»

Представляем Вашему вниманию похожие книги на «Управление проектами для чайников» списком для выбора. Мы отобрали схожую по названию и смыслу литературу в надежде предоставить читателям больше вариантов отыскать новые, интересные, ещё непрочитанные произведения.


Отзывы о книге «Управление проектами для чайников»

Обсуждение, отзывы о книге «Управление проектами для чайников» и просто собственные мнения читателей. Оставьте ваши комментарии, напишите, что Вы думаете о произведении, его смысле или главных героях. Укажите что конкретно понравилось, а что нет, и почему Вы так считаете.

x
