Стэнли Портни - Управление проектами для чайников

Здесь есть возможность читать онлайн «Стэнли Портни - Управление проектами для чайников» весь текст электронной книги совершенно бесплатно (целиком полную версию без сокращений). В некоторых случаях можно слушать аудио, скачать через торрент в формате fb2 и присутствует краткое содержание. Город: Москва, Год выпуска: 2005, ISBN: 2005, Издательство: Издательский дом Вильямс, Жанр: management, на русском языке. Описание произведения, (предисловие) а так же отзывы посетителей доступны на портале библиотеки ЛибКат.

Управление проектами для чайников: краткое содержание, описание и аннотация

Предлагаем к чтению аннотацию, описание, краткое содержание или предисловие (зависит от того, что написал сам автор книги «Управление проектами для чайников»). Если вы не нашли необходимую информацию о книге — напишите в комментариях, мы постараемся отыскать её.

Одна из последних тенденций в деловом мире — проектная система организации работ; в последние годы навыки управления проектами требуются от менеджеров практически любого уровня. В этой книге вы найдете информацию о различных подходах к планированию и управлению проектами, научитесь составлять планы, графики работ и бюджет, а также правильно организовывать и контролировать процесс выполнения проекта. Вы узнаете о значении хороших взаимоотношений с людьми — теми, кто выполняет проект с вами, и теми, для кого он выполняется.
Теоретический материал сопровождается примерами, схемами и рисунками, подсказками и полезными советами, которые облегчат планирование и реализацию проекта. Прочитав книгу «Управление проектами для чайников», вы научитесь выявлять и преодолевать проблемы, которые мешают успешному применению эффективных методов. Эту книгу найдут для себя полезной как начинающие, так и опытные менеджеры, а также все, кто интересуется современными подходами к организации труда.

Управление проектами для чайников — читать онлайн бесплатно полную книгу (весь текст) целиком

Ниже представлен текст книги, разбитый по страницам. Система сохранения места последней прочитанной страницы, позволяет с удобством читать онлайн бесплатно книгу «Управление проектами для чайников», без необходимости каждый раз заново искать на чём Вы остановились. Поставьте закладку, и сможете в любой момент перейти на страницу, на которой закончили чтение.

Тёмная тема
Сбросить

Интервал:

Закладка:

Сделать

Чтобы легко и просто анализировать сетевой график, при его составлении руководствуйтесь двумя правилами.

Правило 1.После достижения события или завершения работы можно переходить к следующему событию или работам, на которые указывают стрелки.

Правило 2.Чтобы начать работу или перейти к событию, следует полностью завершить все работы и достичь всех событий, от которых ведут стрелки к данной работе или данному событию.

Управление проектами для чайников - изображение 94В представленном на рис. 4.3 сетевом графике типа "работы-связи" после события "Начало" согласно Правилу 1 можно приступать к выполнению и работы 1, и работы 3.

Поскольку они независимы, то нет необходимости начинать их одновременно. Правило 1 "позволяет" вам начать работы, но не "обязывает" это делать. Впрочем, если вы не начнете выполнять ни одну работу, то задержите весь проект.

Согласно Правилу 2, вы можете начать работу 2, как только закончите работу 1, поскольку от работы 1 к работе 2 ведет только одна стрелка. Правило 2 является "регламентирующим", т. е. если бы, например, к работе 2 вели три стрелки от трех различных работ, то нельзя было бы начать работу 2 после завершения только одной из этих работ. Все три работы должны быть завершены до начала работы 2.

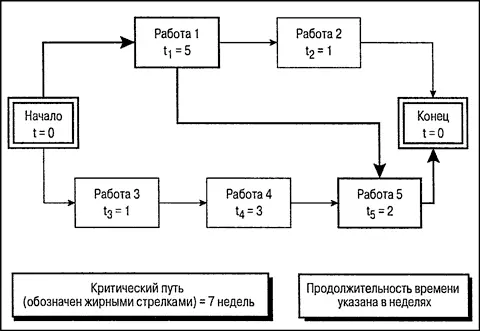

Рис 43 Пример сетевого графика Из сетевого графика вы можете извлечь - фото 95

Рис. 4.3. Пример сетевого графика

Из сетевого графика вы можете извлечь следующую информацию, которая позволит вам продумать возможный график работ.

Критический путь.Последовательность работ в проекте, которая требует больше всего времени для завершения.

Некритический путь.Последовательность работ, которую можно выполнить с некоторой задержкой, что не помешает завершить весь проект в кратчайший срок.

Резерв времени.Максимальное время, на которое можно задержать определенные работы и при этом закончить проект в кратчайший срок.

Самый ранний срок начала.Наиболее ранний календарный срок, когда можно начать работу.

Самый ранний срок окончания.Наиболее ранний календарный срок, когда можно закончить работу.

Самый поздний срок начала.Наиболее поздний календарный срок, когда можно начать работу и при этом завершить проект в кратчайший срок.

Самый поздний срок окончания.Наиболее поздний календарный срок, когда можно закончить работу и при этом завершить проект в кратчайший срок.

Длина критической части пути определяет время выполнения всего проекта. Поэтому вы должны стремиться сократить этот путь и внимательно следить за выполнением критической части работ, так как их задержка приведет к задержке всего проекта.

Управление проектами для чайников - изображение 96Проект может иметь несколько критических путей. Если все последовательности работ занимают примерно одинаковое время, то все они являются критическими, поскольку задержка любой работы может привести к задержке сдачи проекта.

В процессе выполнения проекта критические пути могут изменяться. Иногда лежащие на них работы удается выполнить быстрее запланированного срока, либо те, что находились на некритических путях, задерживаются, и для оставшейся части проекта критическим становится другой путь.

Прямой анализ — определение критических и некритических путей и самых ранних сроков начала и окончания работ

Первым делом в проведении анализа сетевого графика следует просчитать продолжительность работ всех путей. Это еще называется прямым анализом.

Управление проектами для чайников - изображение 97Рассмотрим прямой анализ сетевого графика, представленного на рис. 4.3.

Согласно Правилу 1 можно начинать работы 1 и 3 с самого начала проекта (сразу после события "Начало"). Рассмотрим вначале верхний путь, включающий работы 1 и 2.

• Самый ранний срок начала работы 1 — момент начала проекта

• Самый ранний срок окончания работы 1 — конец пятой недели.

• Согласно Правилу 2 самый ранний срок начала работы 2 — начало шестой недели, поскольку только одна стрелка ведет от работы 1 к работе 2.

• Самый ранний срок окончания работы 2 — конец шестой недели.

Теперь рассмотрим путь внизу графика, включающий работы 3, 4 и 5.

• Самый ранний срок начала работы 3 — момент начала проекта.

Читать дальше
Тёмная тема
Сбросить

Интервал:

Закладка:

Сделать

Похожие книги на «Управление проектами для чайников»

Представляем Вашему вниманию похожие книги на «Управление проектами для чайников» списком для выбора. Мы отобрали схожую по названию и смыслу литературу в надежде предоставить читателям больше вариантов отыскать новые, интересные, ещё непрочитанные произведения.


Отзывы о книге «Управление проектами для чайников»

Обсуждение, отзывы о книге «Управление проектами для чайников» и просто собственные мнения читателей. Оставьте ваши комментарии, напишите, что Вы думаете о произведении, его смысле или главных героях. Укажите что конкретно понравилось, а что нет, и почему Вы так считаете.

x
