Конечно, нужно соблюдать крайнюю осторожность при экстраполяции фактов из прошлого для создания прогноза будущего. Экстраполяция – это процесс построения новых точек данных. Он похож на процесс интерполяции, при котором строятся новые точки между известными точками, но результаты экстраполяции менее значимы и подвержены большей неопределенности. Мы знаем, что разработка программного обеспечения – сложная задача. Мы можем экстраполировать, но должны постоянно проверять. В конце каждой итерации мы проверяем, где мы действительно находимся, а не где должны быть в соответствии с экстраполированными данными. Реальность – это более твердая основа, чем ожидания.
Проблема новых возможностей в том, что они новые. Пути их достижения, как правило, – либо создание чего-то нового, либо новое использование старого подхода. В любом случае всегда есть много новых вещей, которые нужно продумать, найти красивое решение, написать новое программное обеспечение либо перепрофилировать старое. Традиционно нас просят сначала обдумать, а потом уже начинать разработку. Это называется планирование требований, и результатом планирования становится документация продукта или документация маркетинговых требований. Проблема в том, что мы точно не знаем, чего хотим. Даже когда у нас есть четкие идеи, лучший подход обычно появляется во время разработки, потому что определение сложных проблем при планировании – задача трудная, чреватая ошибками и упущениями. С помощью Scrum мы планируем по мере продвижения, находя то, что нам нужно, в процессе работы над проектом. Предсказуемость появляется из своевременного принятия решений, основанных на реальных результатах. Хотя мы и планируем время и стоимость в начале проекта, но постоянно оцениваем его по мере продвижения вперед. В случае с традиционными проектами время и стоимость также прогнозируются в самом начале, но они не предоставляют эффективных данных для внесения изменений в планы до тех пор, пока как минимум 90 % работы не будет закончено.
Длина спринта
Организации, которые применяют Scrum, имеют тенденцию к использованию 30-дневных спринтов, но Scrum также позволяет более короткие спринты наравне со спринтом в один месяц. Более длинные спринты хороши для более стабильных ситуаций, а более короткие – для более сложных и требовательных.

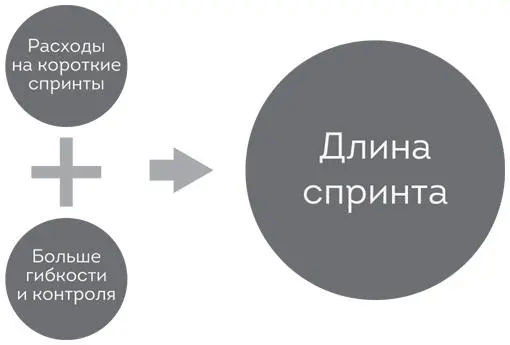

Рис. 6.5. Переменные, влияющие на длину спринта
Лучшая длина спринта для вашего проекта определяется после оценки следующего (рис. 6.5):
• перерасходы на короткие спринты;
• увеличение гибкости и контроля;
• длина спринта.
Спринт никогда не должен превышать один месяц.
Доводы в пользу более коротких спринтов
Четыре недельных спринта дают б о льшую гибкость и контроль, чем один длиной в 30 дней. Вот некоторые из переменных, способных повлиять на ваш выбор длины спринта.
1. Неустойчивая ситуация на рынке . Длина спринта определяет, как часто вы можете перенаправлять или перепланировать продукт. Рынок для вашего продукта может быть новым или неустойчивым. Другие организации и конкуренты также представляют свои продукты. Вы хотите сохранить б о льшую гибкость для приспособления и быстрого реагирования на представляющиеся возможности. Или вы не хотите много инвестировать в каждую отличительную особенность своего продукта, прежде чем иметь возможность поменять направление.
2. Неустойчивая команда . Scrum-команде иногда требуется до одного года работы, чтобы стать эффективной. Более короткие спринты дают каждому четкое представление о динамике команды, таким образом, проблемы могут быть быстро обнаружены и продуктивность улучшена.
3. Нестабильная технология . Всякий раз, когда используются новые технологии, необходимо как можно раньше узнать об их новых возможностях и преимуществах. В новых продуктах возможности новых технологий зачастую определяют успех. Опробуйте новые технологии в попытке создать небольшой фрагмент функционала. Посмотрите, как они работают, работают ли вообще, вписываются ли в вашу систему. Например, если продукт должен поддерживать одновременно подключение множества пользователей или иметь высокую степень безопасности, необходимо очень рано понять, поддерживает ли это новая технология. Если нет, вам надо внести изменения в проект или отменить его.
Читать дальше
