Майк Кон - Agile - оценка и планирование проектов

Здесь есть возможность читать онлайн «Майк Кон - Agile - оценка и планирование проектов» — ознакомительный отрывок электронной книги совершенно бесплатно, а после прочтения отрывка купить полную версию. В некоторых случаях можно слушать аудио, скачать через торрент в формате fb2 и присутствует краткое содержание. Город: Москва, Год выпуска: 2018, ISBN: 2018, Издательство: Альпина Паблишер, Жанр: popular_business, на русском языке. Описание произведения, (предисловие) а так же отзывы посетителей доступны на портале библиотеки ЛибКат.

Agile: оценка и планирование проектов: краткое содержание, описание и аннотация

Предлагаем к чтению аннотацию, описание, краткое содержание или предисловие (зависит от того, что написал сам автор книги «Agile: оценка и планирование проектов»). Если вы не нашли необходимую информацию о книге — напишите в комментариях, мы постараемся отыскать её.

Оценка и планирование критически важны для успеха любого проекта. Однако процесс планирования сложен, и наши планы часто оказываются далекими от реальности. На помощь приходит Agile-подход. Благодаря Agile вы научитесь создавать реалистичные планы, которые сможете корректировать по ходу работы, при этом выполняя проекты в срок и в рамках бюджета.
Майк Кон, гуру в области Agile, дает инструменты, необходимые для оценки, планирования и управления Agile-проектами любого масштаба. В книге нет теоретических рассуждений, она полна конкретных примеров, методов, графиков, рецептов, а главное — аргументированных рекомендаций.

Agile: оценка и планирование проектов — читать онлайн ознакомительный отрывок

Ниже представлен текст книги, разбитый по страницам. Система сохранения места последней прочитанной страницы, позволяет с удобством читать онлайн бесплатно книгу «Agile: оценка и планирование проектов», без необходимости каждый раз заново искать на чём Вы остановились. Поставьте закладку, и сможете в любой момент перейти на страницу, на которой закончили чтение.

Тёмная тема
Сбросить

Интервал:

Закладка:

Сделать

• Как пловец я могу корректировать свою гендерно-возрастную информацию.

• Как тренер я могу рассылать электронные письма всем пловцам команды.

• Как системный администратор я могу конфигурировать права доступа и пользовательские группы.

• Как тренер я могу приобретать программу SwimStats и использовать ее вместе со своей командой.

• Как пловец я могу сравнивать свои результаты с национальными рекордами.

• Как тренер я могу вводить имена и гендерно-возрастную информацию по всем пловцам моей команды.

• Как пловец я могу видеть мое лучшее время в каждых соревнованиях.

• Как пользователь я должен зарегистрироваться в системе и могу видеть только данные, к которым мне разрешен доступ.

• Как пловец я могу видеть все мои результаты в конкретных соревнованиях.

Определение условий удовлетворенности

Весенний плавательный сезон начинается через четыре месяца. Первый релиз SwimStats должен быть доступным за месяц до этого. Владелец продукта хочет получить как можно больше функций, однако это проект, ориентированный на сроки. Что-то обязательно надо выпустить через три месяца, даже если это будут лишь основные аспекты для небольших команд. К тому же компания, как стартап, имеет фиксированный бюджет. Проект необходимо выполнить силами одного программиста, одного администратора баз данных и одного тестировщика, которые уже находятся в штате.

Оценка

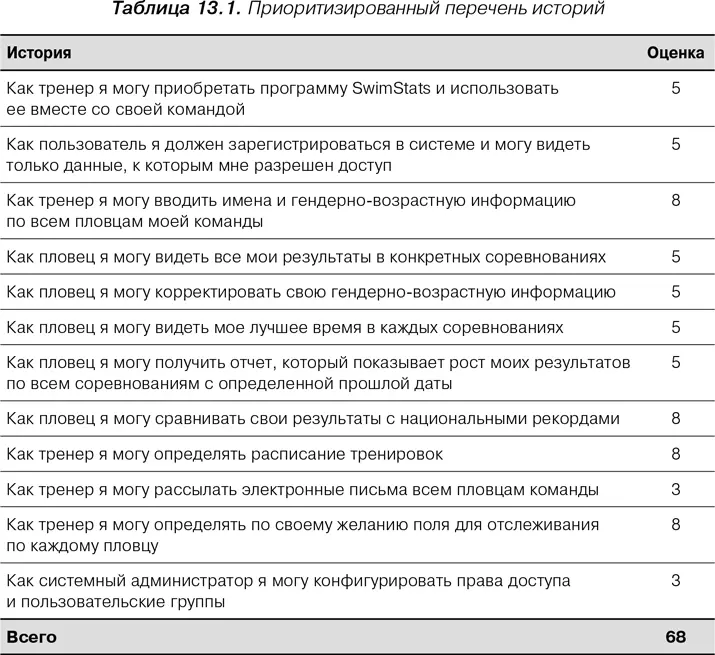

Три разработчика, которые будут заниматься проектом, встречаются с владельцем продукта. Они задают вопросы по пользовательским историям, а владелец продукта поясняет цель каждой из них. Команда принимает решение использовать для оценки пункты и присваивает историям значения, показанные в табл. 13.1.

Выбор длины итерации Поскольку на весь проект отведено только три месяца - фото 43

Выбор длины итерации

Поскольку на весь проект отведено только три месяца, разработчики и владелец продукта соглашаются с тем, что четырехнедельные итерации слишком велики. Они не дают достаточного количества точек контроля прогресса команды или не оставляют владельцу продукта достаточных возможностей для управления проектом путем корректировки приоритетов. На основе аспектов, которые будут представлены в главе 15 «Выбор длины итерации», все согласились на двухнедельные итерации.

Оценка скорости

В этом проекте будут заняты два программиста и один тестировщик. Используя приемы, описанные в главе 16 «Оценка скорости», они закладывают скорость восемь пунктов на итерацию.

Приоритизация пользовательских историй

Владелец продукта, опираясь на выполненное исследование рынка, расставляет приоритеты историй. Перечень приоритизированных историй вместе с оценкой каждой из них приведен в табл. 13.1.

Выбор пользовательских историй

Поскольку это проект, ориентированный на сроки, мы знаем, сколько итераций в нем может быть. Владелец продукта хочет получить релиз через три месяца — это шесть двухнедельных итераций плюс дополнительная неделя для непредвиденных случаев. При предполагаемой скорости восемь пунктов на итерацию релиз будет включать 6 × 8 = 48 пунктов. Теперь владелец продукта может выбрать для включения в релиз работу объемом до 48 пунктов из табл. 13.1.

Пользовательские истории в табл. 13.1 рассортированы владельцем продукта по убыванию их ценности для первого релиза SwimStats. Владелец продукта может выбрать до 48 пунктов. Первоначально он выбирает первые восемь историй, включая «Как пловец я могу сравнивать свои результаты с национальными рекордами». Это составляет в сумме 46 пунктов, что довольно близко к согласованным предельным 48 пунктам.

Разработчики, однако, указывают на необходимость включения истории, получившей у владельца продукта низший приоритет: «Как системный администратор я могу конфигурировать права доступа и пользовательские группы». Эта история оценивается в три пункта, что увеличивает объем работы в релизе до 49 пунктов при плановых 48. Плановый объем в 48 пунктов — величина довольно приблизительная, а кроме того, есть еще дополнительная неделя после шестой итерации. При таких обстоятельствах вполне возможно пойти на увеличение объема до 49 пунктов.

Так или иначе, команда SwimStats не решается на увеличение объема до 49 пунктов. Если добавить трехпунктовую историю, то из релиза необходимо исключить как минимум один пункт. Владелец продукта принимает решение удалить историю «Как пловец я могу сравнивать свои результаты с национальными рекордами» на восемь пунктов. Это уменьшает релиз до 41 пункта. Владелец продукта мог бы добавить трехпунктовую историю «Как тренер я могу рассылать электронные письма всем пловцам команды», но он предпочитает воздержаться от этого. Если команда выполнит хотя бы один пункт раньше календарного графика, то он предпочтет вернуть назад исключенную восьмипунктовую историю. В результате окончательный план релиза принимает форму, приведенную в табл. 13.2.

Читать дальше
Тёмная тема
Сбросить

Интервал:

Закладка:

Сделать

Похожие книги на «Agile: оценка и планирование проектов»

Представляем Вашему вниманию похожие книги на «Agile: оценка и планирование проектов» списком для выбора. Мы отобрали схожую по названию и смыслу литературу в надежде предоставить читателям больше вариантов отыскать новые, интересные, ещё непрочитанные произведения.


Отзывы о книге «Agile: оценка и планирование проектов»

Обсуждение, отзывы о книге «Agile: оценка и планирование проектов» и просто собственные мнения читателей. Оставьте ваши комментарии, напишите, что Вы думаете о произведении, его смысле или главных героях. Укажите что конкретно понравилось, а что нет, и почему Вы так считаете.

x
