Майк Кон - Agile - оценка и планирование проектов

Здесь есть возможность читать онлайн «Майк Кон - Agile - оценка и планирование проектов» — ознакомительный отрывок электронной книги совершенно бесплатно, а после прочтения отрывка купить полную версию. В некоторых случаях можно слушать аудио, скачать через торрент в формате fb2 и присутствует краткое содержание. Город: Москва, Год выпуска: 2018, ISBN: 2018, Издательство: Альпина Паблишер, Жанр: popular_business, на русском языке. Описание произведения, (предисловие) а так же отзывы посетителей доступны на портале библиотеки ЛибКат.

Agile: оценка и планирование проектов: краткое содержание, описание и аннотация

Предлагаем к чтению аннотацию, описание, краткое содержание или предисловие (зависит от того, что написал сам автор книги «Agile: оценка и планирование проектов»). Если вы не нашли необходимую информацию о книге — напишите в комментариях, мы постараемся отыскать её.

Оценка и планирование критически важны для успеха любого проекта. Однако процесс планирования сложен, и наши планы часто оказываются далекими от реальности. На помощь приходит Agile-подход. Благодаря Agile вы научитесь создавать реалистичные планы, которые сможете корректировать по ходу работы, при этом выполняя проекты в срок и в рамках бюджета.
Майк Кон, гуру в области Agile, дает инструменты, необходимые для оценки, планирования и управления Agile-проектами любого масштаба. В книге нет теоретических рассуждений, она полна конкретных примеров, методов, графиков, рецептов, а главное — аргументированных рекомендаций.

Agile: оценка и планирование проектов — читать онлайн ознакомительный отрывок

Ниже представлен текст книги, разбитый по страницам. Система сохранения места последней прочитанной страницы, позволяет с удобством читать онлайн бесплатно книгу «Agile: оценка и планирование проектов», без необходимости каждый раз заново искать на чём Вы остановились. Поставьте закладку, и сможете в любой момент перейти на страницу, на которой закончили чтение.

Тёмная тема
Сбросить

Интервал:

Закладка:

Сделать

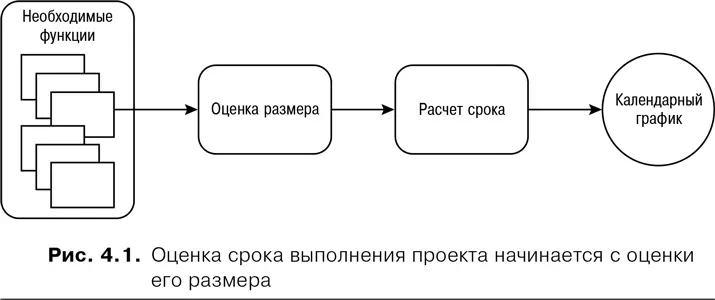

Во введении к настоящей части этой книги модель, представленная на рис. 4.1, использовалась для демонстрации того, как оценку размера превратить в оценку срока и календарный график. Здесь мы ее приводим, чтобы показать, как она сочетается с пунктами и скоростью.

Если суммировать оценки в пунктах для всех необходимых функций то мы получим - фото 10

Если суммировать оценки в пунктах для всех необходимых функций, то мы получим совокупный размер проекта. Если известна скорость работы команды, то можно разделить размер на скорость и получить расчетное количество итераций. Этот показатель срока можно превратить в календарный график, отобразив итерации в определенном порядке в календаре.

Ключевой момент agile-подхода к оценке и планированию заключается в том, что мы оцениваем размер и определяем на его основе срок. Предположим, что мы оценили все пользовательские истории и сумма этих оценок составила 100 пунктов. Это расчетный размер системы. Допустим, из прошлого опыта нам известно, что скорость команды составляет 10 пунктов за двухнедельную итерацию и что команда обеспечит такую же скорость в данном проекте. Зная расчетный размер и нашу скорость, мы можем определить срок выполнения 10 итераций — 20 недель. Отсчитаем 20 недель в календаре и получим календарный график.

Это предельно упрощенное объяснение процедуры планирования релиза. Мы рассмотрим ее более подробно в части IV «Составление календарных графиков». Кроме того, данный пример такой простой по той причине, что мы использовали прошлую скорость команды. Это не всегда возможно — иногда приходится оценивать саму скорость. Определение скорости может оказаться сложным делом, однако существуют определенные методы расчета, помогающие найти ее. Мы рассмотрим их в главе 16 «Оценка скорости».

Скорость обеспечивает корректировку ошибок оценки

К счастью, как только команда начинает продвигаться в реализации проекта, первые несколько итераций наглядно демонстрируют ее скорость. Прелесть использования пунктов для оценки размера заключается в том, что ошибки планирования автоматически корректируются в результате применения показателя скорости. Предположим, что команда оценивает размер проекта в 200 пунктов. Первоначально она исходит из того, что сможет выполнять 25 пунктов за итерацию и, таким образом, завершит проект за восемь итераций. Однако с началом работ выясняется, что фактическая скорость составляет всего 20 пунктов. Без переоценки каких-либо работ команда безошибочно определяет, что для выполнения проекта потребуются 10 итераций, а не восемь.

Чтобы понять, как это работает, представьте, что вас подрядили покрасить дом, который вы никогда не видели. Вам показывают план помещений (рис. 4.2) и говорят, что обеспечат всеми необходимыми материалами, включая кисть, валик и краску. Вам хотелось бы знать, сколько времени уйдет на эту работу, поэтому вы проводите предварительную оценку. Поскольку все, что у вас есть, — это план помещений и вы еще не видели самого дома, оценка основывается на информации, которую можно получить из плана. Допустим, что трудозатраты на покраску каждой из небольших спален вы оцениваете в 5 пунктов. Цифра «пять» не несет в себе никакого физического смысла, однако она показывает, что трудозатраты на покраску каждой спальни будут одинаковыми. Хозяйская спальня примерно в два раза больше других спален, поэтому вы оцениваете трудозатраты на нее в 10 пунктов.

Теперь посмотрите еще раз на рис. 4.2 и обратите внимание на то, что на плане нет размеров. Какие габариты у двух спален — 2,5×3,0 м или 4,8×6,0 м? По плану это определить невозможно. Можно ли утверждать, что оценки, которые вы дали, совершенно бесполезны на данный момент? Нет. На деле эти оценки по-прежнему полезны, поскольку они представляют собой относительные трудозатраты на покраску каждой комнаты. Если окажется, что спальни в два раза больше, чем вы думали, то хозяйская спальня будет также в два раза больше. Оценки останутся теми же, но из-за того, что площадь помещений оказалась в четыре раза больше, чем вы ожидали, темп выполнения работы будет ниже.

Сильная сторона такой оценки заключается в том, что пункты полностью отделяют оценку трудозатрат от оценки срока . Конечно, трудозатраты и календарный график взаимосвязаны, однако их разделение позволяет проводить оценку того и другого независимо. Фактически вы уже не оцениваете срок выполнения проекта, а вычисляете его или определяете расчетным путем. Это различие довольно тонкое, но очень важное.

Читать дальше
Тёмная тема
Сбросить

Интервал:

Закладка:

Сделать

Похожие книги на «Agile: оценка и планирование проектов»

Представляем Вашему вниманию похожие книги на «Agile: оценка и планирование проектов» списком для выбора. Мы отобрали схожую по названию и смыслу литературу в надежде предоставить читателям больше вариантов отыскать новые, интересные, ещё непрочитанные произведения.


Отзывы о книге «Agile: оценка и планирование проектов»

Обсуждение, отзывы о книге «Agile: оценка и планирование проектов» и просто собственные мнения читателей. Оставьте ваши комментарии, напишите, что Вы думаете о произведении, его смысле или главных героях. Укажите что конкретно понравилось, а что нет, и почему Вы так считаете.

x
