Майк Кон - Agile - оценка и планирование проектов

Здесь есть возможность читать онлайн «Майк Кон - Agile - оценка и планирование проектов» — ознакомительный отрывок электронной книги совершенно бесплатно, а после прочтения отрывка купить полную версию. В некоторых случаях можно слушать аудио, скачать через торрент в формате fb2 и присутствует краткое содержание. Город: Москва, Год выпуска: 2018, ISBN: 2018, Издательство: Альпина Паблишер, Жанр: popular_business, на русском языке. Описание произведения, (предисловие) а так же отзывы посетителей доступны на портале библиотеки ЛибКат.

Agile: оценка и планирование проектов: краткое содержание, описание и аннотация

Предлагаем к чтению аннотацию, описание, краткое содержание или предисловие (зависит от того, что написал сам автор книги «Agile: оценка и планирование проектов»). Если вы не нашли необходимую информацию о книге — напишите в комментариях, мы постараемся отыскать её.

Оценка и планирование критически важны для успеха любого проекта. Однако процесс планирования сложен, и наши планы часто оказываются далекими от реальности. На помощь приходит Agile-подход. Благодаря Agile вы научитесь создавать реалистичные планы, которые сможете корректировать по ходу работы, при этом выполняя проекты в срок и в рамках бюджета.
Майк Кон, гуру в области Agile, дает инструменты, необходимые для оценки, планирования и управления Agile-проектами любого масштаба. В книге нет теоретических рассуждений, она полна конкретных примеров, методов, графиков, рецептов, а главное — аргументированных рекомендаций.

Agile: оценка и планирование проектов — читать онлайн ознакомительный отрывок

Ниже представлен текст книги, разбитый по страницам. Система сохранения места последней прочитанной страницы, позволяет с удобством читать онлайн бесплатно книгу «Agile: оценка и планирование проектов», без необходимости каждый раз заново искать на чём Вы остановились. Поставьте закладку, и сможете в любой момент перейти на страницу, на которой закончили чтение.

Тёмная тема
Сбросить

Интервал:

Закладка:

Сделать

Количество пунктов, присвоенных истории, представляет ее общий размер. Какой-то определенной формулы определения размера истории не существует. Размер в пунктах — это, скорее, сочетание трудоемкости разработки функции, сложности ее разработки, риска, присущего разработке, и т. п.

Существует два общепринятых подхода к оценке размера в пунктах. Первый заключается в выборе наименьшей истории среди тех, с которыми вы будете работать, и присвоении ей размера, равного одному пункту. Второй предполагает выбор истории среднего размера и присвоение ей значения из середины того диапазона пунктов, который вы будете использовать. Я лично предпочитаю использовать диапазон от 1 до 10. (Причина этого объясняется в главе 6 «Методы оценки».) Иначе говоря, я выбираю историю среднего размера и присваиваю ей значение 5 пунктов. После того как вы произвольным образом установили количество пунктов для первой истории, каждая последующая история оценивается относительно первой или любой другой уже оцененной истории.

Чтобы понять, как это работает, лучше всего попробовать данный метод на практике. Для наглядности используем не пользовательские истории, а породы собак. Будем считать, что пункт в этом случае представляет высоту собаки в холке. Итак, оценим в пунктах следующие породы:

• лабрадор-ретривер;

• терьер;

• немецкий дог;

• пудель;

• такса;

• немецкая овчарка;

• сенбернар;

• бульдог.

Прежде чем читать дальше, прикиньте, сколько пунктов вы бы присвоили каждой породе. Если проделать это, то наши последующие рассуждения станут понятнее.

Мои оценки приведены в табл. 4.1. Я присваивал эти значения, начиная с лабрадора-ретривера. Размер собак этой породы, на мой взгляд, можно отнести к среднему, поэтому я присвоил им значение 5. Немецкий дог будет, пожалуй, в два раза выше, поэтому он получает 10. Сенбернар значительно выше лабрадора, но чуть ниже дога — он получает 9. Такса по росту самая маленькая и больше чем на 1 не тянет. Бульдог повыше, но тоже не вышел ростом, поэтому я даю ему 3. Если бы я присваивал пункты по весу собак, то бульдог получил бы больше.

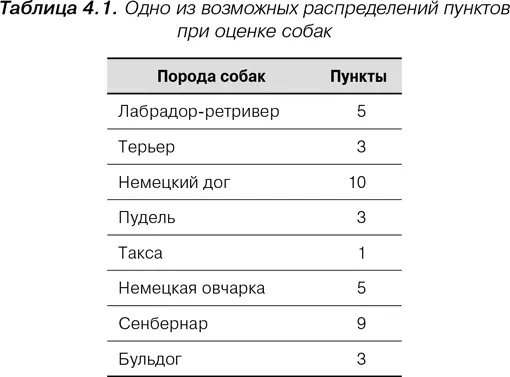

Agileпроект нередко начинается с итерации с неполным набором требований - фото 9

Agile-проект нередко начинается с итерации с неполным набором требований, детали которых выясняются в процессе работы. Так или иначе, нам нужно дать оценку всем историям, в том числе и тем, которые сформулированы нечетко. Вы уже видели, как это делается на примере присвоения пунктов пуделю и терьеру. Без дополнительной информации оценить их было бы трудно. Как известно, есть карликовые, средние и стандартные пудели и все они разного размера. Аналогичным образом терьеры — это группа, включающая в себя более двух десятков пород. Одни терьеры (белый высокогорный терьер, норвич-терьер, норфолкский терьер) имеют в холке менее 30 см, а другие (эрдельтерьер) — почти 60 см.

Когда вам дают свободно изложенную пользовательскую историю (или описание собаки), вы делаете определенные допущения, строите предположения и принимаете решение. В табл. 4.1 я выдвинул предположения в отношении терьера и пуделя и присвоил им по 3 пункта. По моему разумению, даже самые крупные из них меньше лабрадора-ретривера, а самые мелкие не заслуживают больше 1–2 пунктов. Поэтому среднее значение, равное 3, выглядит довольно правдоподобным.

Скорость

Чтобы понять, в чем польза оценки в безразмерных пунктах, введем новое понятие — «скорость». Скорость — это показатель темпа продвижения команды. Для ее определения суммируют количество пунктов, присвоенных каждой пользовательской истории, которую команда реализовала в течение итерации [3] Такого определения в данный момент достаточно. В следующей главе мы будем говорить об идее оценки в идеальных днях как об альтернативе оценки в пунктах. Команда, которая осуществляет оценку в идеальных днях, определяет скорость как сумму оценок реализованных историй в идеальных днях. . Если команда реализует три истории, каждая из которых оценивается в 5 пунктов, то ее скорость равна 15, а если две истории по 5 пунктов — 10.

Если команда выполнила работу объемом 10 пунктов в течение предыдущей итерации, то мы можем предположить, что она выполнит работу объемом 10 пунктов и в течение текущей итерации. Поскольку пункты характеризуют относительный размер, такое предположение будет справедливым, если команда реализует и две истории по 5 пунктов, и пять историй по 2 пункта.

Читать дальше
Тёмная тема
Сбросить

Интервал:

Закладка:

Сделать

Похожие книги на «Agile: оценка и планирование проектов»

Представляем Вашему вниманию похожие книги на «Agile: оценка и планирование проектов» списком для выбора. Мы отобрали схожую по названию и смыслу литературу в надежде предоставить читателям больше вариантов отыскать новые, интересные, ещё непрочитанные произведения.


Отзывы о книге «Agile: оценка и планирование проектов»

Обсуждение, отзывы о книге «Agile: оценка и планирование проектов» и просто собственные мнения читателей. Оставьте ваши комментарии, напишите, что Вы думаете о произведении, его смысле или главных героях. Укажите что конкретно понравилось, а что нет, и почему Вы так считаете.

x
