После составления плана релиза, охватывающего примерно следующие три — шесть месяцев, его используют как основу для планирования первой итерации. Аналогично планированию релиза планирование итерации начинается с рассмотрения условий удовлетворенности владельца продукта. Для итерации эти условия обычно включают в себя функции, которые он хотел бы получить, а также высокоуровневое тестирование этих функций.
В качестве примера рассмотрим туристический сайт, который включает такую пользовательскую историю: «Как пользователь я хочу иметь возможность аннулирования заказа». При обсуждении этой истории с владельцем продукта разработчики узнают, что его условия удовлетворенности включают в себя следующее:
• Пользователь, который аннулирует заказ более чем за 24 часа, получает полное возмещение своих средств.
• Пользователь, который аннулирует заказ менее чем за 24 часа, получает возмещение своих средств за вычетом комиссии в размере $25.
• Условия аннулирования заказа размещаются на сайте и высылаются пользователю по электронной почте.
Как и планирование релиза, планирование итерации является итеративным процессом. Владелец продукта и команда обсуждают различные пути достижения условий удовлетворенности для итерации.

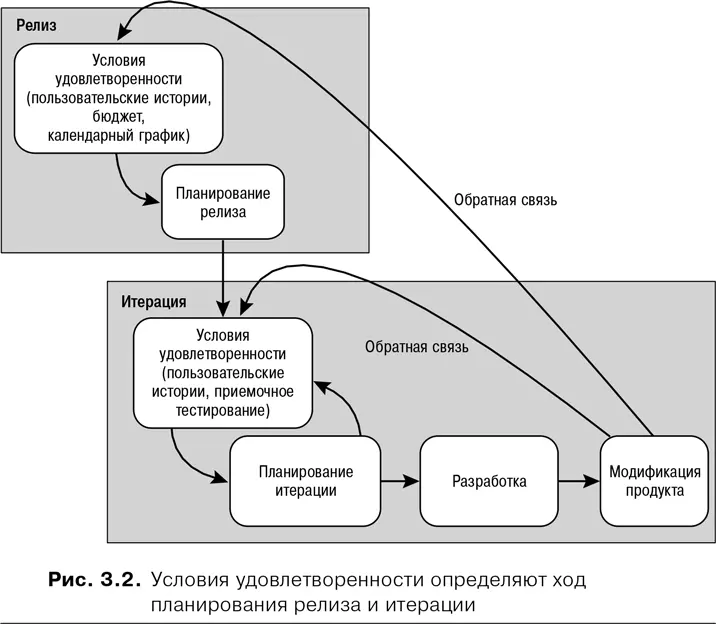

На рис. 3.2 показана петля обратной связи от новой модификации продукта к этапу определения условий удовлетворенности в начале обоих процессов планирования релиза и итерации. В результате опыта, полученного при создании модификации продукта в процессе итерации, команда может приобрести знания, влияющие на планирование на одном или нескольких уровнях. Аналогичным образом, представляя модификацию продукта существующим или потенциальным пользователям, можно получать новые знания, заставляющие вносить изменения в планы. Agile-команда встраивает эти изменения в планы в той мере, в какой это позволяет создавать более ценный продукт.
Agile-команды работают как единое целое, однако в них существует целый ряд конкретных ролей. Во-первых, владелец продукта, который отвечает за формирование общего видения проекта и за определение очередности разработки функций. Во-вторых, клиент, который принимает решение о финансировании проекта или о покупке программы после ее разработки. Помимо этих ролей в agile-проекте есть еще пользователи, разработчики и менеджеры.
Работа agile-команды разбивается на короткие, ограниченные по времени итерации, и каждая из них завершается поставкой работоспособного продукта. Функции, разрабатываемые в процессе выполнения итераций, выбираются на основе их приоритетности для бизнеса. Это позволяет гарантировать первоочередную разработку наиболее важных функций. Пользовательские истории — наиболее распространенный подход, применяемый agile-командами для представления потребностей пользователей. Agile-команды исходят из того, что планы быстро устаревают. Как результат, они корректируют свои планы по мере необходимости.
На проекты необходимо смотреть как на быстрое и стабильное генерирование потока новых полезных возможностей и новых знаний, а не как на выполнение ряда последовательных этапов. Проект генерирует два вида новых знаний: знания о продукте и знания о проекте. Каждый из них полезен для уточнения плана разработки продукта и создания наибольшей стоимости для организации.
Agile-команды участвуют в планировании на трех уровнях: планирование релиза, планирование итерации и дневное планирование. Планирование релиза охватывает срок создания релиза — обычно от трех до шести месяцев. Планирование итерации охватывает срок только одной итерации — обычно от двух до четырех недель. Дневное планирование — это результат обязательств членов команды, принимаемых друг перед другом на ежедневных летучках.
Понимание условий удовлетворенности владельца продукта критически важно как для планирования релиза, так и для планирования итерации. При планировании релиза вся команда занимается выработкой подхода к выполнению условий удовлетворенности для релиза, которые включают в себя объем, календарный график и ресурсы. Для успешной выработки такого подхода владельцу продукта иногда приходится смягчать одно или несколько условий удовлетворенности. Аналогичный процесс происходит и при планировании итерации, где условия удовлетворенности включают в себя новые функции, подлежащие реализации, и высокоуровневое тестирование, демонстрирующее правильность реализации этих функций.
