Сергей Авдошин - Информатизация бизнеса. Управление рисками

Здесь есть возможность читать онлайн «Сергей Авдошин - Информатизация бизнеса. Управление рисками» — ознакомительный отрывок электронной книги совершенно бесплатно, а после прочтения отрывка купить полную версию. В некоторых случаях можно слушать аудио, скачать через торрент в формате fb2 и присутствует краткое содержание. Город: Москва, Год выпуска: 2011, ISBN: 2011, Издательство: ДМК Пресс, Жанр: economics, management, на русском языке. Описание произведения, (предисловие) а так же отзывы посетителей доступны на портале библиотеки ЛибКат.

Информатизация бизнеса. Управление рисками: краткое содержание, описание и аннотация

Предлагаем к чтению аннотацию, описание, краткое содержание или предисловие (зависит от того, что написал сам автор книги «Информатизация бизнеса. Управление рисками»). Если вы не нашли необходимую информацию о книге — напишите в комментариях, мы постараемся отыскать её.

Проблема управления рисками при информатизации бизнеса является одной из наиболее актуальных и значимых в ИТ-индустрии. В предлагаемом учебно-практическом пособии, затронуты как теоретические, так и практические вопросы управления рисками, раскрывается специфика механизма управления рисками при реализации проектов в области информационных технологий.
В основу учебного пособия положен многолетний опыт преподавания авторами дисциплины «Управление рисками» на отделении программной инженерии Высшей школы экономики.
Книга предназначена для студентов магистратуры, обучающихся по направлениям 080500.68 «Бизнес-информатика» и 231000.68 «Программная инженерия», а также для ИТ-специалистов, разработчиков и заказчиков программных продуктов, менеджеров ИТ-проектов.

Информатизация бизнеса. Управление рисками — читать онлайн ознакомительный отрывок

Ниже представлен текст книги, разбитый по страницам. Система сохранения места последней прочитанной страницы, позволяет с удобством читать онлайн бесплатно книгу «Информатизация бизнеса. Управление рисками», без необходимости каждый раз заново искать на чём Вы остановились. Поставьте закладку, и сможете в любой момент перейти на страницу, на которой закончили чтение.

Тёмная тема
Сбросить

Интервал:

Закладка:

Сделать

Добавьте колонку «Важность» и внесите в нее произведение содержимого граф «Воздействие» и «Вероятность». По этой графе вы сможете определить наиболее важные и приоритетные риски проекта. Они будут иметь максимальные значения важности.

3. Распределите риски с учетом их приоритетов – от наиболее важного к менее важному.

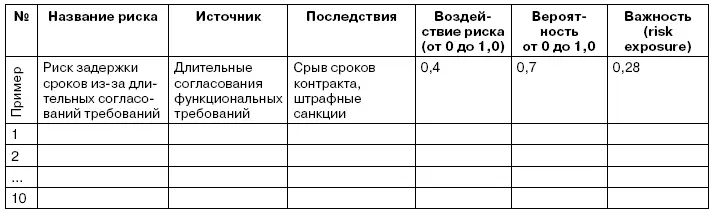

Задание 4 Построение дерева решений Цель научиться производить - фото 58

Задание 4. Построение дерева решений

Цель: научиться производить количественный анализ рисков проекта путем построения дерева решений и расчета вероятностного NPV проекта.

1. Постройте «дерево решений» для проекта, учитывая, что:

• на начальном этапе проекта необходимо провести анализ существующих решений и выбрать удовлетворяющее нас. Стоимость исследования – 200 000 долларов США. Вероятность получения положительного результата – 0,9;

• в случае положительных результатов выбора решения необходимо будет произвести анализ технической реализуемости предлагаемого решения в данном конкретном случае. Анализ потребует привлечения специалистов и проведения целого комплекса работ стоимостью 200 000 долларов. Вероятность успеха – 0,7;

• в случае наличия технических и организационных возможностей для реализации выбранного решения на предприятии выделяется пилотная зона, по результатам внедрения в которой будет приниматься решение о продолжении проекта и распространении системы на все предприятие. Пилотное внедрение потребует 200 000 долларов США. Вероятность завершения проекта на этом этапе невелика, всего 0,1;

• дальнейшая реализация проекта потребует 2 400 000 долларов США. Моделирование денежных потоков в случае реализации проекта, по мнению аналитиков, обеспечит притоки наличности в течение всего проекта ежегодно в размере 5 000 000 долларов США.

2. Рассчитайте вероятностный NPV всего проекта после года эксплуатации системы. Для упрощения расчетов используйте три допущения:

• начало эксплуатации произойдет ровно через год после начала проекта;

• ставка дисконтирования в расчетах не учитывается;

• расходы и доходы, связанные с получением и возвратом кредита, не учитываются.

3. Дайте свою оценку полученным результатам.

( Правильный ответ: вероятностный NPV проекта – 968 200 долларов США .)

Задание 5. Планирование реагирования на риски

Цель: научиться создавать план реагирования на риски проекта.

1. Заполните предлагаемые формы, указав соответствующие мероприятия для каждого риска.

Задание 6 Отчетность по управлению рисками Цель научиться формировать - фото 59

Задание 6. Отчетность по управлению рисками

Цель: научиться формировать базовую отчетность по рискам ИТ-проекта.

1. Заполните карточку риска для наиболее приоритетного риска проекта. Используйте образец заполнения.

Задание 7 Заполните анкету для проведения ИТаудита Цель научиться выделять - фото 60

Задание 7. Заполните анкету для проведения ИТ-аудита

Цель: научиться выделять категории для анализа ИТ-состояния, формировать опросники для проведения ИТ-аудита.

1. Разработайте собственные вопросы для проведения ИТ-аудита и оценки состояния ИТ в организации.

1.1. Категория «Качество организации управления ИТ». Предложите собственные вопросы для оценки качества организации управления ИТ , учтите в вопросах следующие факторы: структура службы ИТ и ее подчиненность; права и обязанности сотрудников; численность персонала, квалификация, стаж работы, текучка кадров, прочие.

1.2. Категория «Планирование развития ИТ». Предложите собственные вопросы для оценки планов по развитию ИТ , учтите в вопросах следующие факторы: планы работ по развитию ИТ; процедуры формирования ИТ-бюджета, контроль формирования и исполнения планов по ИТ; наличие KPI по оценке деятельности ИТ-службы, прочее.

1.3. Категория «Подготовка и обучение персонала и наличие квалифицированных пользователей ИТ». Предложите собственные вопросы для оценки качества подготовки персонала в области ИТ, учтите в вопросах следующие факторы: планы работ по обучению ИТ; уровень владения ИТ-навыками и навыками по работе с ИТ-системой; частота вмешательства службы ИТ, прочее.

2. Для оценки состояния ИТ в организации используйте образец опросника, приведенный ниже. В опроснике необходимо выбрать наиболее подходящий ответ по каждой из категорий:

Читать дальше
Тёмная тема
Сбросить

Интервал:

Закладка:

Сделать

Похожие книги на «Информатизация бизнеса. Управление рисками»

Представляем Вашему вниманию похожие книги на «Информатизация бизнеса. Управление рисками» списком для выбора. Мы отобрали схожую по названию и смыслу литературу в надежде предоставить читателям больше вариантов отыскать новые, интересные, ещё непрочитанные произведения.


Harvard Business Review (HBR) - Управление рисками
Harvard Business Review (HBR)
