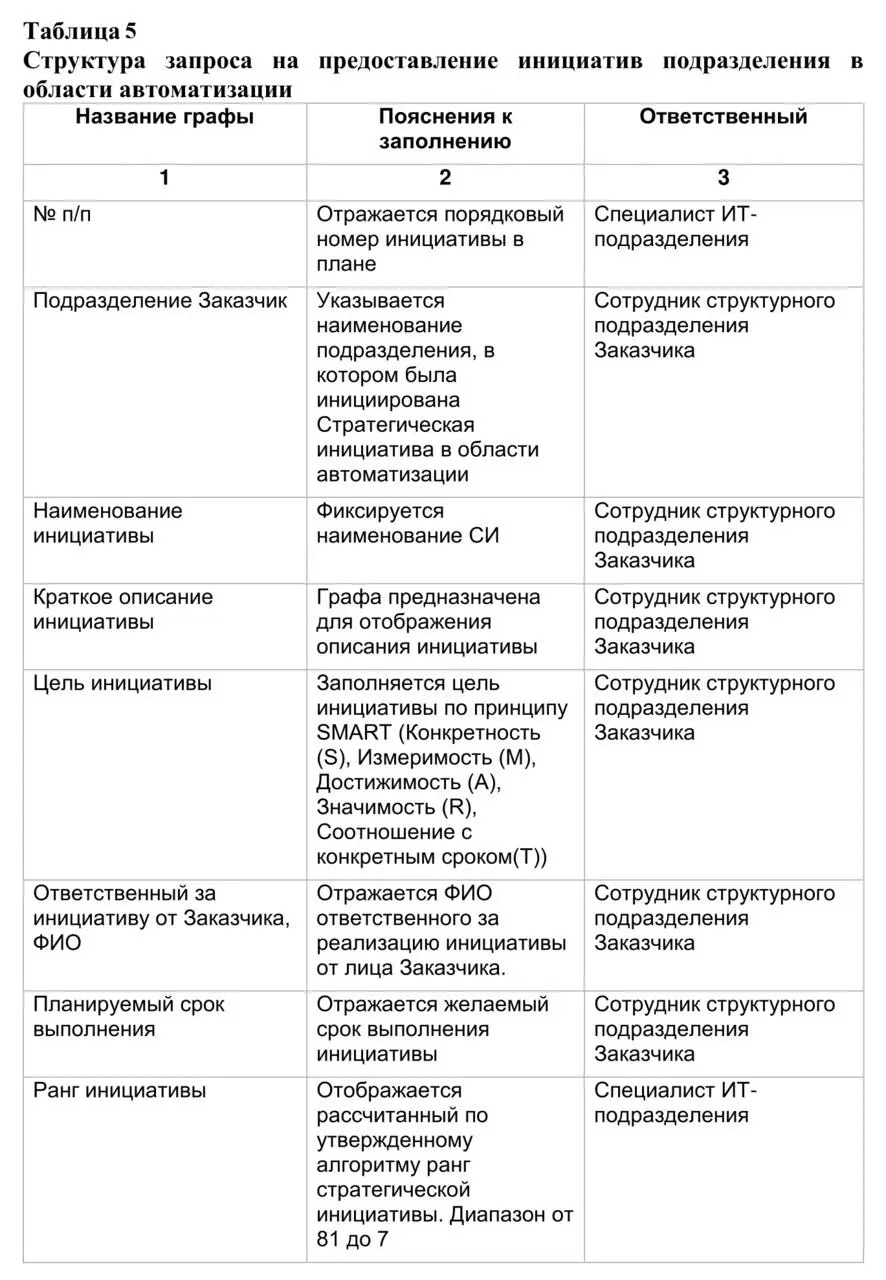

Для получения взвешенной оценки по каждой СИ рассматриваются семь критериев:
Соответствие стратегии предприятия – критерий, позволяющий оценить корреляцию представленной СИ со Стратегическим планом развития предприятия. Оценка выполняется экспертным путем.
Предполагаемая ценность инициативы – оценивается ценность СИ и ее влияние на улучшение процессов хозяйственной деятельности Предприятия в целом или в его направлениях. Оценка выполняется экспертным путем (при отсутствии расчета экономического эффекта от реализации задачи).
Время на реализацию/ внедрение – данный критерий позволяет оценить срок реализации стратегических инициатив, а также выявить потенциальные работы, которые возможно определить как проекты, для дальнейшей работы над ними, согласно действующих процедур на Предприятии. СИ со сроком реализации более 12 месяцев являются потенциальными Проектами в области автоматизации.
Общие затраты на внедрение (оборудование, работы по реализации) – критерий позволяет оценить совокупные инвестиции (затраты). СИ с суммарными затратами более 1,5 млн. рублей являются потенциальными Проектами в области автоматизации.
Проектная команда – при анализе инициативы необходимо четко понимать наличие ресурсов для ее реализации. Данный критерий позволяет экспертно оценить на этапе планирования наличие ресурсов как внутренних, так и привлекаемых.
Проектные риски – критерий позволяющий оценить наличие и глубину рисков, сопутствующих реализации инициативы. Оценка выполняется экспертным путем по десятибалльной шкале.
Глубина и масштабность изменений – дополнительный критерий, позволяющий оценить насколько реализация инициативы будет влиять на действующие бизнес-процессы как предприятия в целом, так и отдельных структурных подразделений. Оценка выполняется экспертным путем.
Таким образом, по окончании процедуры сбора потенциальных инициатив к реализации, каждая оценивается по вышеуказанным критериям по десятибалльной шкале с умножением на вес критерия, т. е. ранг СИ может принимать значения от 0 до 90 баллов. На основе полученных рангов формируется портфель инициатив и предлагаются приоритеты к выполнению на рассмотрение членов Комитета по ИТ предприятия.
После выполнения процедуры ранжирования поступивших заявок на реализацию стратегических инициатив в области автоматизации, на очередном заседании Комитета ИТ, обычно в 3 квартале текущего календарного года, происходит утверждение портфеля стратегических инициатив на планируемый период.
Члены Комитета ИТ предприятия вправе изменить порядок и очередность и перечень выполнения работ по реализации СИ предприятия.
Необходимое и достаточное финансирование портфеля СИ закладывается в операционный бюджет ИТ предприятия на планируемый период.
Далее издается приказ по предприятию с приложением утвержденного портфеля стратегических инициатив на следующий календарный год, а также заданием на заполнение более детальных форм для проработки и создания технических требований к утвержденным инициативам.
4.2.2. Текущее планирование деятельности ИТ-подразделения
Поступающие Заявки пользователей в ИТ-подразделение, а также Стратегические инициативы, намеченные к реализации в планируемом периоде – составляют основу текущего планирования деятельности ИТ-подразделения.
В целях эффективного управления ресурсами, ИТ-руководитель может построить систему текущего планирования, согласно действующим внутренним нормативным документам предприятия, но период планирования не должен быть более одного квартала.
Текущий план деятельности ИТ-подразделения должен быть формализован и утвержден его руководителем.
Зачастую, план состоит из следующих разделов (в зависимости от закрепленных функций за подразделением) или укрупненных видов работ ИТ-подразделения:
– Поддержка (сопровождение) пользователей;
– Техническое обслуживание;
– Администрирование;
– Работы по сопровождению и поддержки телефонии и линий связи;
– Разработка и внедрение ИТ-сервисов;
– Сопровождение средств АСУТП;
