В декабре 1913 г. на стапелях Русско-Балтийского завода заложили два легких крейсера и четыре эскадренных миноносца типа «Новик»: «Гавриил», «Владимир», «Константин» и «Михаил». После спуска первых двух эсминцев сразу были заложены еще два «новика»: «Мечислав» и «Сокол» {172}.
В течение 1913 г. завод разработал техническую документацию, предусмотренную контрактной спецификацией, и детальные чертежи {173}. Техническое содействие в разработке конструкторской документации и в особенности чертежей по механической части заводу оказывала германская фирма «Вулкан».

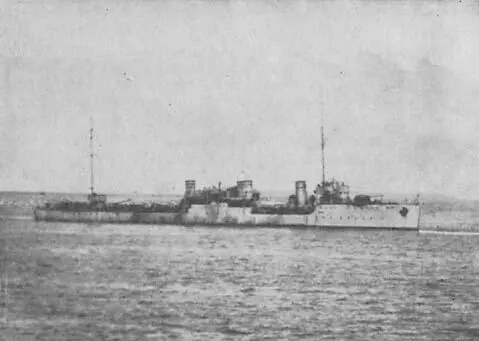

Эскадренный миноносец «Гавриил» на ходовых испытаниях. (стр. 102)
При строительстве кораблей Русско-Балтийский завод был тесно связан поставками оборудования с большим числом русских и иностранных предприятий. Стальное и чугунное литье для корпусов поставлялось Коломенским и Балтийским заводами, литые корпуса турбин изготавливались на Невском заводе. Поковки гребных валов были заказаны Обуховскому заводу, а их сверловка и обточка производилась на Балтийском и Невском заводах. Изготовление, сборка, регулировка и испытания турбин были выполнены непосредственно в турбинной мастерской Русско-Балтийского завода. Котлы, так же как и турбины, изготавливались на Русско-Балтийском заводе, за исключением медных котельных трубок, заказанных Франко-Русскому заводу в Петербурге {174}.
Зависимость от других предприятий дорого обошлась Русско-Балтийскому заводу во время войны. Перегруженные военными заказами русские заводы постоянно срывали сроки поставок и зачастую изготовляли изделия низкого качества, которые наблюдающие Морского министерства браковали. Испытывая острую нехватку в рабочей силе, администрация Русское Балтийского завода неоднократно обращалась в Морское министерство с просьбами выделить для работы на заводе матросов Ревельской крепости и со строящихся в Ревеле кораблей, но командование Балтийского флота, опасаясь революционной агитации, наотрез отказалось от этого.

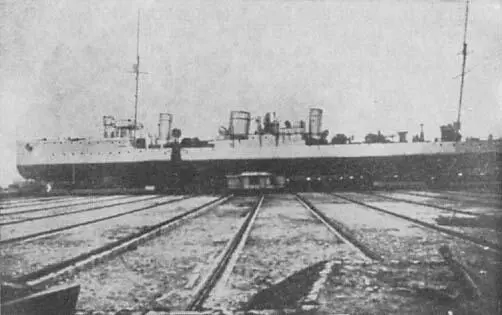

Эскадренный миноносец «Константин» на слипе Русско-Балтийского завода. (стр. 103)
Сроки готовности кораблей неоднократно переносились. Капитан 2 ранга В. И. Руднев 21 декабря 1915 г. докладывал в Петроград, что работы на эсминцах «Гавриил» и «Константин» задерживаются из-за отсутствия вспомогательных механизмов, паропровода и арматуры котлов и турбин {175}. В докладе сообщались и ориентировочные сроки швартовных испытаний механизмов: «Гавриила» – в июле, а «Константина» – в сентябре 1916 г. Эти прогнозы не оправдались: эскадренный миноносец, «Гавриил» вступил в строй в октябре 1916 г., а эсминцы «Константин» и «Владимир» – в мае – июле 1917 г.
25 сентября 1917 г. штабом Балтийского флота были сообщены в Петроград предложения по эвакуации строящихся кораблей из Ревеля в связи с угрозой захвата Эстонии немцами. Предполагалось ускорить работы на эсминцах «Михаил» и «Сокол» и во второй половине октября перевести их в Петроград для достройки силами Русско-Балтийского и Балтийского заводов. В связи с низкой готовностью эсминца «Мечислав» рекомендовалось прекратить на нем достроечные работы и отбуксировать корабль в Петроград на Адмиралтейский завод для консервации и длительного хранения {176}. Эти корабли были переведены в Петроград, но достроить их не удалось.
Вторым предприятием, строившим в Ревеле эскадренные миноносцы, стал завод «Бекер и К°», позднее Акционерное общество либавских железоделательных и сталелитейных заводов.
Не желая отставать от других монополистических объединении, Акционерное общество либавских железоделательных и сталелитейных заводов в начале 1913 г. добилось заказа на строительство пяти миноносцев типа «Новик».
Для создания судостроительной базы Общество в июне 1913 г. приобрел тает два предприятия – Ревельский металлический завод и Рижский судостроительный завод «Ланге и сын». С этого времени оно становится одним из крупнейших комбинированных предприятий России и получает новое название – Акционерное общество металлургических, механических и судостроительных заводов Бекера и К°.
Обострение конкурентной борьбы вынудило администрацию Общества накануне войны приобрести новейшее оборудование и провести техническую реконструкцию всего предприятия. Оно купило у г. Ревеля участок земли на западной стороне мыса Цигельскоппель (Копли), который соединялся самостоятельной веткой с Балтийской железной дорогой. К августу 1913 г. на участке оборудовали судостроительные мастерские, плаз и четыре стапеля для строительства эскадренных миноносцев.
