С января 2011 г. электроэнергия (мощность) поставляется на оптовый рынок по свободным ценам. Это касается первой и второй ценовых зон оптового рынка (краткое описание российского электроэнергетического рынка приведено в Приложении 2). Цены на рынке определяются в режиме работы спотового рынка на основе баланса предложения и спроса на электроэнергию (подробнее см. раздел 4.2.4. далее).

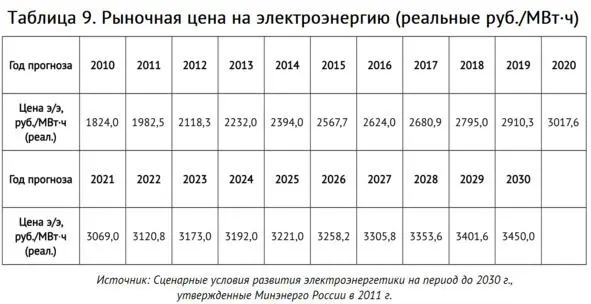

При расчётах стоимостных предпосылок и последствий различных вариантов сценарных условий развития возобновляемой энергетики нами был использован ценовой прогноз, приведённый в Таблице 9 64 64 Данные АПБЭ: Сценарные условия развития электроэнергетики на период до 2030 г., утвержденные Минэнерго России в 2011 г.

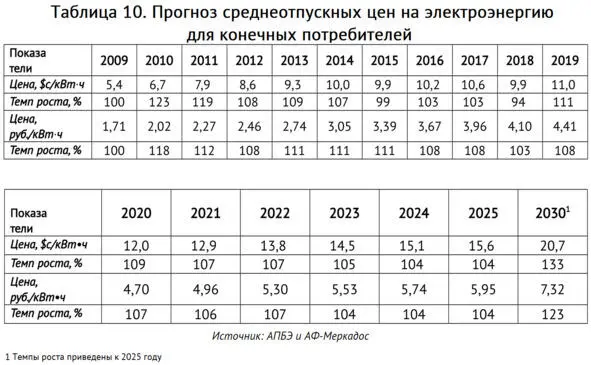

. Для справки также приводим последние опубликованные прогнозы того же Агентства по прогнозированию балансов в электроэнергетике по среднеотпускным ценам для конечных потребителей (Таблица 10). 65 65 Данные АПБЭ: Сценарные условия развития электроэнергетики на период до 2030 г., утвержденные Минэнерго России в 2011 г.
Мы приводим эту Таблицу 9 с прогнозными индикаторами в том виде, в каком она была использована в прогнозе. Очевидно, что с тех пор она должна была бы быть изменена, если бы использовалась для нового прогноза сейчас, но для точности описания условий мы не считаем необходимым давать изменённую таблицу ценового прогноза, хотя и «более правильную».
Для примера необходимости уточнения прогноза цен на Рисунке 16 ниже приведён график колебания цен в первой ценовой зоне РСВ с 2007 по 2013 гг.

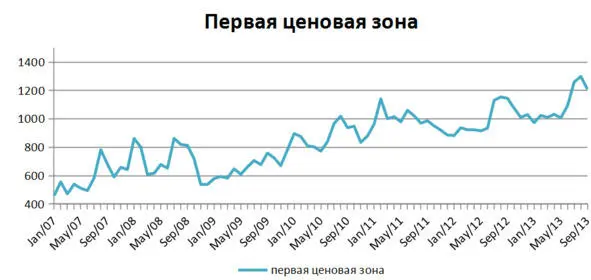

Рисунок 16. Цены в 1 ценовой зоне 2007—13 гг., руб./МВт·ч
Источник: данные НП АТС
4.2.4. Сроки реализации проектов генерации на основе ВИЭ
При расчётах стоимостных последствий реализации проектов генерации на основе ВИЭ необходимо учитывать их сроки, периоды завершения которых и пропорции разделения затрат по годам строительства предопределяют их денежные потоки на начальном этапе реализации проектов. Нами были приняты следующие сроки строительства соответствующих объектов генерации по технологиям:
1. станции на основе биомассы – 1 год
2. станции на основе биогаза (с/х и пром. отходы – 1 год
3. малые ГЭС до 1 МВт – 2 года
4. малые ГЭС от 1 до 5 МВт – 3 года
5. малые ГЭС от 5 до 25 МВт – 3 года
6. солнечные станции на основе фотопреобразования – 1 год
7. ветростанции наземного базирования до 50 МВт – 1 год
Очевидно, что приведённые выше сроки строительства составляют лишь часть общих сроков реализации проектов, не включая сроков на изыскания и проектирование объекта, сроков проведения необходимых мероприятий для получения разрешения на включение генерирующих объектов в энергосистему, сроков выполнения работ по технологическому присоединению объекта к сетям, сроков проведения необходимых мероприятий для получения статуса квалифицированного объекта, права на присоединение к оптовому рынку и некоторые другие. В зависимости от конкретной ситуации, сложности и мощности самого объекта, правильности проекта и его исходного соответствия будущим требованиям реальные сроки выполнения всех упомянутых выше мероприятий могут быть весьма различными. Поэтому те сроки, которые были использованы в расчётах представляют собой усреднённые индикаторы на основе известного международного и российского опыта.
4.3. Сценарии развития возобновляемой энергетики в России до 2020 г.
Разработка сценариев развития возобновляемой энергетики в стране – вопрос, который имеет уже свою историю, без краткого рассмотрения которой трудно объяснить подходы, которые будут описаны далее. Как отдельный и самостоятельный объект долгосрочного планирования современная возобновляемая энергетика появилась в России примерно в конце 90-х годов прошлого века, но более или менее систематическая работа началась в 2009—2010 гг. в рамках первого этапа разработки проектов нормативных документов по поддержке развития возобновляемой энергетики в стране. В результате этой работы появилось первое правительственное решение – распоряжение Правительства РФ от 8 января 2009 г. №1-р, которое впервые ввело определение долгосрочных целей такого развития.
