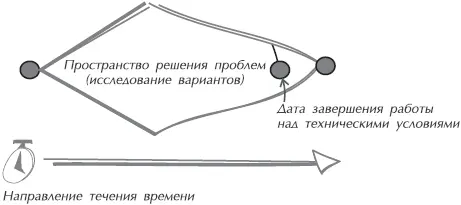

Рис. 7.1.Устранение пробелов, оставшихся при проектированиии составлении технических условий
Важно отметить, что устранение пробелов не означает прекращения проектных работ, требуемых для окончательной реализации принятых решений. Это значит, что руководитель проекта пытается ненадолго отступить на шаг назад и все тщательно обдумать ради соблюдения графика работ.
Облегчить устранение пробелов поможет рассмотрение следующих вопросов, касающихся каждой открытой проблемы:
• Существуют ли работы, которые нужно будет выполнять независимо от того, какой вариант выбран? Если существуют, работы должны быть рассчитаны и добавлены в технические условия. При необходимости к выполнению таких работ можно приступить еще до завершения подготовки технических условий.
• Может ли эту проблему решить руководитель проекта или проектировщик? Выразится ли закрытие этой проблемы в появлении новых работ? (Например, может быть появится возможность действовать параллельно с программистом, который приступает к обдумыванию работ, в то время как руководитель проекта занимается решением открытых проблем.)
• Каковы находящиеся в стадии рассмотрения альтернативные варианты решения этой проблемы?
• Какие из возможных альтернативных вариантов наиболее затратны? Проведите оценку работ с данной точки зрения и попробуйте превратить технические условия и перечень работ в наихудший вариант конструкторского замысла.
• Относится ли проблема к центральному или ключевому компоненту? Когда программист должен воплотить его в жизнь? Можно ли спроектировать компонент позже, в стадии разработки? Принадлежит ли проблема к чему-нибудь, от чего, по имеющимся прикидкам, зависит ряд других компонентов?
• Может ли проблема быть изолирована, сужена, поделена на части или проигнорирована? Если нет, то поместите ее в верхнюю часть списка проблем, отсортированного по важности их решения.
Устранение пробелов не всегда венчается успехом. Возможно, вы приложите массу усилий и сдвинете дело с мертвой точки, но обнаружите, что все еще далеки от победы. Даже в этом случае усилия по устранению проблем принесут пользу. Неопытные команды зачастую нуждаются в том, чтобы их принуждали к борьбе со всеми возникающими у них проблемам (как технического, так и иного плана), и руководители могут не понимать всей важности отложенных проблем, пока те себя в полной мере не проявят. Можно найти массу веских аргументов в пользу предупредительного, а не выжидательного метода устранения пробелов, подвергающего рабочий график существенному риску.
Важность завершения подготовки технических условий
В графике работы над проектом должна быть назначена дата завершения работы над техническими условиями, и эта дата, возможно, является наиважнейшей для руководителей проекта для их личного вклада в проект. Зачастую составление технических условий является их первейшим и, возможно, единственно значимым конкретным вкладом в проект. После завершения работы над техническими условиями основные усилия руководителя проекта смещаются в область управления и сопровождения проекта, включая помощь команде по переходу к его активной разработке.
После завершения работы над техническими условиями отношение к команде проектировщиков изменяется. У людей должно сформироваться ощущение, что на данный момент все подготовительные мероприятия закончены и принято множество окончательных решений. Для удовлетворения концептуальных установок в процессе определения верных замыслов и отбраковки многочисленных вариантов команда прошла ряд испытаний в поисках единственного всем понятного плана. Руководитель проекта обязан убедиться в том, что все вовлеченные в дело на текущий момент обладают определенным кругозором и знают, чем будут заниматься.
СОВЕТ
Лучше лично высказать свою признательность людям за их работу. Благодарность всей команде, посланная по электронной почте, не будет должным образом воспринята каждым сотрудником. Нужно обойти всех сотрудников или обзвонить их по телефону. Краткий разговор вызовет намного больше эмоций, чем любые слова благодарности, посланные по электронной почте.
Хотя понять моральный настрой и поговорить по душам удается не всегда, должно быть некое подтверждение тому, что у всей команды есть уверенность в завершении работы к намеченному сроку. Существуют простые, но вполне действенные приемы: работа до обеда с выездом на пикник или неделя бесплатного пива или закусок в кофейной комнате. Какие-нибудь реальные перерывы в рутинной работе (с выездом из офиса) являются лучшим способом помочь команде преодолеть переходный период и получить заряд сил для интенсивной работы, которая им предстоит в ближайшие недели или месяцы.
