Майк Кон - Agile - оценка и планирование проектов

Здесь есть возможность читать онлайн «Майк Кон - Agile - оценка и планирование проектов» — ознакомительный отрывок электронной книги совершенно бесплатно, а после прочтения отрывка купить полную версию. В некоторых случаях можно слушать аудио, скачать через торрент в формате fb2 и присутствует краткое содержание. Город: Москва, Год выпуска: 2018, ISBN: 2018, Издательство: Альпина Паблишер, Жанр: popular_business, на русском языке. Описание произведения, (предисловие) а так же отзывы посетителей доступны на портале библиотеки ЛибКат.

Agile: оценка и планирование проектов: краткое содержание, описание и аннотация

Предлагаем к чтению аннотацию, описание, краткое содержание или предисловие (зависит от того, что написал сам автор книги «Agile: оценка и планирование проектов»). Если вы не нашли необходимую информацию о книге — напишите в комментариях, мы постараемся отыскать её.

Оценка и планирование критически важны для успеха любого проекта. Однако процесс планирования сложен, и наши планы часто оказываются далекими от реальности. На помощь приходит Agile-подход. Благодаря Agile вы научитесь создавать реалистичные планы, которые сможете корректировать по ходу работы, при этом выполняя проекты в срок и в рамках бюджета.
Майк Кон, гуру в области Agile, дает инструменты, необходимые для оценки, планирования и управления Agile-проектами любого масштаба. В книге нет теоретических рассуждений, она полна конкретных примеров, методов, графиков, рецептов, а главное — аргументированных рекомендаций.

Agile: оценка и планирование проектов — читать онлайн ознакомительный отрывок

Ниже представлен текст книги, разбитый по страницам. Система сохранения места последней прочитанной страницы, позволяет с удобством читать онлайн бесплатно книгу «Agile: оценка и планирование проектов», без необходимости каждый раз заново искать на чём Вы остановились. Поставьте закладку, и сможете в любой момент перейти на страницу, на которой закончили чтение.

Тёмная тема
Сбросить

Интервал:

Закладка:

Сделать

Поскольку пункты и идеальные дни характеризуют размер, понятно, что переоценка необходима только при изменении относительного размера истории. При работе с пунктами или идеальным временем переоценка не производится только по той причине, что реализация истории заняла больше времени, чем мы предполагали. Лучше всего продемонстрировать это на примерах.

Знакомство с сайтом SwimStats

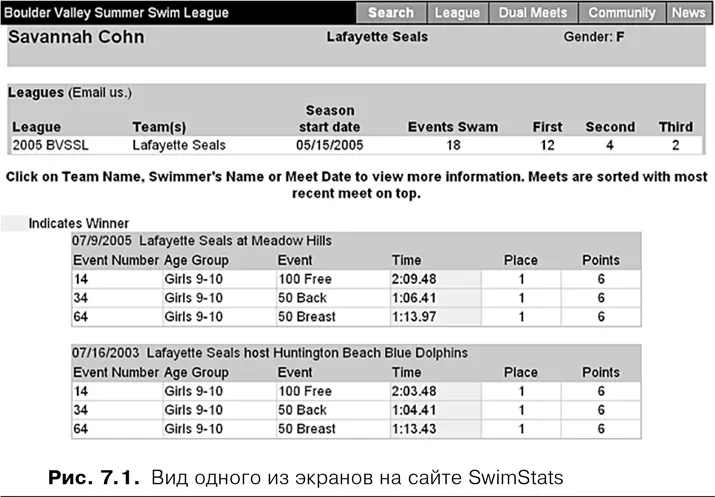

Далее в этой главе и в некоторых последующих мы будем работать со SwimStats, гипотетическим веб-сайтом для пловцов и их тренеров. SwimStats предлагается как сервис для команд, разделенных по возрастным группам, школьных команд и команд колледжей. Тренеры используют его для отслеживания результатов пловцов, организации тренировок и подготовки к соревнованиям; пловцы — для ознакомления с результатами соревнований, отслеживания своих результатов и контроля динамики с течением времени. Официальные представители, присутствующие на соревнованиях по плаванию, вводят результаты в систему. Пример экрана сайта SwimStats приведен на рис. 7.1.

Когда переоценка не требуется Используя сайт SwimStats в качестве примера - фото 13

Когда переоценка не требуется

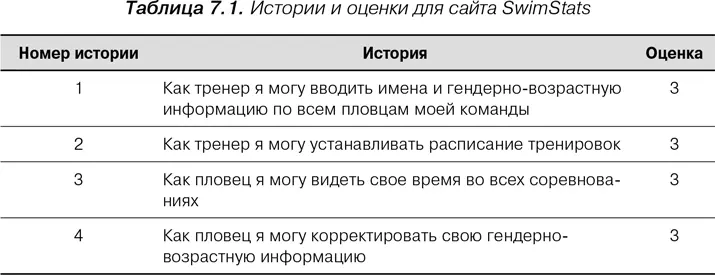

Используя сайт SwimStats в качестве примера, сначала кратко рассмотрим ситуацию, в которой переоценка не требуется. Предположим, что у нас есть истории, представленные в табл. 7.1. В первой итерации реализуются первые две истории. Команду это не устраивает, поскольку она считает, что должна реализовывать в два раза больше пунктов (12 вместо шести) за итерацию. Она считает, что каждая из реализованных историй была в два раза больше или сложнее, чем казалось вначале, и именно поэтому на них потребовалось в два раза больше времени, чем предполагалось. Команда принимает решение удвоить количество пунктов, связанных с каждой историей. В результате скорость становится равной 12 (две истории по шесть пунктов), что более приемлемо для команды.

До начала проекта, однако, команда сочла все четыре истории в табл. 7.1 равными по размеру и сложности и оценила каждую в три пункта. Поскольку команда по-прежнему считает эти истории равноценными, оценки историй 3 и 4 также необходимо удвоить. Команда увеличивает количество получаемых пунктов за реализованные истории, а это, в свою очередь, приводит к удвоению скорости. Вместе с тем из-за того, что она также удваивает количество оставшейся работы в проекте, ее положение остается таким же, как если бы она оставила оценку равной трем, а скорость — шести.

Скорость великий уравнитель Этот пример показывает что скорость великий - фото 14

Скорость — великий уравнитель

Этот пример показывает, что скорость — великий уравнитель. Поскольку оценка каждой функции дается относительно других функций, не имеет значения, правильна ли эта оценка, не очень правильна или совсем неправильна. Что важно, так это согласованность оценок. Нельзя просто бросить игральную кость и принять выпавшее число в качестве оценки функции. Вместе с тем, пока наши оценки согласованны, измерение скорости в первых нескольких итерациях позволяет составить надежный календарный график.

Рассмотрим другой пример. Предположим, что проект состоит из 50 пользовательских историй, каждая из которых оценена в один пункт. Для простоты будем считать, что я — единственное лицо, работающее над этим проектом, и что я реализую одну историю размером один пункт за рабочий день. Таким образом, за двухнедельную итерацию я предполагаю реализовать 10 историй и добиться скорости, равной 10. Кроме этого, я рассчитываю завершить проект за пять итераций (10 недель). За первую итерацию, однако, мне удалось реализовать не 10, а только пять историй. Если с учетом скорости, которая оказалась в два раза ниже планируемой, скорректировать мое ошибочное представление, то на проект потребуется 10 итераций.

Посмотрим, что произойдет, если провести переоценку. Допустим, я переоцениваю пять реализованных историй и присваиваю каждой из них оценку «два». Моя скорость теперь составляет 10 (пять реализованных историй, каждая по два пункта), а объем оставшейся работы — 45 пунктов. При скорости 10 и оставшихся 45 пунктах я рассчитываю завершить проект за 4,5 итерации. Проблема здесь состоит в смешивании пересмотренной и первоначальной оценок. Я задним числом переоценил реализованные истории и назначил каждой два пункта. К сожалению, глядя на оставшиеся 45 историй, я не могу предсказать, какие из этих однопунктовых историй мне захочется переоценить задним числом в два пункта.

Читать дальше
Тёмная тема
Сбросить

Интервал:

Закладка:

Сделать

Похожие книги на «Agile: оценка и планирование проектов»

Представляем Вашему вниманию похожие книги на «Agile: оценка и планирование проектов» списком для выбора. Мы отобрали схожую по названию и смыслу литературу в надежде предоставить читателям больше вариантов отыскать новые, интересные, ещё непрочитанные произведения.


Отзывы о книге «Agile: оценка и планирование проектов»

Обсуждение, отзывы о книге «Agile: оценка и планирование проектов» и просто собственные мнения читателей. Оставьте ваши комментарии, напишите, что Вы думаете о произведении, его смысле или главных героях. Укажите что конкретно понравилось, а что нет, и почему Вы так считаете.

x
