Майк Кон - Agile - оценка и планирование проектов

Здесь есть возможность читать онлайн «Майк Кон - Agile - оценка и планирование проектов» — ознакомительный отрывок электронной книги совершенно бесплатно, а после прочтения отрывка купить полную версию. В некоторых случаях можно слушать аудио, скачать через торрент в формате fb2 и присутствует краткое содержание. Город: Москва, Год выпуска: 2018, ISBN: 2018, Издательство: Альпина Паблишер, Жанр: popular_business, на русском языке. Описание произведения, (предисловие) а так же отзывы посетителей доступны на портале библиотеки ЛибКат.

Agile: оценка и планирование проектов: краткое содержание, описание и аннотация

Предлагаем к чтению аннотацию, описание, краткое содержание или предисловие (зависит от того, что написал сам автор книги «Agile: оценка и планирование проектов»). Если вы не нашли необходимую информацию о книге — напишите в комментариях, мы постараемся отыскать её.

Оценка и планирование критически важны для успеха любого проекта. Однако процесс планирования сложен, и наши планы часто оказываются далекими от реальности. На помощь приходит Agile-подход. Благодаря Agile вы научитесь создавать реалистичные планы, которые сможете корректировать по ходу работы, при этом выполняя проекты в срок и в рамках бюджета.
Майк Кон, гуру в области Agile, дает инструменты, необходимые для оценки, планирования и управления Agile-проектами любого масштаба. В книге нет теоретических рассуждений, она полна конкретных примеров, методов, графиков, рецептов, а главное — аргументированных рекомендаций.

Agile: оценка и планирование проектов — читать онлайн ознакомительный отрывок

Ниже представлен текст книги, разбитый по страницам. Система сохранения места последней прочитанной страницы, позволяет с удобством читать онлайн бесплатно книгу «Agile: оценка и планирование проектов», без необходимости каждый раз заново искать на чём Вы остановились. Поставьте закладку, и сможете в любой момент перейти на страницу, на которой закончили чтение.

Тёмная тема
Сбросить

Интервал:

Закладка:

Сделать

• запланированные работы не завершаются досрочно;

• запаздывание распространяется на последующие этапы календарного графика;

• работы не являются независимыми.

Каждая из этих проблем рассматривается в последующих разделах.

Запланированные работы не завершаются досрочно

Несколько лет назад я занимался двумя крупными проектами, которые отнимали много времени. Мне нужно было запрограммировать ряд интересных функций для продукта, а также подготовить документацию для аудита соответствия требованиям стандарта ISO 9001. Если программирование доставляло мне удовольствие, то подготовка документов — нет. Неудивительно, что я умудрился раздуть объем программирования так, что оно заняло чуть ли не все мое время и практически вытеснило подготовку к аудиту.

Я вовсе не одинок в таком подходе к работе. Если говорить начистоту, то подобное поведение настолько распространено, что у него есть даже свое название — закон Паркинсона (1993 г.). Этот закон гласит:

«Работа растягивается так, чтобы занять все отведенное на нее время».

Паркинсон говорит, что нам требуется столько времени на завершение какого-либо дела, сколько, на наш взгляд, будет позволено. Если на стене висит диаграмма Гантта, из которой следует, что на тот или иной вид деятельности отведено пять дней, то программист, которому поручена эта работа, будет стараться растянуть удовольствие на полные пять дней. Чтобы избежать досрочного завершения, он может, например, добавить в программу какие-нибудь лишние функции (практика, известная как украшательство ). Или может использовать часть времени на изучение какой-нибудь новой технологии, которая, на его взгляд, полезна для дела. Единственное, на что он редко когда идет, так это досрочное завершение работы. Во многих организациях в случае досрочного завершения работы шеф может обвинить исполнителя в предоставлении раздутой оценки. Или, как вариант, шеф станет рассчитывать на досрочное выполнение и других работ. Зачем рисковать и нарываться на то или другое, когда лучше немного побродить по сети и сдать работу в срок?

Пять дней, отведенные в календарном графике на работу, — это, по существу, разрешение разработчику использовать именно столько на выполнение задания. Человеку свойственно при опережении графика заполнять сэкономленное время другими, более интересными для него занятиями.

Запаздывание распространяется на последующие этапы календарного графика

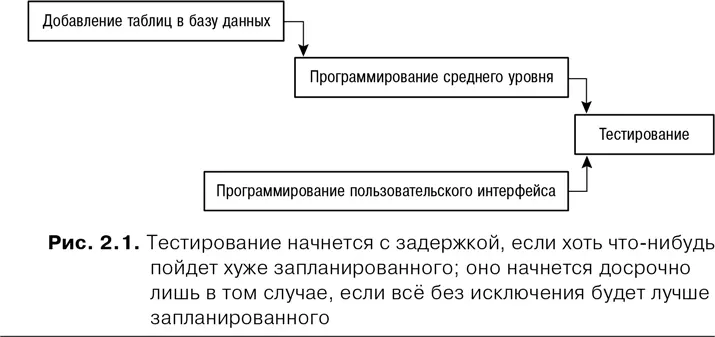

Поскольку традиционные планы составляются на основе видов деятельности, они по большому счету сфокусированы на взаимозависимости работ. Рассмотрим диаграмму Гантта (рис. 2.1), где представлены четыре вида деятельности и их взаимозависимости.

Для досрочного начала тестирования требуется совпадение следующих событий - фото 3

Для досрочного начала тестирования требуется совпадение следующих событий:

• досрочное завершение программирования среднего уровня, которое зависит от срока завершения добавления таблиц в базу данных;

• досрочное завершение программирования пользовательского интерфейса;

• досрочное высвобождение тестировщика.

Ключевым моментом является то, что даже в этом простом случае досрочное начало тестирования зависит от выполнения всех трех условий. В то же время если для досрочного начала тестирования необходимо выполнение целого ряда условий, то для задержки тестирования достаточно наступления любого из перечисленных ниже событий:

• задержка завершения программирования пользовательского интерфейса;

• программирование среднего уровня требует больше времени, чем планировалось, и завершается позже;

• программирование среднего уровня укладывается в отведенное планом время, но начинается позже из-за задержки добавления таблиц в базу данных;

• недоступность тестировщика.

Другими словами, для досрочного начала необходимо сочетание условий, а для задержки начала достаточно одной причины.

Проблема осложняется тем, что, как мы уже говорили, работы очень редко завершаются досрочно. Это означает, что они обычно начинаются с опозданием и что запаздывание распространяется на последующие этапы календарного графика. Поскольку досрочное завершение — явление редкое, такой вид деятельности, как тестирование на рис. 2.1, начинается досрочно еще реже.

Работы не являются независимыми

Читать дальше
Тёмная тема
Сбросить

Интервал:

Закладка:

Сделать

Похожие книги на «Agile: оценка и планирование проектов»

Представляем Вашему вниманию похожие книги на «Agile: оценка и планирование проектов» списком для выбора. Мы отобрали схожую по названию и смыслу литературу в надежде предоставить читателям больше вариантов отыскать новые, интересные, ещё непрочитанные произведения.


Отзывы о книге «Agile: оценка и планирование проектов»

Обсуждение, отзывы о книге «Agile: оценка и планирование проектов» и просто собственные мнения читателей. Оставьте ваши комментарии, напишите, что Вы думаете о произведении, его смысле или главных героях. Укажите что конкретно понравилось, а что нет, и почему Вы так считаете.

x
