2. Приемка, учет и хранение материалов, инструмента, иных товарно-материальных ценностей на объекте.
Далее, исходя из метода каскадирования, был проработан функционал руководителей макрорегионов:
1. Руководство макрорегионом в соответствии со стоящими перед «Энергомонтажом» стратегическими целями.
2. Соблюдение нормы рентабельности по проекту монтажа и пусконаладке в макрорегионе.
3. Соблюдение сроков и качества исполняемых работ на объекте. Своевременное информирование руководства компании и инициация изменений в договор, если сроки продлеваются по вине заказчика.
4. Грамотное распределение персонала между объектами внутри макрорегиона, недопущение простоя по вине работодателя.
5. Обеспечение сохранности ТМЦ на объектах, недопущение перерасхода нормативно-сметной документации.
6. Формирование кадрового резерва из специалистов высокой квалификации по всем видам работ (не менее 40 % от штатной численности), обеспечение равномерной загрузки данного персонала на объектах заказчика в рамках макрорегиона.

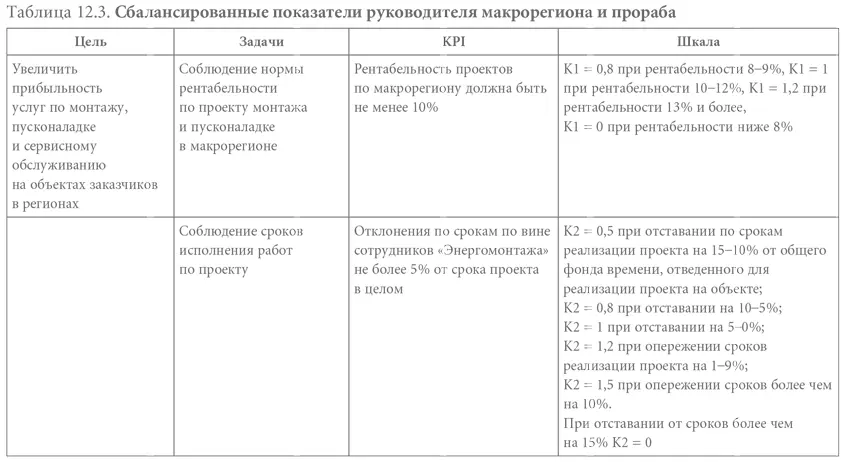

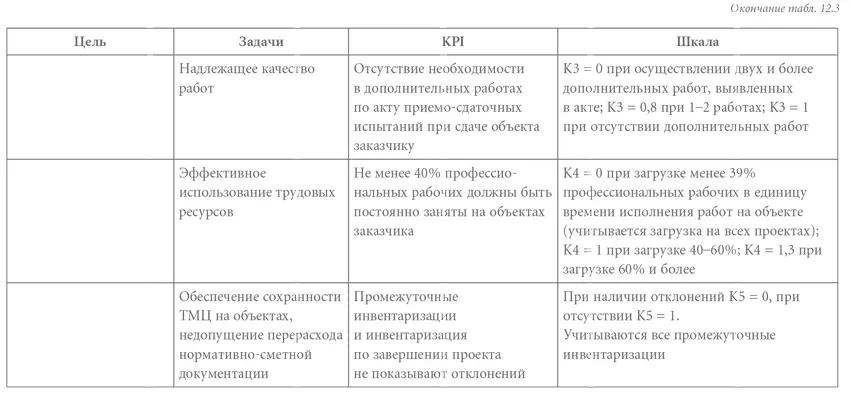

Используя систему сбалансированных показателей как инструмент не только стратегического, но и оперативного управления, была разработана карта ключевых показателей эффективности для руководителей макрорегионов производственно-технического отдела, представленная в табл. 12.3.
Размер итоговой мотивационной выплаты по окончании проекта (далее МВ) каждого работника, занятого на работах по итогам работы на проекте, осуществлялся по формуле:
МВ = (0,2 × К1 + 0,2 × К2 + 0,2 × К3 + 0,2 × К4 + 0,2 × К5) × ИБМВ,
где ИБМВ – индивидуальная база мотивационных выплат, определенная при расчете себестоимости проекта в части ФОТ.
Ключевые показатели эффективности для прораба регионального обособленного подразделения «Энергомонтажа» на объекте заказчика аналогичны показателям руководителя макрорегиона, но сужены до работ по одному-двум проектам, которые возглавляет прораб.
Возвращаясь к SWOT-анализу и системе сбалансированных показателей, можно заметить, что исполнение всех задач по проекту монтажа и пусконаладке в макрорегионе очень зависит от качества проектирования, осуществляемого инженерами-проектировщиками. При разработке системы вознаграждения по KPI для данной категории персонала возник ряд сложностей: проекты бывают разными по сложности, ошибки проектирования бывают устранимыми без последствий или критическими, для устранения которых на объекте уже необходимо задействовать дополнительные ресурсы (временные, человеческие и материальные).
Поэтому прежде всего было принято решение выработать понятие «нормо-листа проектирования», т. е. все проекты были оценены по сложности в единой системе оценки, а также произведен анализ трудозатрат всех проектировщиков на подготовку необходимой проектной документации и выведен средний показатель «нормо-время» за «нормо-лист». Также было введено понятие «критическая ошибка» – ошибка в проектной документации, допущенная по вине проектировщика (расчетная, неправильно подобранное оборудование, ошибки, допущенные по невнимательности, неверная схема и/или последовательность монтажа и т. п.), для исправления которых потребовалось привлечение других специалистов: контролера-эксперта в процессе нормоконтроля, профессионалов на объекте в процессе монтажа.

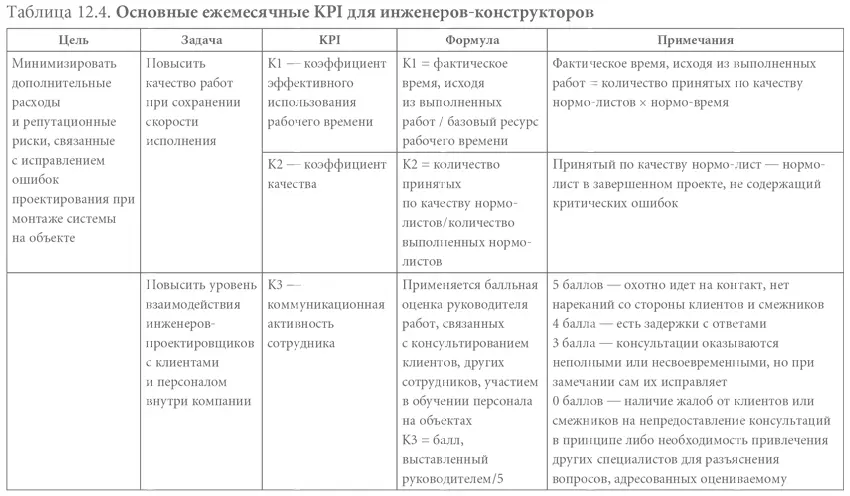

Далее были выделены три основных ежемесячных KPI для инженеров-конструкторов (табл. 12.4).
Окончательный расчет ежемесячной премии (мотивационной выплаты) инженеров-проектировщиков производился по формуле:
МВ = (К1 + К2 + К3)/3 × ИБМВ,
где ИБМВ – индивидуальная база мотивационных выплат, определенная расчетным путем, для каждой категории инженеров-проектировщиков (в силу специфики восприятия в компании существовали не ранги и грейды, а категории и разряды, что не меняло сути системы).
Результаты внедрения системы вознаграждения по KPI
Все вышеописанные KPI внедрялись одновременно, как система. Топ-менеджеры «Энергомонтажа» сразу отметили, что управляемость в регионах резко повысилась, они стали получать от руководителей макрорегионов полную картину того, что происходит в настоящий момент на объектах. KPI по рентабельности и загрузке персонала стали для руководителей региона действенным стимулом для набора людей непосредственно в регионах производства работ на объекте, заработал предложенный ранее вариант переброски персонала между объектами внутри региона, а не через Москву, что позволило сократить только командировочные затраты на 20 %. Сократились сроки реализации работ на объектах. Заинтересованность самих руководителей макрорегионов и прорабов в четком бюджетировании затрат на объекте позволила руководству «Энергомонтажа» контролировать все затраты по ходу реализации работ на объекте, а не списывать их по факту завершения проекта. Прозрачность системы KPI облегчила руководителям макрорегионов и прорабам решение вопросов не только аргументации собственного премирования, но и премирования рабочего персонала за выполнение задач в срок и с надлежащим качеством. Появление KPI по учету и сохранности товарно-материальных ценностей на объектах сократило количество прямых потерь, связанных с отсутствием необходимого оборудования и материалов в момент начала того или иного этапа работ и необходимостью допоставок/повторных поставок (за первые три месяца после введения системы KPI зафиксировано всего три случая недостачи на объектах, далее этот показатель сохранялся на прежнем уровне). Сроки укомплектования необходимым и достаточным персоналом региональных обособленных подразделений сократились на 15 рабочих дней.
