Проблемы в управлении проектами известны всем. Зачастую проекты завершаются с нарушением сроков, с превышением бюджета и неудовлетворенностью клиентов полученным результатом, отличающимся от ожидаемого. Часть из проектов вообще останавливается на полпути и заканчивается крахом. Для решения этих проблем в компаниях внедряется система Project Management, используется программное обеспечение и разрабатывается система вознаграждения.
Чаще всего в российских компаниях используется стандартная система вознаграждения: при небольших по длительности проектах (например, до шести месяцев) сотрудники поощряются за выполнение проекта в срок, а при более долгосрочных проектах – за завершение каждого этапа и всего проекта в срок. Причем за выполнение первого этапа проекта размер вознаграждения обычно меньше, чем за завершение всего проекта.
Например, если проект состоит из трех этапов, а общее вознаграждение составляет 100 %, то за завершение первого этапа выплачивается 20 % от общей суммы вознаграждения, за завершение второго – 30 % и за завершение всего проекта – оставшиеся 50 %. При этом используются два варианта взаимосвязи с вознаграждением.
Первый вариант – жесткий (одноуровневый): если этап (проект) выполнен в срок, менеджер получает вознаграждение; если нет, то наказывается и остается без премии. Такой вариант используется в проектах, имеющих жесткие сроки выполнения (например, Олимпиаду или чемпионат нельзя перенести, все строительные объекты должны быть сданы вовремя).

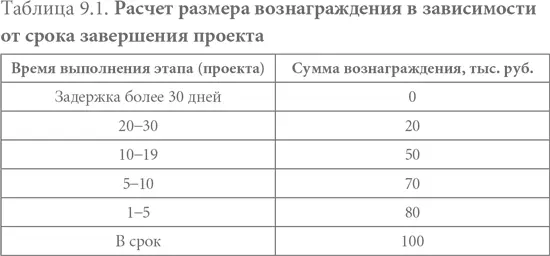

Второй вариант – более мягкий, разрабатывается таблица с пороговым значением, при котором уже возможна выплата вознаграждения (табл. 9.1).
Выполнение проекта в срок является важным критерием успеха, так как задержка в сроках обычно приводит к неудовлетворенности клиента. В российских компаниях распространена практика привлечения дополнительных ресурсов (сотрудников) или оплата сверхурочных, что приводит еще и к росту бюджета.
Получается, что более эффективно использовать ряд показателей с учетом веса, зависящего от важности показателя с учетом специфики проекта. Например, если для проекта важны сроки, то наибольший вес присваивается показателю срока выполнения проекта; если качество проекта, то удовлетворенности клиента и процент соответствия стандартам. В таком случае внедряется система вознаграждения по результатам на основе целей и KPI – ключевых показателей эффективности, в которой размер вознаграждения зависит от нескольких показателей (табл. 9.2).
В данном случае мы видим сбалансированную таблицу показателей, в которой используются финансовый показатель – бюджет, клиентский показатель – CSI-индекс удовлетворенности клиентов и процессный показатель – количество отклонений от стандарта проекта. Далее определяется вес показателя: чем более значим показатель, тем больше вес.

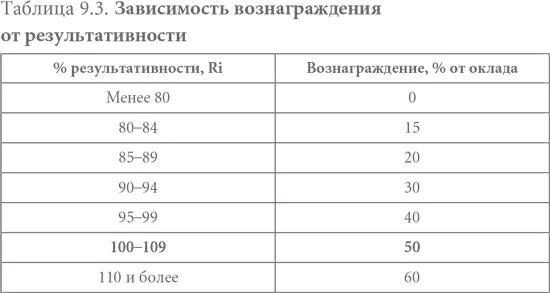

Размер вознаграждения руководителя может быть привязан к окладу в зависимости от выполнения KPI и общей результативности. В табл. 9.3 представлена зависимость переменной части ЗП от результативности сотрудника.
В данном примере используется два пороговых уровня: нижний, в котором при результативности менее 80 % премия не выплачивается, и верхний – при результативности 110 % и выше руководитель проекта получает максимальное вознаграждение – 60 % к окладу.
Участники проектов вознаграждаются при достижении поставленных целей всей командой проекта, а также за выполнение в срок своих операций . Преимуществом такой системы вознаграждения являются сбалансированность, комплексность, прозрачность и понятность.
Однако, несмотря на все плюсы предложенной выше системы премирования, я хочу остановиться на возникающих проблемах при использовании данной системы.
Чтобы получить вознаграждение, каждый менеджер проектов при оценке длительности работ закладывает достаточный (не всегда необходимый) временной резерв на непредвиденные обстоятельства, а также запас по бюджету. Причем, если даже проект можно завершить раньше срока, менеджеры этого не делают, так как они не получают дополнительного поощрения и опасаются, что в следующий раз руководство, скорее всего, сократит планируемую длительность проекта. Поэтому, если даже сотрудник (участник проекта) выполняет свою операцию раньше срока, то это никак не поощряется руководителем, который к тому же может поручить дополнительную работу. Сотруднику нет никакого смысла завершать свою операцию раньше срока. То же самое с бюджетом – нет никакого резона экономить его.
