Существует три основных способа укладки бетонной смеси: с уплотнением, литьем (бетонные смеси с суперпластификаторами) и напорной укладкой. Все три метода требуют соблюдения общего правила: каждую новую порцию бетона нужно укладывать до того, как произойдет схватывание предыдущего слоя. Если это правило соблюдается, то необходимость в устройстве рабочих швов по высоте конструкции отпадает.
Может возникнуть ситуация, когда невозможно перекрыть предыдущий слой бетона следующим до его застывания. В таких случаях возможна одновременная укладка сразу нескольких слоев (ступенчатый метод). При этом длину ступени принимают не менее 3 м.
Помимо традиционных методов бетонирования, существует ряд специфических технологий, позволяющих выполнить бетонные работы в тех случаях, когда применение обычных способов неэффективно или невозможно. К таким особым технологиям относят вакуумирование и торкретирование бетона, а также подводное бетонирование. Однако это очень специфичные технологии, требующие высокой квалификации и практически не применимые в индивидуальном строительстве.
В процессе выдерживания бетонанеобходимо осуществлять за ним уход, который заключается:
♠ в поддержании определенного температурно-влажностного режима, способствующего нарастанию прочности бетона;
♠ предотвращении значительных температурно-усадочных деформаций и трещин;
♠ предохранении твердеющего бетона от ударов и сотрясений.
Свежеуложенный бетон поддерживают во влажном состоянии, периодически поливая водой и предохраняя летом от прямых солнечных лучей, а зимой от мороза (табл. 5.7). Для защиты используются специальные покрытия.

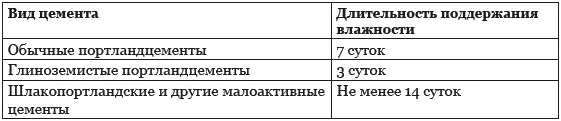

Таблица 5.7. Длительность поддержания бетона во влажном состоянии в летний период
При температуре воздуха выше +15 °C в течение трех суток поливку проводят днем через каждые три часа и один раз ночью, а в последующие дни — не реже трех раз в сутки. Первая поливка производится через 5–10 часов после укладки.
Если поверхность бетона укрыта защитными влагостойкими материалами (рогожами, матами, опилками и др), его можно поливать в полтора раза реже. При среднесуточной температуре наружного воздуха +3 °C бетон можно не поливать. Если большие горизонтальные поверхности покрыть защитными пленками (этинолевым лаком, водно-битумной эмульсией, полимерными пленками), то поливка вообще не нужна.
Как только бетон достигнет достаточной плотности, следует снять опалубку.Это одна из наиболее сложных и трудоемких строительных операций, поскольку требует особой аккуратности. В противном случае бетон и саму опалубку можно повредить.
В первую очередь обычно снимают боковые части опалубки, которые не несут нагрузки. Снимать боковые элементы: щиты фундаментов, колонн, стен, балок и ригелей — можно, когда бетон достигнет прочности, достаточной для обеспечения сохранности бетонных поверхностей. В зависимости от вида используемого цемента и температурно-влажностных условий, в которых застывал бетон, сроки, по истечении которых допускается снятие боковых элементов опалубки, колеблются в пределах от 48 до 72 часов.
Перед тем как несущие элементы опалубки будут удалены, необходимо выполнить раскружаливание (опускание поддерживающих лесов). Этот процесс также требует аккуратности, плавности и равномерности. Опорные домкраты опускают или ослабляют парные клинья. Запрещается рубить или спиливать нагруженные стойки. Опоры, поддерживающие опалубку балок, прогонов и ригелей, опускают одновременно по всему пролету.
Опорные стойки, поддерживающие опалубку междуэтажных перекрытий, находящихся непосредственно под бетонируемыми, удалять нельзя. Стойки опалубки нижележащего перекрытия могут быть удалены лишь частично. Под всеми балками и прогонами этого перекрытия пролетом от 4 м и более рекомендуется оставлять так называемые стойки безопасности. Расстояние между ними должно быть не менее 3 м. Опорные стойки остальных нижележащих перекрытий разрешается удалять полностью лишь после достижения бетоном проектной прочности.
Несущую опалубку удаляют в два-три приема и более — в зависимости от пролета и массы конструкции.
Для тех, кто не прибегает к услугам наемных строителей, а возводит дом самостоятельно, весьма привлекательна технология ТИСЭ, в соответствии с которой бетонные блоки изготавливают непосредственно на стене в специальной переставной опалубке Подстилающий раствор при этом не используют. По ходу кладки пустоты в блоках заполняют гидрофобным теплоизолирующим материалом.
