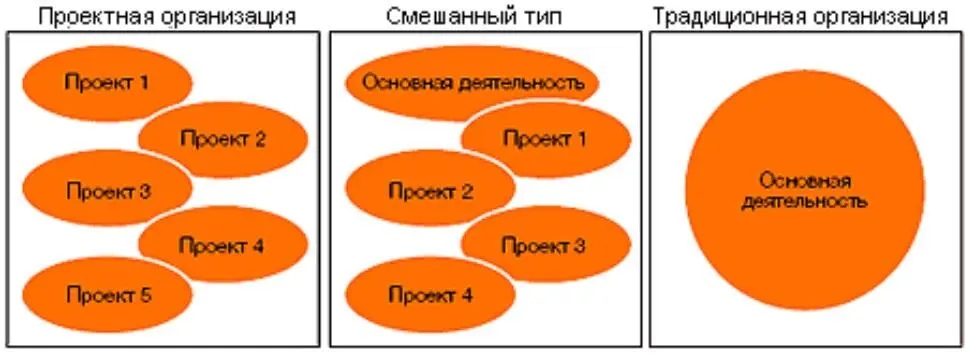

На рис. 1.1.2. в первом случае управление проектами является основным принципом управления в компании. Такая ситуация характерна, например, для софтверных, консалтинговых, строительных компаний. Третий вариант относится к компаниям с устоявшимся бизнесом, развивающимся экстенсивно. Для них внедрение управления по проектам даже будет вредно, так как при усложнении управления оно не принесет тех выгод, которые в этом случае ожидаются. Второй вариант – самый распространенный, но и самый сложный: проекты осуществляются наряду с основной деятельностью компании. В дальнейшем мы будем рассматривать именно такой вариант организации работы.
Рис. 1.1.2. Варианты присутствия проектной деятельности в деятельности компании
Этапы внедрения СУП
За внедрение СУП обычно отвечает директор по развитию как человек, курирующий все инвестиционные проекты и управление ими. Именно он оценивает масштабы будущей системы, дополнительные потребности в специалистах, расходы на их содержание и эффект от внедрения.
Этап 1. Изменение оргструктуры
На начальном этапе в компании формируется новое подразделение – проектный офис. Часто он начинается с одного специалиста, совмещающего текущую деятельность с функциями проектного управления (это позволяет оптимизировать расходы на заработную плату), а далее может плавно развиваться в целое подразделение в зависимости от потребности компании в управлении проектной деятельностью.
К функциям проектного офиса относят:
• ведение электронных моделей проектов;
• ведение архивов проектов;
• контроль реализации проектов;
• консолидация информации по проектам;
• подготовка методических материалов, стандартов, инструкций;
• ведение баз данных характеристик типовых работ и их фрагментов по проектам и потребностей в ресурсах;
• обучение и повышение квалификации сотрудников остальных подразделений.
На начальном этапе формирования системы часть работы по поддержанию проектной деятельности можно распределить среди уже существующих специалистов. Например, подготовку методологических документов и контроля бюджета проекта можно возложить на планово- экономический департамент, управления ресурсами – на отдел кадров и т. д. Для управления проектной деятельностью из числа высшего менеджмента и, возможно, акционеров компании формируется инвестиционный комитет, в который обычно входят директора по продажам, производству, безопасности, персоналу, IT, реже – генеральный директор. Инвестиционный комитет принимает решения о принятии в работу, запуске и завершении проектов и собирается на периодической основе либо по мере появления вопросов для обсуждения. Деятельность комитета и статус принимаемых им решений регламентируются соответствующим положением.
Оперативное управление проектами осуществляется куратором и менеджером проекта. Полномочия по изменению сроков, бюджета, содержания и границ проекта относятся к верхнему уровню управления и принадлежат куратору проекта, которым часто назначают соответствующего топ-менеджера. Например, в проекте открытия магазина куратором будет директор по продажам. Обычно кандидатура куратора проекта утверждается инвестиционным комитетом. Куратор в свою очередь назначает менеджера проекта и утверждает предложенный им состав команды.
Менеджером проекта может выступать выделенный для этой работы менеджер или инициатор проекта, совмещающий эту деятельность с основной работой. Менеджер готовит проектную документацию, отвечает за оперативное управление ходом проекта, обеспечивает выполнение запланированных работ, готовит предложения по изменениям в планах, координирует технические и человеческие ресурсы.
Личный опыт
В нашей компании нет проектного офиса как отдельной структуры, тем не менее процесс управления проектами формализован. Для проектов в рамках программ степень формализации высокая, для них прописаны бизнеспроцессы, определяющие задачи, которые должны быть решены, ответственность за них и за сам процесс принятия решений, сроки исполнения проектов, типовые бизнес-планы, нормы расходов, требуемая производительность и т. д. Для отдельных проектов мы стараемся как можно шире применять существующие стандарты, но более внимательно оцениваем ресурсы, необходимые для реализации проекта, и способы его осуществления.
Читать дальше
Конец ознакомительного отрывка
Купить книгу
