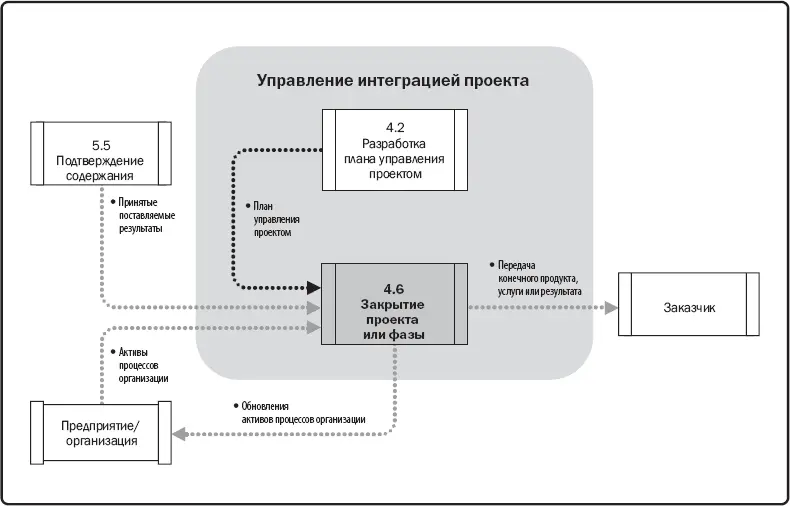

Рис. 4-13. Диаграмма потоков данных закрытия проекта или фазы
При закрытии проекта руководитель проекта рассматривает всю предыдущую информацию, полученную во время закрытия предыдущих фаз, позволяющую удостовериться в том, что все работы по проекту завершены и проект достиг своих целей. Так как содержание проекта определяется планом управления проектом, руководитель проекта производит анализ базового плана по содержанию, чтобы удостовериться, что он выполнен, перед тем как констатировать закрытие проекта. Процесс закрытия проекта или фазы также устанавливает процедуры, исследующие и документирующие причины предпринятых действий, если проект прекращен до завершения. Чтобы достичь в этом успеха, руководитель проекта должен вовлекать в процесс все соответствующие заинтересованные стороны.
Это включает в себя все запланированные операции, необходимые для административного закрытия проекта или фазы, включая пошаговые методики, направленные на:
• действия и операции, необходимые для удовлетворения критериев завершения или выхода для фазы или проекта;
• действия и операции, необходимые для передачи продуктов, услуг или результатов проекта в следующую фазу или в производство и/или операционную деятельность;
• операции, необходимые для сбора записей проекта или фазы, аудита успеха или неудачи проекта, аккумулирования извлеченных уроков и архивирования информации проекта для будущего использования организацией.
4.6.1. Закрытие проекта или фазы: входы
4.6.1.1. План управления проектом
Описан в разделе 4.2.3.1. План управления проектом становится соглашением между руководителем проекта и спонсором проекта, определяющим, что именно составляет завершение проекта.
4.6.1.2. Принятые поставляемые результаты
Описаны в разделе 5.5. Принятые поставляемые результаты могут включать в себя одобренные спецификации продукта, расписки в получении и документы по исполнению работ. Также могут быть включены частичные или промежуточные поставляемые результаты для отмененных проектов или проектов, разбитых на фазы.
4.6.1.3. Активы процессов организации
Описаны в разделе 2.1.4. Активы процессов организации, которые могут оказывать влияние на процесс закрытия проекта или фазы, включают в себя, среди прочего:
• руководящие указания или требования к закрытию проекта или фазы (например, административные процедуры, аудиты проекта, оценки проекта и критерии передачи);
• историческую информацию и базу накопленных знаний (например, записи и документы проекта, всю информацию и документацию по закрытию проекта, информацию о результатах решений по отбору предыдущих проектов наряду с информацией о выполнении предыдущих проектов, а также информацию, полученную при управлении рисками).
4.6.2. Закрытие проекта или фазы: инструменты и методы
4.6.2.1. Экспертная оценка
Экспертная оценка применяется при выполнении операций по административному закрытию. Привлекаемые эксперты подтверждают, что закрытие проекта или фазы производится в соответствии с необходимыми стандартами. Экспертиза может быть получена из различных источников, включая, среди прочего, следующие:
• другие руководители проектов в рамках организации;
• офис управления проектами (ОУП);
• профессиональные и технические ассоциации.
4.6.2.2. Аналитические методы
Описаны в разделе 4.4.2.2. Примеры аналитических методов, используемых при закрытии проекта:
• регрессионный анализ;
• анализ тенденций.
Описаны в разделе 4.3.2.3. Совещания могут быть очными, виртуальными, формальными или неформальными. Участниками могут быть члены команды проекта и другие заинтересованные стороны, вовлеченные в проект или попадающие под его влияние. Типы совещаний, среди прочего, включают в себя обзор извлеченных уроков, совещания групп пользователей, совещания по закрытию проекта и совещания по обзору проекта.
4.6.3. Закрытие проекта или фазы: выходы
4.6.3.1. Передача конечного продукта, услуги или результата
Данный выход относится к передаче конечного продукта, услуги или результата, для производства которого был авторизован проект (или в случае закрытия фазы это относится к промежуточному продукту, услуге или результату данной фазы).
