• Вторую неделю вы работаете 20 часов над задачей 1 и 20 часов над задачей 2, недельная загрузка — 40 человеко-часов.
• Третью неделю вы работаете по 20 часов над задачами 1, 2 и 10 часов — над задачей 3, при этом недельная загрузка — 50 человеко-часов.
• В течение четвертой и пятой недель вы работаете по 10 часов над задачей 3, и время работы над проектом составляет 10 человеко-часов в неделю.
Это распределение человеко-часов отражает график персональной загрузки в нижней части рис. 5.3. Как видно, переработка составляет 10 часов в течение третьей недели. Если это вас не смущает, можно оставить план без изменений. В противном случае надо придумать альтернативную стратегию, чтобы ликвидировать сверхурочные работы третьей недели.
Как можно разрешить проблему перегрузки
Это можно сделать несколькими способами.
• Распределить время неравномерно на протяжении одной или нескольких задач.
• Использовать резерв времени, который может возникнуть при выполнении какой-либо задачи.
• Передать часть работы третьей недели кому-либо из коллег.
• Попросить назначить дополнительных работников.
• Передать часть работы внешним исполнителям по контракту.
Предположим, вы выбрали неравномерное распределение рабочих часов на протяжении задачи 1, как показано в табл. 5.3. Далее на рис. 5.4 показано, как перераспределить рабочие часы, чтобы избежать сверхурочных работ.
Таблица 5.3. Предлагаемый вариант распределения трудоемкости по неделям для задачи 1
Период времени |
Трудоемкость (в человеко-часах) |
Неделя 1 |
30 |
Неделя 2 |
20 |
Неделя 3 |
10 |

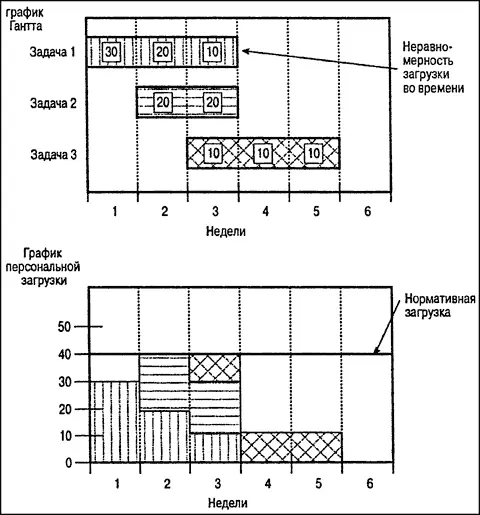

Рис. 5.4. График работы с распределением рабочих часов, исключающим переработку
Ликвидировать потребность в сверхурочных работах можно, как показано на рис. 5.5, используя резервное время, которое имеется у задачи 3. Сдвинув ее начало на одну неделю, уменьшим загрузку третьей недели до 40 часов.
Рис. 5.5. График работы со сдвигом начала работ за счет резервного времени, исключающий переработку
Вместо графика для отображения распределения человеко-часов можно использовать таблицу. Представленная на рис. 5.6 таблица содержит ту же информацию, что и график рис. 5.3. Такую таблицу следует составить на каждого участника проекта.
Общее количество рабочих часов, отработанных в проекте каждым исполнителем, сведите в таблицу, подобную изображенной на рис. 5.7.
Рабочая загрузка исполнителя (человеко-часы) |
Неделя 1 |
Неделя 2 |
Неделя 3 |
Неделя 4 |
Неделя 5 |
Итого |
Задач 1 |
20 |
20 |
20 |
. |
. |
60 |
Задач 2 |
. |
20 |
20 |
. |
. |
40 |
Задач 3 |
. |
. |
10 |
10 |
10 |
30 |
Итого |
20 |
40 |
50 |
10 |
10 |
130 |
Рис. 5.6. Таблица персональной загрузки
Рабочая загрузка исполнителя (человеко-часы) |
Неделя 1 |
Неделя 2 |
Неделя 3 |
Неделя 4 |
Неделя 5 |
Итого |
Вы |
20 |
40 |
50 |
10 |
10 |
130 |
Билл |
10 |
20 |
10 |
30 |
10 |
80 |
Мэри |
15 |
10 |
20 |
10 |
30 |
85 |
Итого |
45 |
70 |
80 |
50 |
50 |
295 |
Рис. 5.7. Сводная таблица персональной загрузки для нескольких исполнителей
Такая таблица поможет:
• выявить неравномерность нагрузки на работников и при необходимости перераспределить ее;
• рассчитать бюджет для оплаты персонала путем умножения количества отработанных часов на персональные ставки исполнителей. (См. раздел "Два способа определения косвенных расходов" в конце этой главы.)
Координация работ по нескольким проектам
Такую же схему планирования трудовых ресурсов можно применить при одновременной работе над несколькими проектами, если для каждого имеется свой график персональной загрузки.
На рис. 5.8 показана сводная таблица персональной загрузки, суммирующая количество человеко-часов, отработанных исполнителями по нескольким проектам в течение нескольких месяцев.
Рис 5.8. Сводная таблица персональной загрузки для нескольких проектов
