Лоуренс Лич - Вовремя и в рамках бюджета

Здесь есть возможность читать онлайн «Лоуренс Лич - Вовремя и в рамках бюджета» — ознакомительный отрывок электронной книги совершенно бесплатно, а после прочтения отрывка купить полную версию. В некоторых случаях можно слушать аудио, скачать через торрент в формате fb2 и присутствует краткое содержание. Город: Москва, Год выпуска: 2010, ISBN: 2010, Издательство: Альпина Паблишер, Жанр: management, на русском языке. Описание произведения, (предисловие) а так же отзывы посетителей доступны на портале библиотеки ЛибКат.

Вовремя и в рамках бюджета: краткое содержание, описание и аннотация

Предлагаем к чтению аннотацию, описание, краткое содержание или предисловие (зависит от того, что написал сам автор книги «Вовремя и в рамках бюджета»). Если вы не нашли необходимую информацию о книге — напишите в комментариях, мы постараемся отыскать её.

Завершить проект вовремя и в рамках бюджета — мечта любого руководителя проектов. Тем не менее большинство проектов затягиваются, а смета превышает запланированную. Виной всему вариабельность процессов: неожиданная нехватка людей, перегрузка цехов, отказы оборудования, проблемы с подрядчиками и качеством. Попытка ужесточить планирование ни к чему не приводит: жизнь все равно преподносит сюрпризы, которых нет в плане.
Ключ к результативному управлению проектами — в учете вариабельности при помощи метода критической цепи, который разработан на основе теории ограничений Голдратта и статистического подхода Деминга. По мнению автора, вариабельность вполне можно поставить под контроль и добиться выполнения проекта в срок даже в сложной и неопределенной ситуации.
Книга будет интересна всем руководителям проектов, а также топ-менеджерам, контролирующим выполнение сложных проектов.

Вовремя и в рамках бюджета — читать онлайн ознакомительный отрывок

Ниже представлен текст книги, разбитый по страницам. Система сохранения места последней прочитанной страницы, позволяет с удобством читать онлайн бесплатно книгу «Вовремя и в рамках бюджета», без необходимости каждый раз заново искать на чём Вы остановились. Поставьте закладку, и сможете в любой момент перейти на страницу, на которой закончили чтение.

Тёмная тема
Сбросить

Интервал:

Закладка:

Сделать
10.5. Итоги

Управление рисками направлено на вариабельность, вызванную особыми причинами, и включает мониторинг, предотвращение, снижение или страхование риска. В данной главе мы осветили следующие основные идеи:

• ССРМ упрощает процесс управления рисками, так как устраняет необходимость — в рамках этого процесса — бороться с общими причинами вариабельности. Управление рисками в ССРМ нацелено только на особые причины вариабельности.

• Процесс управления рисками необходимо включать в план управления проектом. Размах этого процесса должен быть соизмерим с масштабом и уровнем рискованности проекта.

• Необходимо определить перечень рисков, оценить их вероятность и воздействие на проект.

• Проектный буфер в плане проекта, созданном методом ССРМ, помогает оценить степень влияния риска на весь проект.

Команда проекта определяет стратегию реагирования на риски, как то предотвращение, снижение, страхование, отслеживание, игнорирование.

ЛИТЕРАТУРА

1. PMI, A Guide to the Project Management Body of Knowledge, Newton Square, PA: PMI, 2000 (в русском переводе: Руководство к своду знаний по управлению проектами/Под. ред. В. Либерзона, Д. Лобанова. — Институт управления проектами, 2004. — редакция 2000 года; Руководство к своду знаний по управлению проектами. — Project Management Institute, 2004. — редакция 2004 года).

2. Wideman, R. Max, Project and Program Risk Management, A Guide to Managing Project Risk and Opportunities, Newtown Square, PA: PMI, 1992.

3. Meredith, Jack R. and Samuel J. Mantel, Project Management, A Managerial Approach, New York: John Wiley and Sons, 1985, с. 68-71.

4. Wysocki, Robert K., Robert Beck Jr., and Daid B.Crane, Effective Project Management, New York: John Wiley & Sons, 1995.

5. Deming, W. Edwards, The New Economics, Cambridge, MA: MIT Press, 1993 (в русском переводе: Деминг У. Эдвардс. Новая экономика. — М.: Эксмо, 2006).

6. Hilson, David. “When Is a Risk Not a Risk: Part 2,” на сайте http://www.risk-doctor. com/pdf-briefings/risk-doctor07e.pdf (материал для книги взят с сайта 22 июня 2004 года).

7. Risk Trak, Risk Services & Technology, Amherst, NH, 03031.

8. Bernstein, Peter L., Against the Gods, The Remarkable Story of Risk, New York: John Wiley and Sons, 1996.

9. Kahneman, Daniel, Paul Slovic, and Amos Tversky, Judgment under Uncertainty: Heuristics and Biases, Cambridge: Cambridge University Press, 1982.

10. Belsky, Gary, and Thomas Gilovich, Why Smart People Make Big Money Mistakes, and How to Correct Them, New York: Simon & Schuster, 1999.

11. Russo, J. Edward, and Paul J.H. Schoemaker, Decision Traps, The Ten Barriers to Brilliant Decision Making, and How to Overcome Them, New York: Simon & Schuster, 1989.

Глава 11. Логические инструменты ТОС в управлении проектами

Эта глава подводит итог всему сказанному ранее. Я опишу, каким образом убедился в необходимости использовать метод критической цепи в управлении проектом. Также перечислю ряд идей, над которыми еще стоит подумать. Деминг видел одно из препятствий успешным преобразованиям в склонности менеджеров ориентироваться на примеры. Он говорил: «На просьбы привести пример аналогичной ситуации я всегда отвечаю, что никакие примеры успешных или неудачных попыток повышения качества и производительности не покажут, чего стоит ожидать именно в вашем случае» [1]. Далее Деминг пишет: «Вопрос не в том, успешно ли предприятие, а в том, почему оно именно такое, какое есть. И почему оно не добилось более значимых результатов? Необходимо в теории представлять, чего мы хотим достичь». Вы уже познакомились с принципами ССРМ вкупе с некоторыми сопутствующими положениями теории ограничения систем, TQM, шести сигм, бережливого производства, гибких методологий Agile и РМВОК. Описываемый в данной главе процесс логических рассуждений ТОС, разработанный Голдраттом, — это инструмент для наглядной передачи хода мыслей, изложенных ранее.

11.1. Синтез принципов

Матрица на рис. 11.1 показывает, где и как можно использовать инструменты ТОС в управлении проектами. Из нее видно, что положения ТОС и принципы управления проектами дополняют друг друга. По непонятной мне причине кое-кто противопоставляет ТОС (и концепцию критической цепи) традиционному управлению проектами. Как уже говорилось в самом начале, я считаю, что теория ограничений — один из приемов непрерывного совершенствования управленческого мышления и что она способна принести огромную пользу в управлении проектами. В этой главе мы рассмотрим каждый из инструментов ТОС, перечисленных в таблице, и узнаем, как их можно использовать в дополнение к ССРМ.

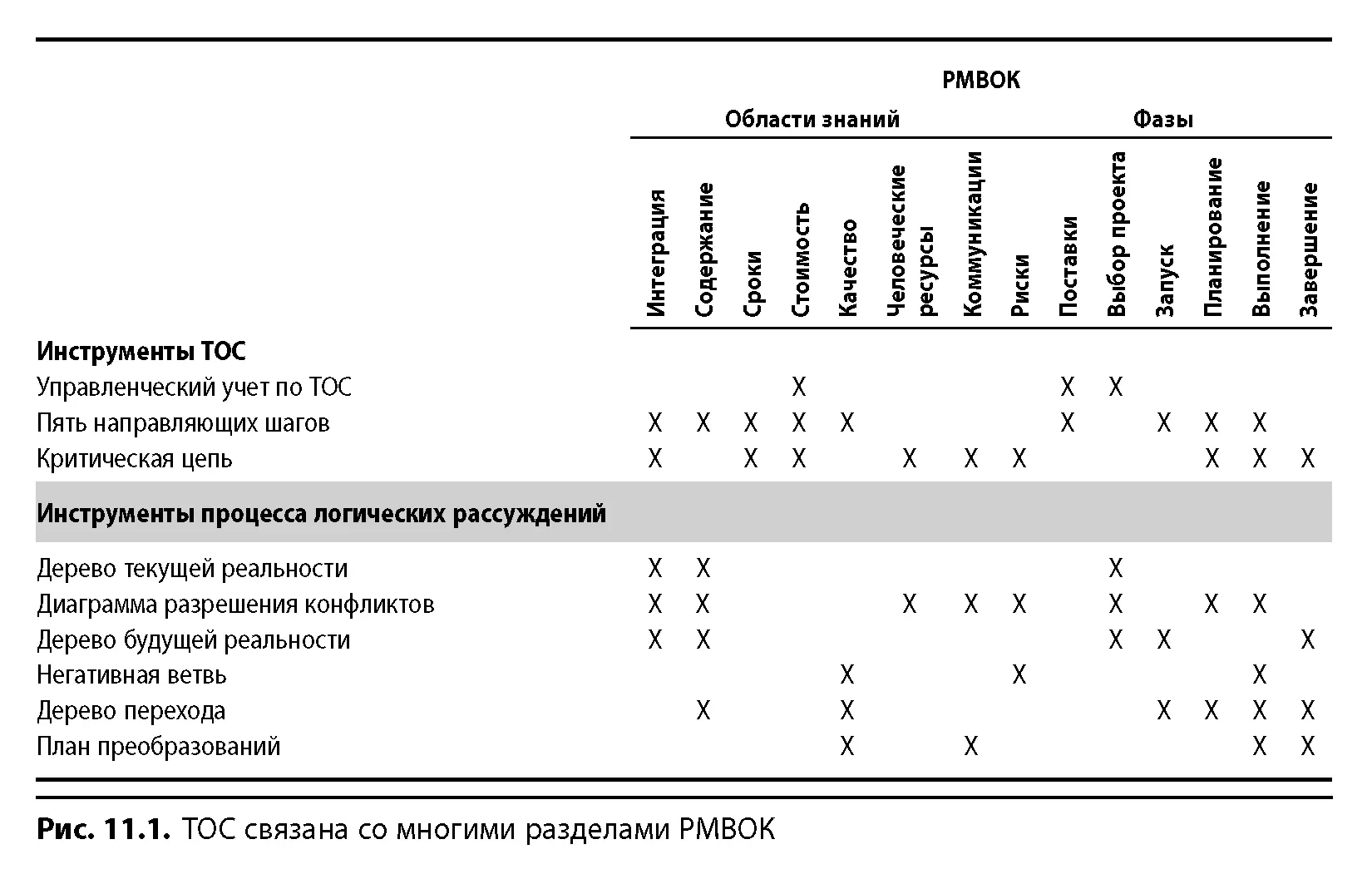

Рис 112 демонстрирует соотношение ССРМ и ключевых управленческих концепций - фото 110

Рис. 11.2 демонстрирует соотношение ССРМ и ключевых управленческих концепций, описанных в главе 2. Верхние строки еще раз показывают, что ССРМ — это комбинация традиционного управления проектами и концепции критической цепи ТОС. Ключевые принципы бережливого производства взяты у авторов Дж. Вумек и Д. Джонс [2]; шести сигм — у П. Панде, Р. Ньюмена и Р. Каванаг [3]; принципы TQM — это пункты теории глубинных знаний Деминга, а теория ограничений представлена пятью направляющими шагами. (Другие инструменты ТОС, о которых пойдет далее речь, отражены на рис. 11.1.) Цель рис. 11.2 — передать, насколько многогранен результат синтеза перечисленных концепций. Конечно, существуют взаимосвязи и между пунктами, перечисленными в столбце (и, соответственно, между теми, которые приведены в верхней строке матрицы тоже). Если вдруг между ними возникает конфликт, можете устранить его при помощи инструментов ТОС, описанных далее.

Читать дальше
Тёмная тема
Сбросить

Интервал:

Закладка:

Сделать

Похожие книги на «Вовремя и в рамках бюджета»

Представляем Вашему вниманию похожие книги на «Вовремя и в рамках бюджета» списком для выбора. Мы отобрали схожую по названию и смыслу литературу в надежде предоставить читателям больше вариантов отыскать новые, интересные, ещё непрочитанные произведения.


Отзывы о книге «Вовремя и в рамках бюджета»

Обсуждение, отзывы о книге «Вовремя и в рамках бюджета» и просто собственные мнения читателей. Оставьте ваши комментарии, напишите, что Вы думаете о произведении, его смысле или главных героях. Укажите что конкретно понравилось, а что нет, и почему Вы так считаете.

x
