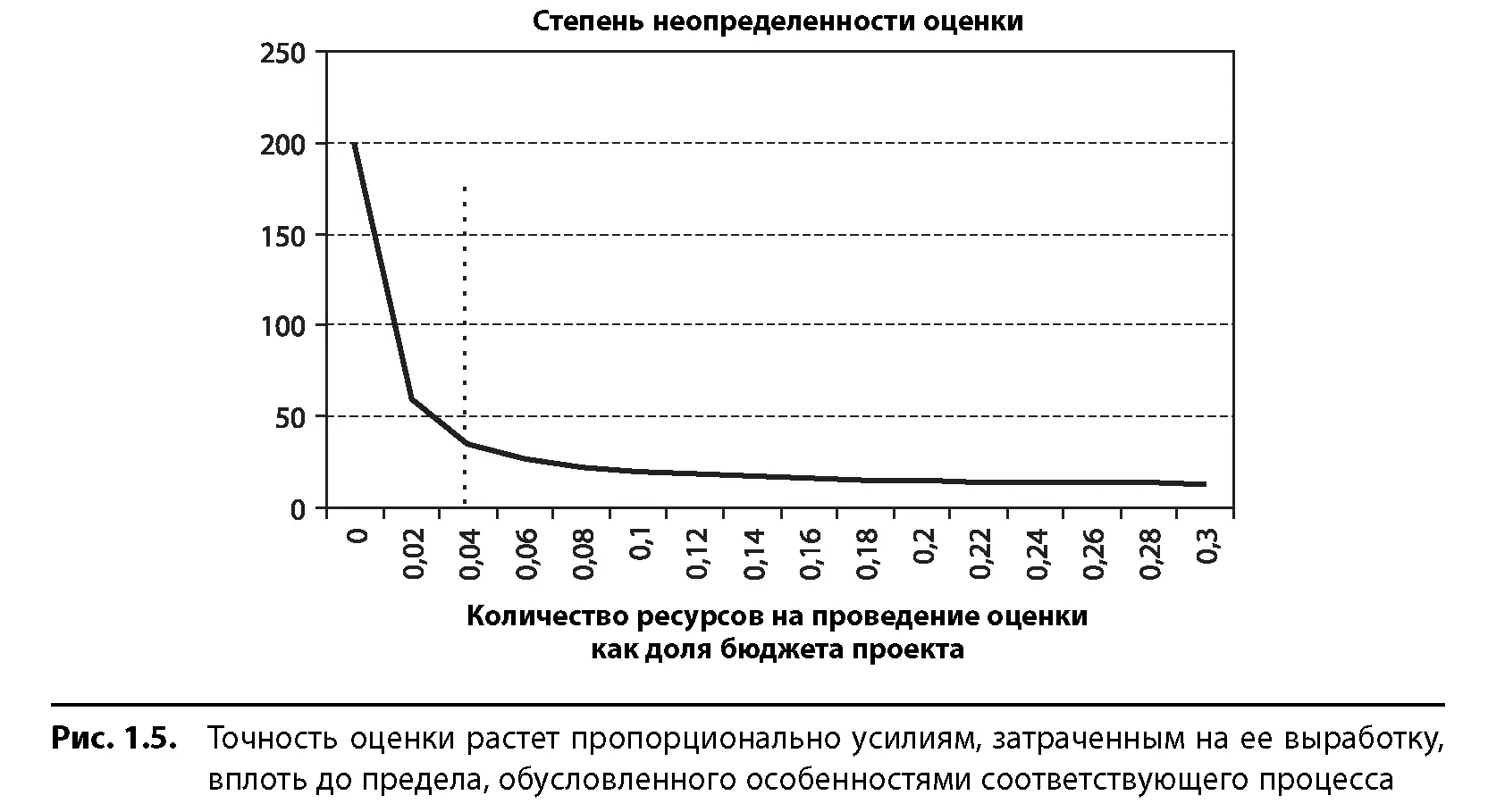

Рассмотрим две части, на которые график на рис. 1.5 делится вертикальной пунктирной линией. Посмотрим на правую часть. Увеличение затрат на оценку не вызывает практически никакого увеличения ее точности. И чем правее находится отрезок шкалы, тем меньшая наблюдается зависимость между снижением затрат и ростом неопределенности. Слева же картина обратная — видна четкая связь между степенью неопределенности и количеством усилий, затраченных на оценку. Даже небольшое сокращение затрат повлечет за собой значительный рост неопределенности. А небольшое увеличение их вызовет радикальное улучшение качества оценки.
Если предположить, что задачи, которые вы выделили в своем проекте, уже несут информацию о результатах (четко обозначены принципы передачи работ от одного исполнителя к следующему), то влияние дальнейшей детализации на степень неопределенности по всему плану будет зависеть от того, в какую часть графика по отношению к пунктирной линии на рис. 1.5 попадает ваша ситуация. Если задействована правая часть и на оценку отдельных операций выделены фиксированные ресурсы, то увеличение количества операций (и соответственно уменьшение доли затрат на оценку каждой) может положительно повлиять на точность плана в целом. Объясняется это тем, что по мере разбиения плана на более мелкие и равноценные операции точность плана возрастет, если длительности операций определены с одинаковой точностью.
Если же количество ресурсов, которые вы можете себе позволить на проведение оценки, ближе к левой части по отношению к вертикальной линии на рис. 1.5, то более детальное разбиение плана может снизить степень его точности. Дело в том, что возросшая степень неопределенности оценки по каждой операции может превосходить статистическую выгоду от дополнительной детализации.
Добавление задач в план проекта увеличивает количество потенциальных связей между ними на порядки, превышающие число этих новых записей. Так, если вы прибавили всего одну строку в проект, в котором их уже 100, вы потенциально внесли и 200 новых связей между задачами, поскольку каждая операция, уже имеющаяся в плане, будет потенциально предшествовать новой или следовать за ней. А дополнительные взаимосвязи, возникающие при появлении новых задач, значительно увеличивают риск ошибок в сетевой диаграмме.
Из обсуждавшихся до сих пор возможных причин неудачных проектов вы могли сделать вывод, что это неопределенность вызывает проблемы при реализации. Если бы было именно так, то можно было бы предположить, что любой проект, существующий в ситуации неопределенности, обречен на провал. Основываясь же на определении проекта и нашем с вами знании жизни, можно утверждать, что неопределенность свойственна всем проектам. Следовательно, все проекты неминуемо должна постигнуть неудача. Во многих случаях это утверждение справедливо, но не во всех. Более того, есть примеры успешной реализации проектов в условиях максимальной неопределенности. В своей работе под названием «Критическая цепь» (Critical Chain) Голдратт описывает проект по созданию аэроплана, опровергающий высказанный нами ранее вывод. Разработчики сделали новую модель с непревзойденными характеристиками за 8 месяцев — вместо 10 лет, которые обычно уходят на подобные проекты. Есть и другие случаи. Соединенным Штатам удалось достичь поставленной президентом Кеннеди цели по отправке человека на Луну до конца десятилетия. Данный проект был самым неопределенным из всех, что выпадали на долю человечества. Подобным же проектом было создание атомной бомбы, завершившееся в рекордно короткие сроки.
Немалые силы брошены на то, чтобы снизить степень неопределенности при оценке параметров проекта и вариабельности при выполнении задач по проекту. Существуют прекрасные инструменты для оценки длительности проектов и составляющих задач. Они, без сомнений, помогают повысить точность оценки и, что еще важнее, собрать данные для оценки вариабельности проектных задач. Наблюдаются улучшения в сфере выполнения проектов — путем применения таких методологий, как шесть сигм. К сожалению, среди примеров неудач встречаются данные и о таких компаниях, в которых применяются подобные технологии снижения вариабельности. Говоря в общем и целом, к значительным улучшениям они не привели.
