Во все убыстрявшемся темпе и множестве работ по завершению испытаний (в Петербурге проявляли все более откровенное нетерпение) приходилось успевать и на очередные выезды с докладами к по-прежнему не желавшему отрываться от Парижа великому князю. Так в июле 1903 г. в самое горячее сдаточное время, И.К. Григорович вынужден был доносить в Петербург: "По случаю пребывания Его императорского высочества великого князя генерал-адмирала согласно отданного мне приказания докладывать лично о ходе работ я ездил к Его императорскому высочеству и подробно доложил о состоянии вверенного мне броненосца".
Доклад при содействии великокняжеского адъютанта И.А. Виноградского удалось использовать для исходатайствования (в обход Министерства) последних сверхконтрактных расходов. Их по примеру "Варяга" и "Ретвизана", составили штатная электрическая иллюминация (ранее их изготовляли кустарно силами команды) и ассигнования на прощальный прием французов. И.К. Григорович, также опираясь на прецедент, просил лишь половину суммы, что были затрачены на "американские суда" в размере 2000 руб. Получено было и согласие на заход по пути из Кронштадта в Тулон для устранения тех неполадок, которые могут выявиться за это время.
Еще 16 июля ГМШ полагал, что в Кронштадт корабль уйдет ровно через 2,5 недели. Но в Тулоне этот прогноз не разделяли. Завод (чтобы исключить риск дополнительных работ) полагался на оговоренный контрактом 4-х месячный срок приемки. И.К. Григорович также не видел причин для преждевременного ухода, когда многое еще требует доделок. Противоречие было извечное: начальство ожидало от подчиненных усердия и скорого исполнения приказаний об уходе, командир же понимал, что чрезмерное усердие обернется авариями, которые непременно произойдут из-за скомканных или не полностью проведенных испытаний. И спрос за это будет не с тех, кто торопил уход, а с него, командира.
Приходилось лавировать. В комиссию под председательством И.К. Григоровича входил старший инженер-механик броненосца "Бородино" — H.C. Яковлев и инженер-механик С.Д. Крюков, а от Балтийского завода мастера Я. Степанов, К Г. Ревенко, руководившие сборкой механизмов броненосца "Император Александр III" (они должны были начать в Петербурге предварительные испытания). На 6-часовых испытаниях 18 уз скоростью (30/13 июня 1903 г.) участвовали также представители МТК, инспектор кораблестроения Н.В. Долгоруков, полковник К.Т. Дубров, флагманский инженер-механик Ф. Я. Поречкин.
Г В эти дни не прекращались обширные доделочные работы и исправления выявлявшихся неполадок. Так, "очень неудовлетворительным" оказалось спусковое устройство минных катеров. Их лебедки пришлось снять для переделок. Много недоделок обнаружили паровые катера, полученные от английского завода Уайта. На доводку затратили 2 месяца! Методичным повторением своих требований И.К. Григорович рассчитывал добиться устранения всех недоделок, чтобы в Кронштадте никаких работ выполнять не требовалось.
Но в министерстве уже начали терять терпение. Обстановка на Дальнем Востоке обострялась, и от "Цесаревича" телеграммой от 5 июля ожидали ("без промедления") — спешного прибытия в Кронштадт, где уже формировался отряд для усиления эскадры в Порт-Артуре. От И.К. Григоровича требовали "возможно скорее" закончить все работы, испытания и быть готовым экстренно принять боезапас, который должен был доставить пароход из Севастополя. Но на французов эти понукания действия не оказывали, и они продолжали методично выполнять составленную на основе контракта и состоящую из трех частей обширную программу испытаний.

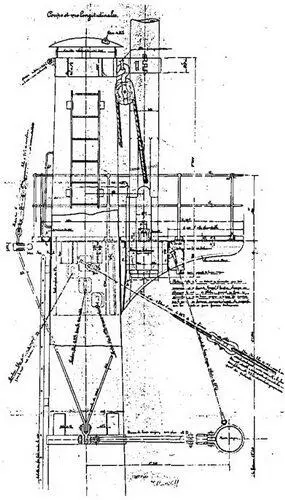

Броненосец “Цесаревич" (наружный вид топа фок-мачты и салинга)
Удавшиеся 27/10 июня 1903 г. испытания "на аванс винтов", позволявшие развить 18,34 уз скорость, обнадеживали, и из Петербурга вновь усилили нажим, требуя ускорить все приемки и испытания. Предлагалось свернуть работы, которые грозят задержать уход корабля в Кронштадт и отложить те, которые могут быть выполнены "судовыми средствами". В крайнем случае обещали (как об этом просил И.К. Григорович) разрешить по пути на Дальний Восток специально зайти в Тулон, чтобы исправить выявившиеся неполадки. Разрешалось не испытывать минные аппараты на скорость. больше, чем 12 уз и не ожидать получения аппаратов Дюкрете (усовершенствованные радиостанции системы А.С. Попова), которые, как считал и. о. начальника ГМШ З.П. Рожественский (1848–1909) "для линейной службы эскадренного броненосца" не составляют первой необходимости и могут быть высланы прямо на Дальний Восток.
