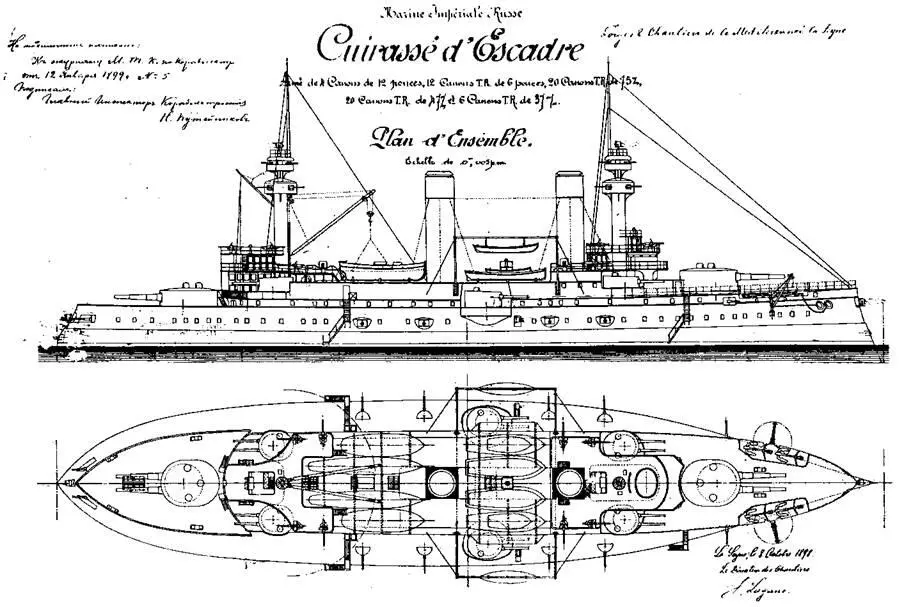

Броненосец “Цесаревич” (Наружный вид и вид сверху. Проект 1899 г.)
В январе 1901 г. завершили обшивку подводного борта и почти целиком (95 %) установили тиковую подкладку под бортовую броню. Заканчивали установку машинных фундаментов, окончили расточку дейдвудных труб и кронштейнов гребного вала. Проверили пробивку линии валов, вставили правый вал, начали установку руля. Были установлены все кингстоны. Испытали на водонепроницаемость первую группу отсеков. Готовность корпуса составила уже 55 %.
Спуск броненосца на воду состоялся в 11 часов 10(23) февраля 1901 г. Несмотря на ходатайство И.К. Григоровича, напоминавшего о том, что спуск судов на верфи составляет "громадное торжество", участвуя в котором, весь город украшается флагами, П.П. Тыртов, как и при спуске "Баяна", не разрешил поднимать на корабле русские военные флаги. Запрет мотивировал тем, что Россия по условиям контракта еще не имела на корабль прав собственности и могла при неисполнении его условий вовсе от него отказаться. Запрещен был, как не принятый в русском флоте, и обряд крещения корабля.
11 февраля от П.П. Тыртова А. Лаганю была послана приветственная телеграмма, на что был получен столь же любезный благодарственный ответ. По заведенному обычаю о спуске специальным докладом генерал-адмирала (по ГМШ) доводилось до "высочайшего сведения". Сообщалось также, что присутствовавший при спуске отставной морской врач французского флота Поль Сейц, вдохновленный событием, написал стихи, "служащие выражением сердечных чувств французского патриота к Его Императорскому величеству и ко всей русской нации". Стихи, посвященные русскому императору, генерал-адмиралу также доложили.
В июне закончили установку водонепроницаемых переборок в батарейной палубе, кожухов дымовых труб, броневых комингсов люков и неподвижных частей всех 8 башен. В мастерских заканчивали их поворотные части. Начали отделку погребов боезапаса, проверили остойчивость корпуса в состоянии без поясной брони и начали ее установку. В мастерских готовили к установке опреснители, рулевое устройство, принадлежности подводных минных аппаратов. В Англии на заводе Уайта (ведущая в мире катеростроительная фирма) заказали два минных и два паровых катера — оба палубных английского типа со скоростью 14 и 9 уз. Стальные барказы (это тоже было новшество в осуществляющейся программе) строили на верфи в Ла-Сейн.
В июле 1901 г. продолжали установку броневых плит нижнего пояса, сборку портов 75-мм орудий. Для них из-за кривизны борта приходилось вырезать громадные трапециевидные ниши. На верхней палубе ставили рубки, фальшборты с нишами для коечных сеток. Из-за нехватки места по бортам их размещали еще и на нижнем переднем могшее, а также на специально оборудованном легком мостике между верхней палубой и нижним мостиком. Только так можно было разместить парусиновые подвесные койки и их пробковые матрасы на 860–890 человек (включая еще до 60 человек штабной команды).
В августе установили 32 броневых плиты нижнего и верхнего поясов в носовой части, начали пригонку кормовых лекальных плит нецементированной брони нижнего пояса. В Гамбурге на заводе Гольца заказали моторный катер. Это, очевидно, была инициатива В.П. Верховского, деятельно поддерживающего внедрение на флоте двигателей внутреннего сгорания. Катер удался, и его решили передать "Баяну", а для "Цесаревича" заказали новый.
В сборке механизмов в мастерских в Марселе, а затем и на корабле с ноября 1899 г. участвовала первая группа из 16 машинистов корабля. В августе на свое место загрузили вращающуюся трубу (со всеми механизмами) первой из башен 152-мм орудий, а в мастерских закончили сборку механизмов всех этих башен. Угрозу задержки создало неполучение для них изготавливавшихся в России пушек. Доставить их полагалось к 1 апреля, но по просьбе ГУКиС французы согласились отнести этот срок до июля, но и это Обуховскому заводу (он работал с огромной перегрузкой) времени не хватило. "Помогли" и коммерсанты ГУКиС, по договору которого с транспортной фирмой доставка могла быть отнесена на самый конец навигации в Балтийском море.
"Затирало" и с главными механизмами, в отливках деталей которых продолжали обнаруживать трещины. Отставала установка котлов, работы по которым, чтобы не сорвать сдачу "Баяна" и французского крейсера "Монткальм" велись урывками. Но И.К. Григорович уведомил фирму, чтобы она не рассчитывала на отсрочку сдачи корабля, так как законных поводов к этому нет и предусмотренного контрактом 3-летнего срока на изготовление механизмов фирме должно было хватить с избытком.
