Скотт Беркун - Искусство управления IT-проектами

Здесь есть возможность читать онлайн «Скотт Беркун - Искусство управления IT-проектами» — ознакомительный отрывок электронной книги совершенно бесплатно, а после прочтения отрывка купить полную версию. В некоторых случаях можно слушать аудио, скачать через торрент в формате fb2 и присутствует краткое содержание. Город: Санкт-Петербург, Год выпуска: 2014, ISBN: 2014, Издательство: Array Издательство «Питер», Жанр: foreign_comp, foreign_business, management, Прочая околокомпьтерная литература, на русском языке. Описание произведения, (предисловие) а так же отзывы посетителей доступны на портале библиотеки ЛибКат.

Искусство управления IT-проектами: краткое содержание, описание и аннотация

Предлагаем к чтению аннотацию, описание, краткое содержание или предисловие (зависит от того, что написал сам автор книги «Искусство управления IT-проектами»). Если вы не нашли необходимую информацию о книге — напишите в комментариях, мы постараемся отыскать её.

В отличие от множества трудов, посвященных руководству проектами и командами, в этой книге не проповедуются никакие новые учения и не превозносятся великие теории. Скотт Беркун считает залогом успеха практику и разнообразие подходов. В книге описываются основные сложности и проблемные ситуации, возникающие в работе менеджера проекта, даны рекомендации по выходу из них.
Издание предназначено не только для лидеров команд и менеджеров высшего звена, но и для программистов, тестеров и других исполнителей конкретных проектных заданий. Также оно будет полезно студентам, изучающим бизнес-менеджмент, проектирование изделий или программную инженерию.
Текст нового издания значительно переработан автором с целью добиться большей ясности, кроме того, книга дополнена новым приложением и более чем 120 практическими упражнениями.

Искусство управления IT-проектами — читать онлайн ознакомительный отрывок

Ниже представлен текст книги, разбитый по страницам. Система сохранения места последней прочитанной страницы, позволяет с удобством читать онлайн бесплатно книгу «Искусство управления IT-проектами», без необходимости каждый раз заново искать на чём Вы остановились. Поставьте закладку, и сможете в любой момент перейти на страницу, на которой закончили чтение.

Тёмная тема
Сбросить

Интервал:

Закладка:

Сделать

Зачастую в крупных организациях наиболее ответственная часть этого процесса не обходится без участия старшего руководства, чтобы можно было согласовать с ним задачи предстоящей работы (см. главу 16). Нет ли у генерального директора или у других руководителей планов в масштабе всей организации, которые могут повлиять на задуманный проект? Есть ли специалисты или ведущие руководители, у которых обязательно следует проконсультироваться? Есть ли в организации представители руководящего звена (на уровне команд или организации в целом), обладающие нужным опытом или политическим влиянием, с которыми стоит наладить взаимоотношения? Ожидают ли от нас выработки каких-нибудь ключевых идей или, по крайней мере, принимают ли во внимание такую возможность? Нужны ли мы для выработки чего-либо подобного в интересах других проектов, осуществляемых организацией, что могло бы способствовать успеху в их реализации?

В лучшем случае представители высшего руководства сами дадут внятные ответы на некоторые из этих вопросов, осознав, что если они оставят ключевые вопросы вообще без ответов, то в проект будет внесена никому не нужная неопределенность. В худшем случае на плечи руководителя проекта ляжет тяжкое бремя и ему придется самостоятельно найти ответы на данные вопросы и очертить реальные границы проекта, пользуясь методом проб и ошибок. (Конечно, если вы работаете в небольшой организации, где ответить на вопросы способны только вы сами или люди, равные вам по положению, вся ответственность в сфере управления, плохо это или хорошо, ложится, естественно, на вас.)

В любом случае суть работы от этого не меняется. Выстраивая график проектирования, начиная со времени завершения предыдущего проекта и заканчивая тем сроком, к которому работа над новым проектом должна уже идти полным ходом, нужно выбрать промежуточные контрольные точки, определяющие готовность предварительной версии, ее рассмотрение с участием всех основных специалистов команды и завершение разработки первого варианта концепции проекта. Ожидается, что в каждой контрольной точке рассмотрения определенное время будет тратиться на переработку и улучшение предварительной версии (не стоит рассчитывать, что в конце каждой рабочей встречи все будут согласно кивать головами). Начните с малого, постепенно наращивая поддержку процесса выработки основных идей, улучшая их содержание после каждой предоставившейся возможности для их всесторонней оценки. Рабочий график данного процесса должен быть доведен до всех заинтересованных лиц (рис. 4.3), и люди, входящие в состав небольшой рабочей группы, не должны прятаться в отдаленных офисах или других зданиях. Они должны быть постоянно на виду и доступны команде (разумеется, с учетом того, что их не следует без дела отвлекать от работы над текущим проектом). Поощрение расспросов и открытости всегда помогают плавному переходу к работе над новым проектом.

Составной частью этого процесса должна стать презентация всей команде (на так называемом общем совещании) ключевых идей и чернового варианта концепции, которую следует провести не слишком поздно, чтобы не превратить все в пустую формальность, но и не слишком рано, чтобы можно было уже вести разговор по существу. Несмотря на то что новых руководителей часто охватывает чувство страха перед подобным мероприятием, если совещание проводится в тот момент, когда основные идеи уже сформированы, но вопросы еще остаются, каждому участнику проекта представится возможность воспринять концепцию как нечто живое и доступное. Они не станут отвергать концепцию, если в ней еще есть что-то, на что они могут повлиять или по поводу чего могут задать вопросы. Если концепция создается с проведением многократных обсуждений и предоставлением благоприятных возможностей для высказывания критических замечаний, то ее представление команде будет выглядеть естественным событием для всех присутствующих.

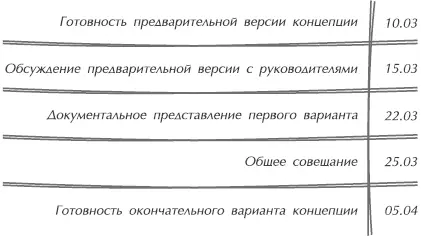

Рис 43Основной график рассмотрения и корректировки концептуального документа - фото 14

Рис. 4.3.Основной график рассмотрения и корректировки концептуального документа

Как только концептуальный документ будет готов, стадия планирования завершится (см. рис. 4.3). Команда должна располагать информацией, необходимой для успешного проектирования в соответствии с поставленными целями. Если работа над концепцией велась в той последовательности, которая показана на рис. 4.2, команда должна приступить к проектированию, поскольку основные направления ей были известны заранее.

Читать дальше
Тёмная тема
Сбросить

Интервал:

Закладка:

Сделать

Похожие книги на «Искусство управления IT-проектами»

Представляем Вашему вниманию похожие книги на «Искусство управления IT-проектами» списком для выбора. Мы отобрали схожую по названию и смыслу литературу в надежде предоставить читателям больше вариантов отыскать новые, интересные, ещё непрочитанные произведения.


Скотт Беркун - Откровения оратора
Скотт Беркун
Скотт Беркун - Сделано
Скотт Беркун
Отзывы о книге «Искусство управления IT-проектами»

Обсуждение, отзывы о книге «Искусство управления IT-проектами» и просто собственные мнения читателей. Оставьте ваши комментарии, напишите, что Вы думаете о произведении, его смысле или главных героях. Укажите что конкретно понравилось, а что нет, и почему Вы так считаете.

x
