Здесь есть возможность читать онлайн «Э. Джураев - Механика проектного управления. Методология управления» — ознакомительный отрывок электронной книги совершенно бесплатно, а после прочтения отрывка купить полную версию. В некоторых случаях можно слушать аудио, скачать через торрент в формате fb2 и присутствует краткое содержание. ISBN: , Жанр: popular_business, на русском языке. Описание произведения, (предисловие) а так же отзывы посетителей доступны на портале библиотеки ЛибКат.

Механика проектного управления. Методология управления: краткое содержание, описание и аннотация

Предлагаем к чтению аннотацию, описание, краткое содержание или предисловие (зависит от того, что написал сам автор книги «Механика проектного управления. Методология управления»). Если вы не нашли необходимую информацию о книге — напишите в комментариях, мы постараемся отыскать её.

Настоящее пособие, выпущенное в серии книг НИИ КПУ о проектном управлении, содержит собственную разработку института – комплексную методологию управления проектами – сопровождаемую богатым дополнительным, в том числе историческим материалом, иллюстрирующим практическую применимость методологии программно-целевого управления (ПЦУ).

Механика проектного управления. Методология управления — читать онлайн ознакомительный отрывок

Ниже представлен текст книги, разбитый по страницам. Система сохранения места последней прочитанной страницы, позволяет с удобством читать онлайн бесплатно книгу «Механика проектного управления. Методология управления», без необходимости каждый раз заново искать на чём Вы остановились. Поставьте закладку, и сможете в любой момент перейти на страницу, на которой закончили чтение.

Тёмная тема
Сбросить

Интервал:

Закладка:

Сделать

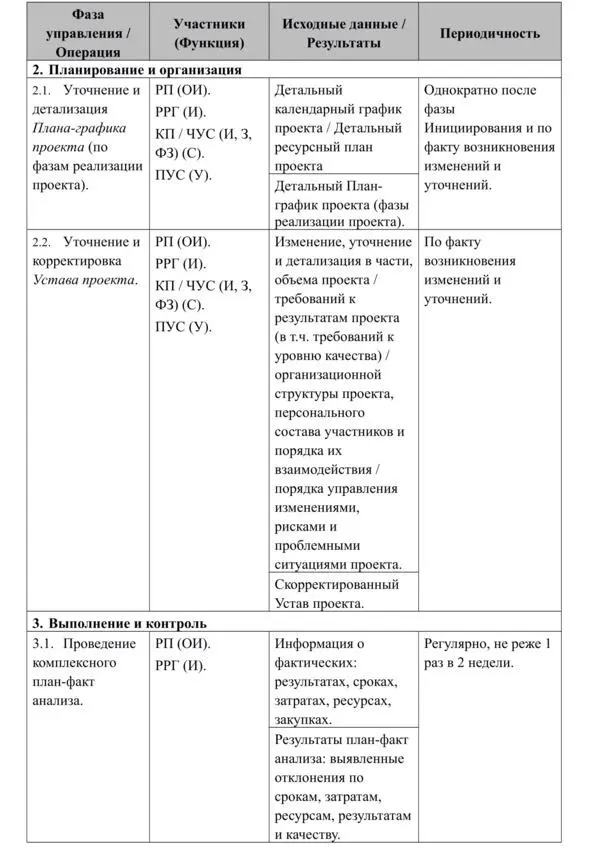

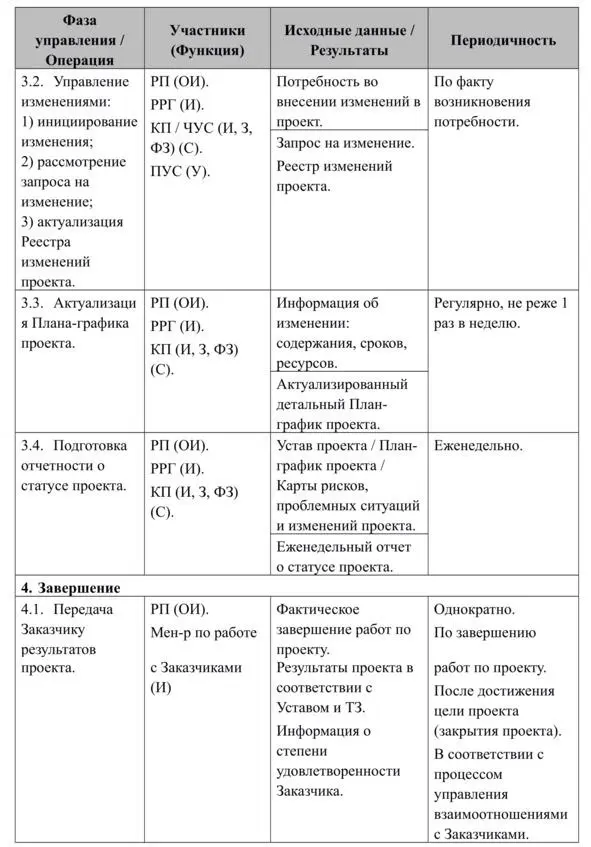

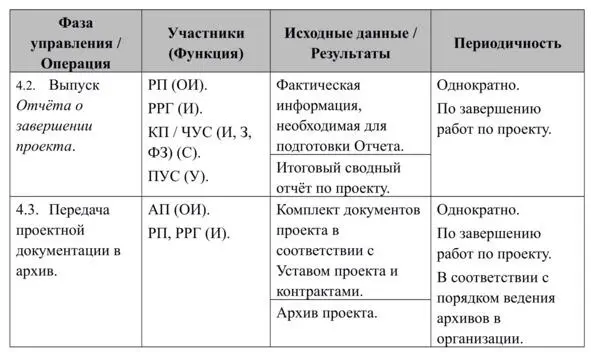

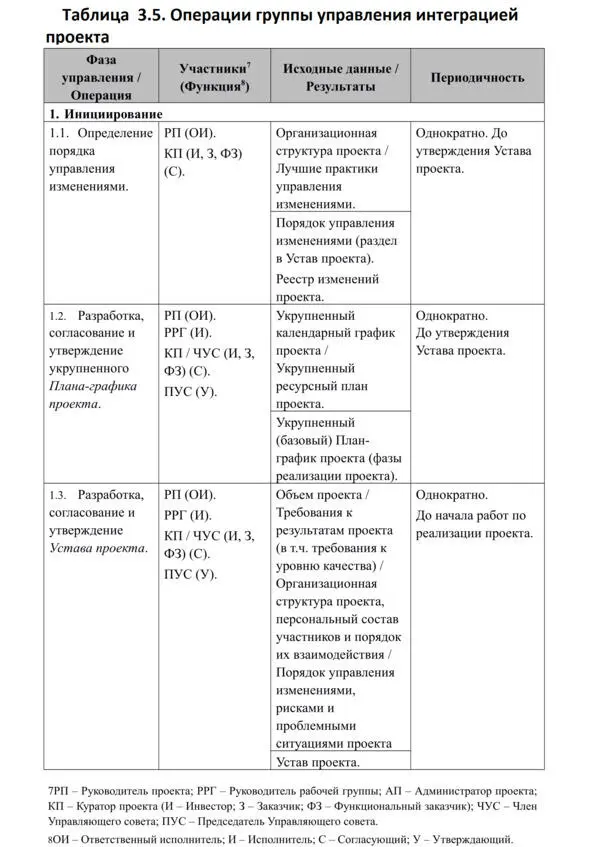

Описание основных операций группы управления интеграцией проекта (сгруппированные по фазам управления) приводится в Табл. 3.5.

Механика проектного управления Методология управления - фото 12 На основе информации о фактических результатах срок - фото 13 На основе информации о фактических результатах сроках затратах ресурсах и - фото 14 На основе информации о фактических результатах сроках затратах ресурсах и - фото 15

На основе информации о фактических результатах, сроках, затратах, ресурсах и закупках в соответствии с методикой (см. Методику комплексного план-факт анализа хода реализации проекта) проводится процедура комплексного план-факт анализа. Выявленные отклонения по срокам, затратам, ресурсам, результатам и качеству используются в операциях процесса управления рисками и проблемными ситуациями (п. 3.7.).

Еженедельно на основе актуальной информации из Устава проекта, Плана-графика проекта, карт рисков, проблемных ситуаций и изменений проекта, а также документов Репозитария проекта Руководитель проекта готовит Еженедельный отчет о статусе проекта (см. Приложение 4.). Еженедельный отчет о статусе проекта – это проектный документ, содержащий сводную информацию о степени завершенности проекта на момент его составления. В состав Отчета должна быть включена следующая информация: Общие сведения о проекте (название, данные об основных заинтересованных лицах и команде управления проектом, информация об отчетном периоде); плановые сроки реализации; состояние реализации текущих фаз, этапов и задач (% выполнения; фактические/прогнозные сроки; выявленные отклонения, причины их возникновения, прогнозируемые риски и перечень предупреждающих/корректирующих мероприятий); статус разработки проектной документации (наименование, плановые/прогнозные/фактические сроки завершения разработки, состояние разработки, причины задержки с разработкой и предложения по их устранению); основные достигнутые результаты за отчетный период и планируемые результаты на следующий отчетный период; перечень основных проблемных ситуаций (название и краткое описание, перечень действий по устранению; перечень реализовавшихся рисков, которые привели к проблеме; ответственный за устранение); перечень актуальных рисков проекта (название и краткое описание, уровень, стратегия реагирования, перечень действий до/после возникновения, ответственный за выявление, ответственный за реагирование). Согласование и утверждение Отчета осуществляется в соответствии с установленными в проекте правилами коммуникаций (см. п. 3.5.). Как правило, Отчет готовится Руководителем проекта к еженедельным статусным совещаниям проекта .

По факту завершения работ по проекту (фазы или этапа проекта) осуществляется передача Заказчику полученных результатов проекта. Перечень передаваемых результатов и порядок их передачи определяется установленными в проекте правилами коммуникаций (см. п. 3.5.) и положениями соответствующих контрактов. После передачи Заказчику результатов проекта установленным порядком формуется архив проекта . Архив проекта – это хранилище комплекта проектной документации в электронном виде. Архив проекта должен в обязательном порядке содержать электронные версии юридически значимых документов проекта с печатями и подписями, как правило, в формате Adobe PDF.

По факту завершения проекта Руководитель проекта формирует Отчет о завершении проекта (см. Приложение 13.) . Отчет о завершении проекта – проектный документ, содержащий итоговую информацию о результатах проекта. В состав Отчета должна быть включена следующая информация: Общие сведения о проекте (название, данные об основных заинтересованных лицах и команде управления проектом); плановые и фактические сроки реализации; отклонения по ключевым показателям проекта по фазам (плановые/фактические значения показателей, отклонение в абсолютных и относительных величинах, причины отклонений); отчет о разработке проектной документации (наименование, плановые/фактические сроки завершения разработки, причины задержек и предпринятые действия по их устранению); перечень основных проблемных ситуаций (название и краткое описание, причины возникновения (перечень реализовавшихся рисков, которые привели к появлению проблемы), предпринятые действия по устранению); перечень рисков проекта (название и краткое описание, уровень, стратегия реагирования, перечень действий до/после возникновения, ответственный за выявление, ответственный за реагирование, результат управления риском). Согласование и утверждение Отчета осуществляется в соответствии с установленными в проекте правилами коммуникаций (см. п. 3.5.). Как правило, Отчет готовится Руководителем проекта к итоговому совещанию по проекту.

Читать дальше
Тёмная тема
Сбросить

Интервал:

Закладка:

Сделать

Похожие книги на «Механика проектного управления. Методология управления»

Представляем Вашему вниманию похожие книги на «Механика проектного управления. Методология управления» списком для выбора. Мы отобрали схожую по названию и смыслу литературу в надежде предоставить читателям больше вариантов отыскать новые, интересные, ещё непрочитанные произведения.


Отзывы о книге «Механика проектного управления. Методология управления»

Обсуждение, отзывы о книге «Механика проектного управления. Методология управления» и просто собственные мнения читателей. Оставьте ваши комментарии, напишите, что Вы думаете о произведении, его смысле или главных героях. Укажите что конкретно понравилось, а что нет, и почему Вы так считаете.

x
