Майк Кон - Agile - оценка и планирование проектов

Здесь есть возможность читать онлайн «Майк Кон - Agile - оценка и планирование проектов» — ознакомительный отрывок электронной книги совершенно бесплатно, а после прочтения отрывка купить полную версию. В некоторых случаях можно слушать аудио, скачать через торрент в формате fb2 и присутствует краткое содержание. Город: Москва, Год выпуска: 2018, ISBN: 2018, Издательство: Альпина Паблишер, Жанр: popular_business, на русском языке. Описание произведения, (предисловие) а так же отзывы посетителей доступны на портале библиотеки ЛибКат.

Agile: оценка и планирование проектов: краткое содержание, описание и аннотация

Предлагаем к чтению аннотацию, описание, краткое содержание или предисловие (зависит от того, что написал сам автор книги «Agile: оценка и планирование проектов»). Если вы не нашли необходимую информацию о книге — напишите в комментариях, мы постараемся отыскать её.

Оценка и планирование критически важны для успеха любого проекта. Однако процесс планирования сложен, и наши планы часто оказываются далекими от реальности. На помощь приходит Agile-подход. Благодаря Agile вы научитесь создавать реалистичные планы, которые сможете корректировать по ходу работы, при этом выполняя проекты в срок и в рамках бюджета.
Майк Кон, гуру в области Agile, дает инструменты, необходимые для оценки, планирования и управления Agile-проектами любого масштаба. В книге нет теоретических рассуждений, она полна конкретных примеров, методов, графиков, рецептов, а главное — аргументированных рекомендаций.

Agile: оценка и планирование проектов — читать онлайн ознакомительный отрывок

Ниже представлен текст книги, разбитый по страницам. Система сохранения места последней прочитанной страницы, позволяет с удобством читать онлайн бесплатно книгу «Agile: оценка и планирование проектов», без необходимости каждый раз заново искать на чём Вы остановились. Поставьте закладку, и сможете в любой момент перейти на страницу, на которой закончили чтение.

Тёмная тема
Сбросить

Интервал:

Закладка:

Сделать

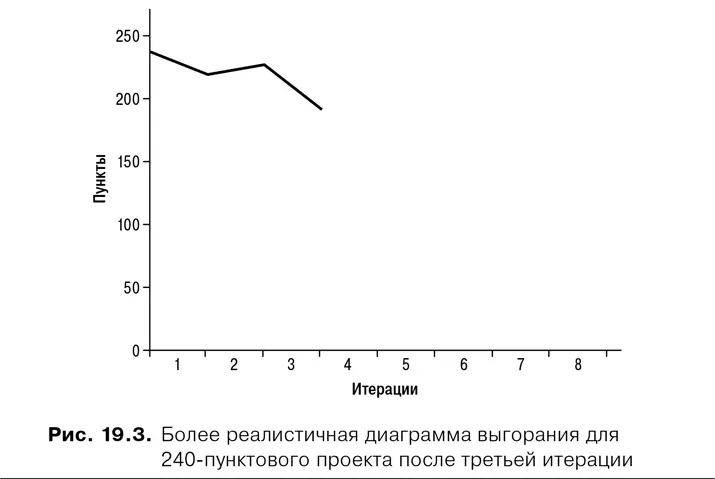

Как вариант диаграмма может демонстрировать не выгорание а возрастание в - фото 72

Как вариант, диаграмма может демонстрировать не выгорание, а возрастание в результате того, что в релиз добавилась работа. Аналогом этого является парусная лодка, делающая 8 миль в час, которая попадает в течение противоположного направления, имеющее скорость 12 миль в час. В результате лодка оказывается дальше от своей первоначальной цели. Вместе с тем в софтверном проекте дополнительная работа может быть результатом приобретения командой знания, которое направляет ее к созданию более ценного релиза.

Чтобы понять, как это происходит, предположим, что во второй итерации команда опять выполнила работу объемом 30 пунктов, но владелец продукта идентифицировал еще 40 пунктов работы как необходимые для релиза. В этом случае чистым результатом будет более значительный объем работы в конце второй итерации, чем в ее начале. Поскольку диаграмма выгорания отражает чистый прогресс команды, на рисунке мы видим поворот линии вверх.

Вы можете спросить, почему мы строим диаграмму именно так. Это связано с тем, что именно при таком представлении одна диаграмма просто и ясно показывает два самых важных показателя, которые можно использовать для отслеживания проекта: объем оставшейся работы и чистый темп продвижения команды, не зависящий от изменений объема проекта. Представьте, что вы член команды, чей прогресс представлен на рис. 19.3. В конце третьей итерации вас спрашивают, будет ли релиз завершен за плановые восемь итераций. А если не будет, то у вас запросят более точную оценку предполагаемого срока завершения. Вы можете ответить на этот вопрос, просто взглянув на диаграмму выгорания на рис. 19.3. Проведите прямую линию через 240 пунктов на вертикальной оси и количество пунктов, оставшихся в проекте на текущий момент. Там, где прямая линия пересечет горизонтальную ось, и будет ожидаемый срок завершения проекта. С первого взгляда на рис. 19.3 понятно, что проект не удастся завершить за плановые восемь итераций.

Гистограмма выгорания релиза

С одной стороны, диаграмма выгорания релиза, показанная на рис. 19.3, предельно эффективна. Она понятна, и ее можно быстро объяснить любому в организации. Диаграмма такого вида очень информативна и показывает нам, когда проект будет завершен, если факторы, влияющие на него, останутся неизменными. С другой стороны, иногда полезно представить диаграмму выгорания так, чтобы сделать очевидными изменения скорости команды и объема работы. Для этого нужно построить гистограмму выгорания релиза вроде той, что показана на рис. 19.4.

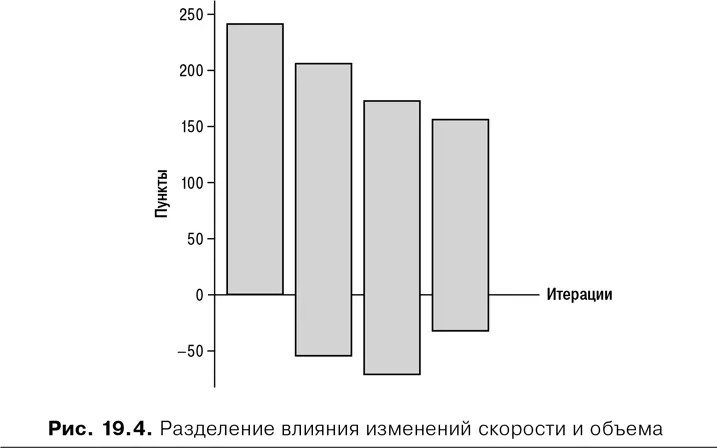

Каждый столбик на рис 194 показывает объем работы в релизе на начало - фото 73

Каждый столбик на рис. 19.4 показывает объем работы в релизе на начало итерации. В этом типе диаграммы выгорания используются столбики вместо линий, что позволяет различать области выше и ниже горизонтальной оси на уровне нуля. Нижняя часть столбика опускается вниз, когда в проект добавляют работу, и смещается вверх, когда работу удаляют из итерации. Если нижняя часть столбика опустилась ниже горизонтальной оси, значит в релизе увеличился общий объем работы.

Для того чтобы понять, как это работает, приведу пример. На рис. 19.4 по плану релиз должен включать объем работы, равный 240 пунктам. В начале первой итерации на диаграмме выгорания находится один столбик, вытянутый от 0 до 240. Как и прежде, команда ожидает, что ее скорость будет равна 30, а работу удастся завершить за восемь итераций. В первой итерации команда достигает ожидаемой скорости, и поэтому верхняя часть второго столбика находится на уровне 210. Владелец продукта, однако, решил, что в релизе должно быть больше функций, чем считалось первоначально. Работу, которую решили добавить к релизу, оценили в 50 пунктов. По этой причине столбик второй итерации опустился ниже нулевой линии и стал занимать пространство от –50 до 210. Другими словами, объем работы в релизе теперь составляет 260 пунктов, т. е. больше, чем вначале. К концу второй итерации, глядя на рис. 19.4, можно отметить три интересных факта.

1. Скорость команды находится на ожидаемом уровне. Это видно по выгоранию, о котором говорит расположение вершин первых двух столбиков.

2. Был добавлен значительный объем работы. Это видно по положению нижней части второго столбика. Предположительно работа была добавлена потому, что она должна привести к созданию более ценного релиза. Вместе с тем полезно обратить внимание на темп изменения объема этого проекта — к нему было добавлено больше, чем завершено. Возможно, это не такой уж тревожный факт, все зависит от того, сохранится ли тренд и насколько важна первоначальная целевая дата завершения релиза.

Читать дальше
Тёмная тема
Сбросить

Интервал:

Закладка:

Сделать

Похожие книги на «Agile: оценка и планирование проектов»

Представляем Вашему вниманию похожие книги на «Agile: оценка и планирование проектов» списком для выбора. Мы отобрали схожую по названию и смыслу литературу в надежде предоставить читателям больше вариантов отыскать новые, интересные, ещё непрочитанные произведения.


Отзывы о книге «Agile: оценка и планирование проектов»

Обсуждение, отзывы о книге «Agile: оценка и планирование проектов» и просто собственные мнения читателей. Оставьте ваши комментарии, напишите, что Вы думаете о произведении, его смысле или главных героях. Укажите что конкретно понравилось, а что нет, и почему Вы так считаете.
