где σ стандартное отклонение Эту формулу можно упростить до такого вида - фото 63

где σ — стандартное отклонение. Эту формулу можно упростить до такого вида:

Посмотрим как эта формула применяется для определения размера временнóго - фото 64

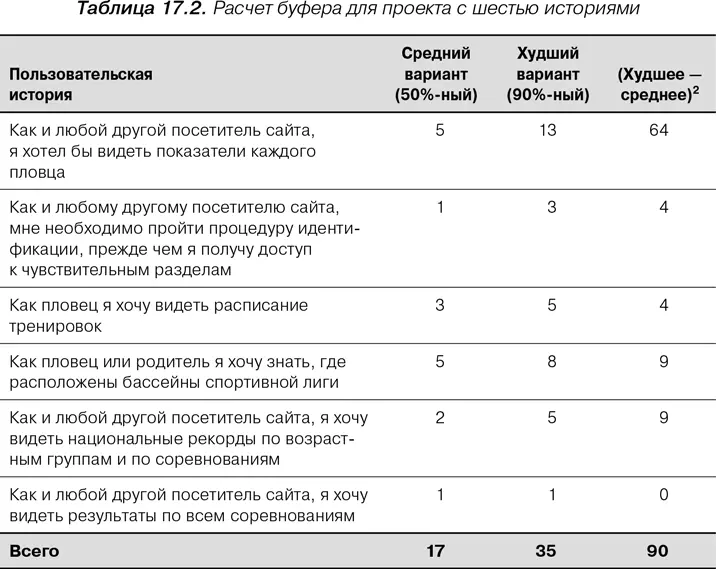

Посмотрим, как эта формула применяется для определения размера временнóго буфера. Предположим, что наш проект включает в себя шесть пользовательских историй, представленных в табл. 17.2, и что каждая история имеет 50 %-ную и 90 %-ную оценки. Оценки могут быть как в пунктах, так и в идеальных днях. В последней колонке табл. 17.2 приведен результат расчета, в котором из наихудшей (90 %-ной) оценки истории вычитают среднюю (50 %-ную) оценку этой истории, а разность возводят в квадрат. Для первой истории, например, результат составляет (3–1) 2= 4. Временной буфер — это квадратный корень из суммы этих квадратов [8] Именно поэтому этот метод определения размера буфера обычно называют «квадратный корень из суммы квадратов». . Временной буфер в нашем случае равен квадратному корню из 90, или 9,4, которые мы округляем до 9. Общая продолжительность проекта представляет собой сумму 50 %-ной оценки и буфера проекта, в нашем случае 17 + 9 = 26.

Буфер рассчитанный в табл 172 интуитивно понятен Наибольший вклад в размер - фото 65

Буфер, рассчитанный в табл. 17.2, интуитивно понятен. Наибольший вклад в размер буфера вносит та пользовательская история (первая история), которая имеет наибольшую неопределенность (разница в восемь пунктов между 50 %-ной и 90 %-ной оценками). В то же время история, где неопределенность отсутствует (последняя история), не добавляет в буфер ничего.

Создание буфера для календарного графика в одних случаях приводит к увеличению длины проекта на одну или несколько итераций, а в других — нет. Чаще всего приводит. Допустим, команда в нашем примере спрогнозировала свою скорость как девять пунктов на итерацию. Если проект был оценен в 17 пунктов (сумма 50 %-ных оценок), то следовало бы ожидать завершения проекта за две итерации. Однако при включении в проект буфера полный объем работы становится равным 26 пунктам, для реализации которых потребуются три итерации при скорости команды, равной девяти пунктам.

Более простой способ расчета буфера

Предыдущий подход к определению размера буфера проекта является наилучшим, однако бывает, что вы не можете получить 50 %-ную и 90 %-ную оценки. На этот случай существует упрощенный определения размера буфера. Оцените каждую историю на 50 %-ном уровне, а затем примите за размер буфера половину суммы 50 %-ных оценок. Убедитесь в том, что все члены команды знают о необходимости давать оценку с 50 %-ным уровнем уверенности. Нам нужны оценки, которые с одинаковой вероятностью могут оказаться как завышенными, так и заниженными.

Хотя такой расчет значительно проще, у него есть серьезный недостаток — в нем не учитывается фактическая неопределенность конкретных пользовательских историй в проекте. Допустим, у нас есть две истории, каждая из которых оценена в пять пунктов. Обе они вносят одинаковый вклад в буфер проекта (половину своего размера, или по 2,5 пункта). Это правило сохраняется несмотря на то, что одна из этих историй может иметь 90 %-ную оценку 100, а другая — 10.

Правила определения размера буфера

Независимо от того, что вы предпочитаете, метод квадратного корня из суммы квадратов или 50 %-ный подход, при определении размера буфера необходимо руководствоваться следующими дополнительными правилами, вытекающими из рекомендаций Лича (Leach, 2000).

• Метод квадратного корня из суммы квадратов является самым надежным, если оцениваются не менее 10 пользовательских историй или функций. Если же в вашем проекте меньше 10 элементов, то, скорее всего, можно обойтись без буфера.

• На буфер проекта должно приходиться не менее 20 % общего срока этого проекта. Буфер меньшего размера не всегда обеспечивает адекватную защиту проекта в целом.

Комбинирование буферов

На первый взгляд наличие нескольких буферов может показаться перебором. Вместе с тем нередко вполне уместно использовать несколько буферов, которые защищают проект от разных типов неопределенности. В автомобиле есть и ремни, и подушки безопасности, поскольку они защищают от разных типов столкновений. Тот или иной тип неопределенности проекта всегда следует компенсировать соответствующими средствами, а это означает, что неопределенность функций нужно компенсировать с помощью функционального буфера, а неопределенность календарного графика — с помощью временнóго. Кроме того, при наличии нескольких буферов размер каждого из них может быть меньше.
