Здесь есть возможность читать онлайн «Майк Кон - Agile - оценка и планирование проектов» — ознакомительный отрывок электронной книги совершенно бесплатно, а после прочтения отрывка купить полную версию. В некоторых случаях можно слушать аудио, скачать через торрент в формате fb2 и присутствует краткое содержание. Город: Москва, Год выпуска: 2018, ISBN: 2018, Издательство: Альпина Паблишер, Жанр: popular_business, на русском языке. Описание произведения, (предисловие) а так же отзывы посетителей доступны на портале библиотеки ЛибКат.

Agile: оценка и планирование проектов: краткое содержание, описание и аннотация

Предлагаем к чтению аннотацию, описание, краткое содержание или предисловие (зависит от того, что написал сам автор книги «Agile: оценка и планирование проектов»). Если вы не нашли необходимую информацию о книге — напишите в комментариях, мы постараемся отыскать её.

Оценка и планирование критически важны для успеха любого проекта. Однако процесс планирования сложен, и наши планы часто оказываются далекими от реальности. На помощь приходит Agile-подход. Благодаря Agile вы научитесь создавать реалистичные планы, которые сможете корректировать по ходу работы, при этом выполняя проекты в срок и в рамках бюджета.
Майк Кон, гуру в области Agile, дает инструменты, необходимые для оценки, планирования и управления Agile-проектами любого масштаба. В книге нет теоретических рассуждений, она полна конкретных примеров, методов, графиков, рецептов, а главное — аргументированных рекомендаций.

Agile: оценка и планирование проектов — читать онлайн ознакомительный отрывок

Ниже представлен текст книги, разбитый по страницам. Система сохранения места последней прочитанной страницы, позволяет с удобством читать онлайн бесплатно книгу «Agile: оценка и планирование проектов», без необходимости каждый раз заново искать на чём Вы остановились. Поставьте закладку, и сможете в любой момент перейти на страницу, на которой закончили чтение.

Тёмная тема
Сбросить

Интервал:

Закладка:

Сделать

Часть VI состоит всего из одной главы — 22, в которой рассматривается вопрос, почему работает agile-подход к оценке и планированию. Эта глава является своего рода дополнением к главе 2, где говорится о том, почему традиционные подходы нередко дают неудовлетворительные результаты.

Заключительная часть (VII) также включает в себя только одну главу. Глава 23 представляет собой расширенный анализ примера, который повторяет основные моменты этой книги применительно к гипотетической ситуации.

Часть I

Проблема и цель

Чтобы уяснить суть agile-подхода к оценке и планированию, необходимо ясно понимать цель планирования. Именно этому вопросу посвящена глава 1 данного раздела. В главе 2 рассматриваются основные причины, по которым традиционные подходы к оценке и планированию дают неудовлетворительные результаты. Заключительная глава этого раздела содержит описание обобщенных принципов agile-подхода к оценке и планированию, которому посвящаются последующие части книги.

Глава 1

Цель планирования

Планирование — это все. Планы — ничто.

Фельдмаршал Хельмут фон Мольтке

Оценка и планирование критически важны для успеха проекта по разработке программного обеспечения любого размера и значимости. Планы определяют наши инвестиционные решения: мы можем взяться за проект, на выполнение которого, по нашим оценкам, потребуется полгода и $1 млн [1] Не забывайте, что $ — это универсальный, обобщенный символ для обозначения валюты. , и отказаться от этого же проекта, если на него потребуется два года и $4 млн. Планы помогают нам понять, кого нужно привлечь к работам по проекту в течение определенного периода. Планы помогают нам понять, как продвигается создание функциональности, которая нужна пользователям и получения которой они ожидают. Без планов мы открываем ворота для целого ряда проблем.

Процесс планирования, однако, сложен, а планы нередко получаются далекими от реальности. Как результат, команды зачастую впадают в одну из двух крайностей: они либо полностью отказываются от планирования, либо тратят столько сил на составление планов, что начинают верить в их правильность. Команды, которые отказываются от планирования, не могут ответить на такие фундаментальные вопросы, как «Когда это должно быть выполнено?» и «Можем ли мы ожидать выпуск продукта в июне?». Команда, затратившая слишком много сил на планирование, обольщает себя уверенностью в том, что план в принципе может быть «правильным». Ее план может быть тщательно проработанным, но вовсе не обязательно отличаться высокой точностью или полезностью.

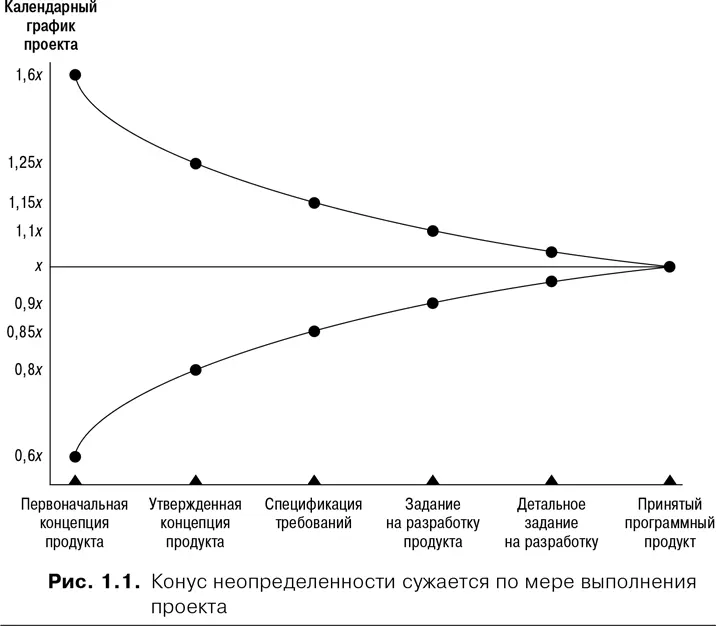

Тот факт, что оценка и планирование — дело непростое, не является открытием. Это известно давным-давно. В 1981 г. Барри Боэм построил первую версию того, что Стив Макконнелл (Steve McConnell, 1998) позднее назвал «конус неопределенности». На рис. 1.1 показаны первоначальные диапазоны неопределенности Боэма в разных точках в процессе последовательного развития («каскадный процесс»). Конус неопределенности говорит о том, что на этапе оценки осуществимости проекта оценка обычно отклоняется от истины на 60–160 %. Иначе говоря, на проект, который, как ожидается, должен занять 20 недель, может потребоваться от 12 до 32 недель. После формулирования требований в письменном виде оценка может отклоняться на ±15 % в любом направлении, т. е. плановый срок 20 недель может сократиться до 17 недель или вырасти до 23 недель.

Институт управления проектами Project Management Institute PMI имеет - фото 2

Институт управления проектами (Project Management Institute — PMI) имеет сходную точку зрения на постепенное повышение точности оценок, однако он считает, что конус неопределенности должен быть асимметричным. PMI предлагает принимать начальный уровень отклонений оценки в диапазоне от +75 % до –25 %. Следующий этап — бюджетные предположения — предполагает диапазон отклонений от +25 % до –10 %, за ним следует этап окончательной бюджетной оценки с диапазоном отклонений от +10 % до –5 %.

Зачем это нужно

Если оценка и планирование настолько трудны и если точную оценку невозможно получить вплоть до последней фазы выполнения проекта, то зачем этим заниматься? Конечно, очевидной причиной является то, что в организациях, где мы работаем, от нас нередко требуют предоставления оценок. Планы и графики могут требоваться для таких вполне понятных целей, как планирование маркетинговых кампаний, планирование релизов продукта и обучение внутренних пользователей. Это очень важные потребности, и трудность оценки проекта не может служить основанием для отказа от составления плана или графика, который организация может использовать для их удовлетворения. Вместе с тем помимо этих номинальных потребностей существует значительно более фундаментальная причина не жалеть сил на оценку и планирование.

Читать дальше
Тёмная тема
Сбросить

Интервал:

Закладка:

Сделать

Похожие книги на «Agile: оценка и планирование проектов»

Представляем Вашему вниманию похожие книги на «Agile: оценка и планирование проектов» списком для выбора. Мы отобрали схожую по названию и смыслу литературу в надежде предоставить читателям больше вариантов отыскать новые, интересные, ещё непрочитанные произведения.


Отзывы о книге «Agile: оценка и планирование проектов»

Обсуждение, отзывы о книге «Agile: оценка и планирование проектов» и просто собственные мнения читателей. Оставьте ваши комментарии, напишите, что Вы думаете о произведении, его смысле или главных героях. Укажите что конкретно понравилось, а что нет, и почему Вы так считаете.

x
