И наконец, хотя книга вовсе не предназначена для неспециалистов, мы все же надеемся, что граждане, объединения, активисты, СМИ и широкая общественность, проявляющие интерес и испытывающие влияние мегапроектов, сделают для себя полезные открытия, например, касающиеся политических игр и жульничества, с которыми они могут столкнуться, если окажутся вовлеченными в мегапроекты. Понимание анатомии мегапроектов необходимо для того, чтобы стать сильным игроком в разработке проектов. И, как уже упоминалось, мы расцениваем более активное вмешательство гражданского общества и заинтересованных групп в принятие решений по мегапроектам как необходимое условие более обоснованных и демократических решений.
Теоретики общества риска и демократии недавно подошли к изучению типа практической политики и планирования, необходимого для работы с риском при практическом общественном обсуждении и принятии решений. «В обществе риска, – согласно выводам одного из исследований, – государственная политика требует долгосрочного планирования в условиях неопределенности в четко очерченных границах принципов и фактических данных, что позволяет обеспечивать эстафетное и гибкое принятие решений. Это, в свою очередь, требует вовлечения информированных и активных граждан, ценящих серьезные и ответственные отношения с экспертами и политическими деятелями. Демократия большого доверия – единственный способ встретить рискованное будущее» [30]. Для того чтобы этот подход заработал, вера в «демократию большого доверия» должна основываться не на эфемерных идеалистических рассуждениях о достоинствах демократии, а на трезвом анализе риска и демократической ответственности. Жизнь неотделима от риска. Но с риском можно иметь дело намного более разумными способами, чем те, которые мы наблюдаем сегодня. Мы предлагаем эту книгу как попытку воплощения на практике способа принятия решений и демократии, к которой призывают теоретики риска, а также демократии для особой сферы, касающейся увеличения социальной, экономической и политической надежности в разработке мегапроектов.
2. Многострадальная история перерасходов
В этой и следующих главах мы рассматриваем опыт множества мегапроектов, включая туннель под Ла-Маншем и транспортные сообщения через проливы Большой Бельт и Эресунд. Стоимость последних трех оценивается во многие миллиарды долларов. И хотя мы подвергаем эти проекты придирчивому анализу, наша цель состоит вовсе не в их критике, даже в случаях имеющихся недоработок, а в конструктивном изучении и извлечении уроков, которые могут оказаться полезными для более качественного принятия решений по мегапроектам в будущем. Учитывая, какие огромные суммы денег затрачены на крупнейшие транспортные инфраструктурные проекты, удивительно, насколько незначительны доступные данные и исследования, которые помогли бы ответить на два основных вопроса: (1) привели ли такие проекты к предполагаемым результатам; и (2) какова фактическая жизнеспособность таких проектов в сравнении с проектируемой. Поэтому, кроме транспортных проектов, мы сочли целесообразным рассмотреть данные и исследования других типов инфраструктурных проектов и сравнить опыт этих проектов с опытом транспортного сектора. Таким образом, мы рассмотрим данные нескольких сотен больших проектов. В этой главе мы остановимся на стоимости мегапроектов. В главах 3 и 4 мы рассмотрим спрос на такие проекты и их жизнеспособность.
Первым шагом на пути к сокращению перерасхода средств должно стать признание, что значительный риск перерасхода существует и его невозможно полностью устранить, но можно уменьшить.
Проблема превышения расходов
Превышение расходов – широко распространенное явление в крупных транспортных инфраструктурных проектах. Разница между фактическими и предполагаемыми капитальными затратами часто достигает 50–100 процентов, поэтому для многих проектов перерасход средств оборачивается угрозой жизнеспособности самого проекта. Первым шагом на пути к сокращению перерасхода средств должно стать признание, что значительный риск перерасхода существует и его невозможно полностью устранить, но можно уменьшить. Следующим шагом является передача риска перерасходов тем, кто лучше всего способен им управлять. Оба шага будут рассмотрены ниже.

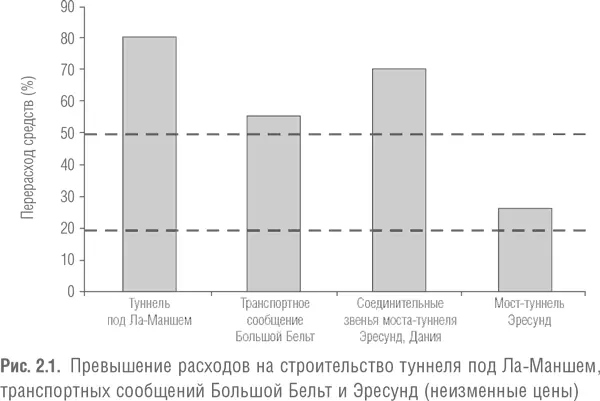

Главной причиной перерасходов является недостаток реализма в первоначальной смете. Недооценивается продолжительность и стоимость задержек, недопустимо низко оцениваются непредвиденные расходы, не учитываются должным образом изменения в технических требованиях и проектных решениях, недооцениваются или игнорируются изменения валютных курсов, равно как и геологический риск, а также количественные и ценовые изменения, стоимость отчуждения и требования безопасности и защиты окружающей среды. Многие крупные проекты к тому же зачастую включают большой процент высокорискованных технологических инноваций. Такой риск обычно проявляется в увеличении расходов, которые в первоначальной смете часто определяются неверно. Рассмотрим рост себестоимости на ряде реальных проектов.
