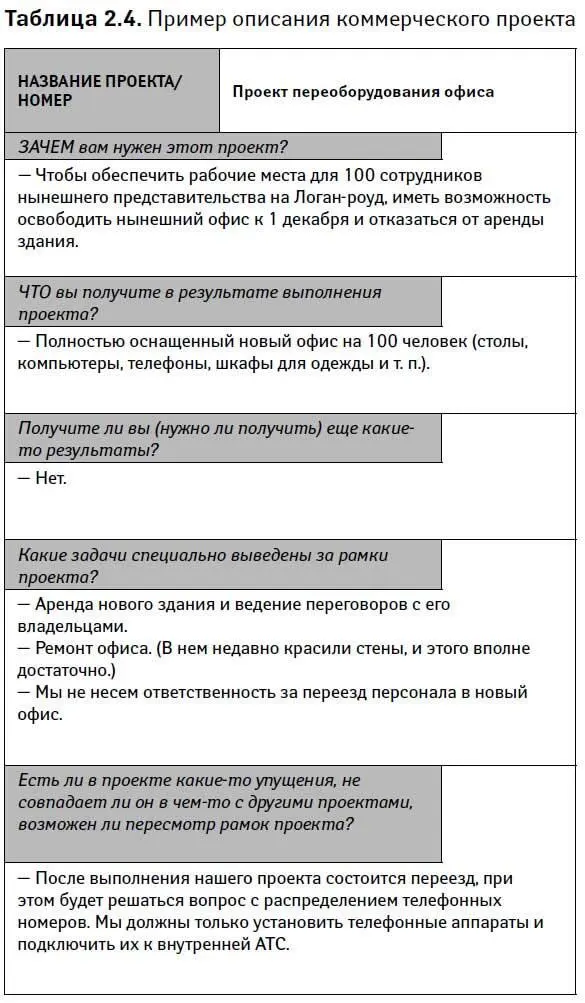

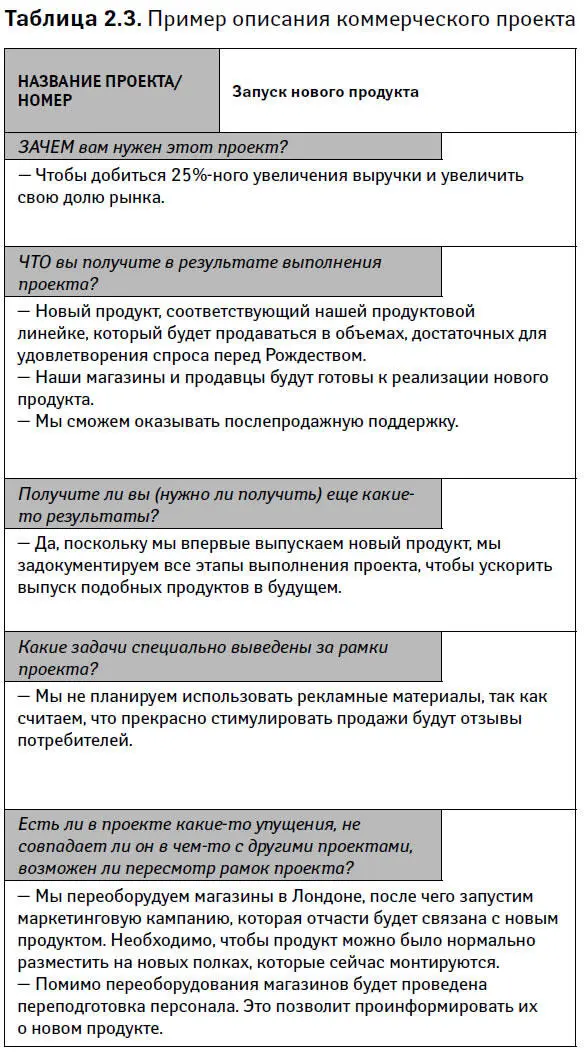

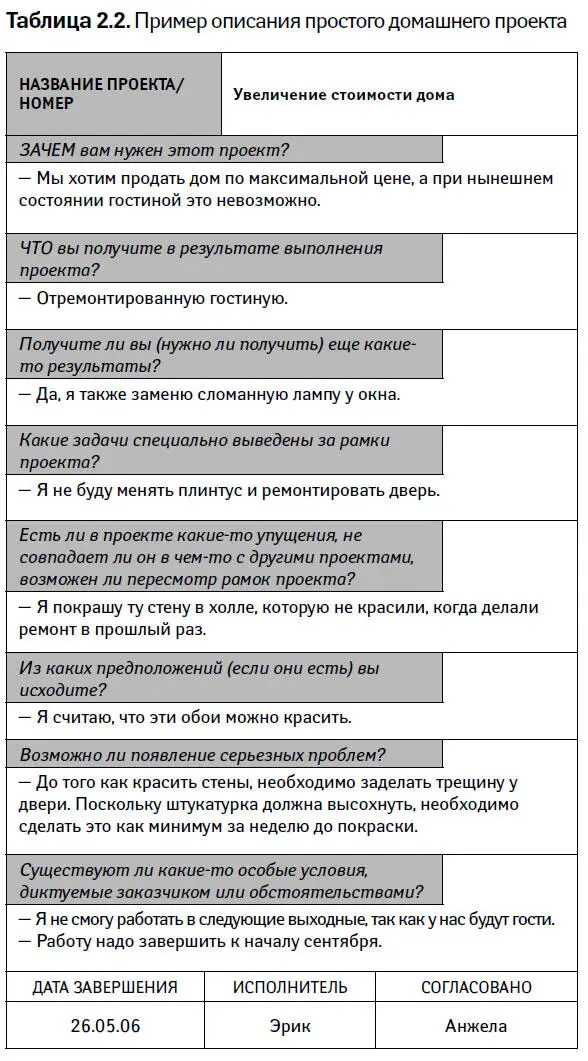

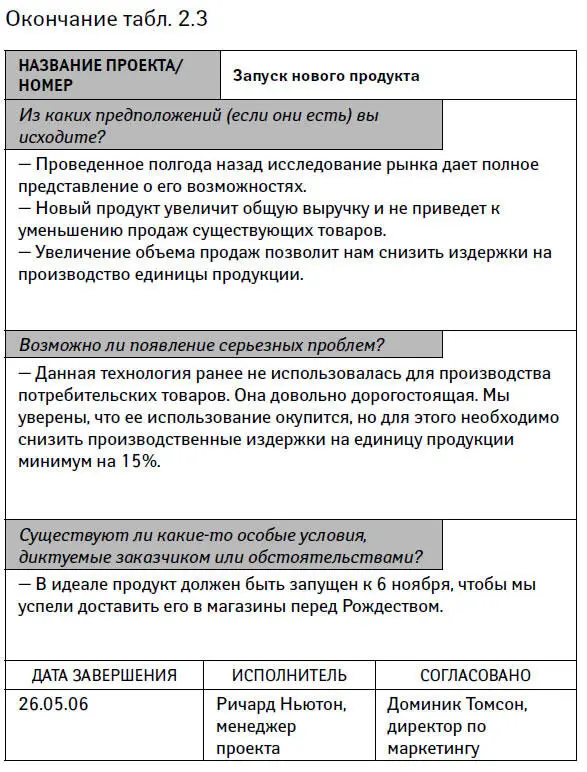

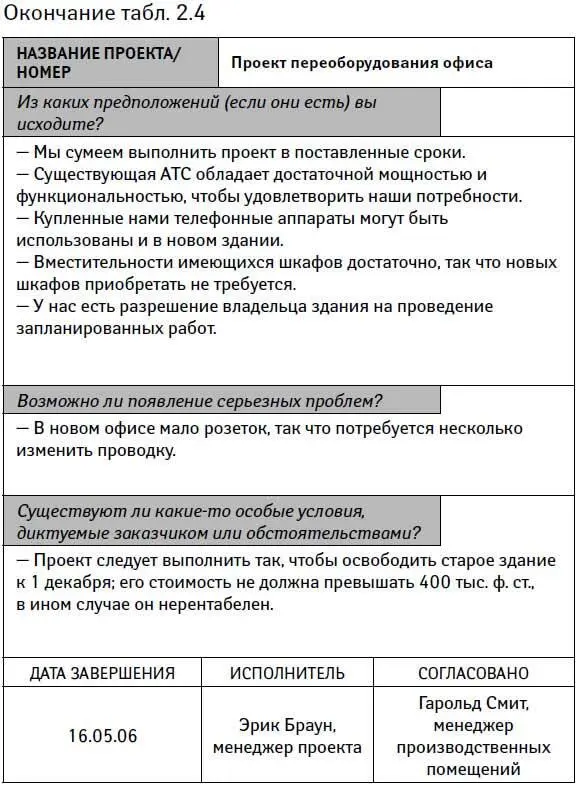

1 ...6 7 8 10 11 12 ...41 Ниже я привожу три примера описания реальных проектов: 1) ремонт; 2) запуск нового продукта; 3) переоборудование офиса перед переездом на новое место. Как видите, проекты различаются объемом работ и уровнем сложности.
Шаг 2.2. Уточните, за что вы отвечаете – за достижение цели проекта или за выполнение объема работ
Чтобы успешно завершить проект, нужно знать, что от вас требуется. Вернемся к простому примеру, с которого началась эта глава, – вы ремонтируете гостиную. Как помните, вы решили сделать ремонт, чтобы продать дом подороже. Для начала нужно разобраться, за что вы отвечаете:
• за ремонт в гостиной (что)
ИЛИ
• за продажу дома по максимальной цене (зачем).
Обычно менеджер отвечает за выполнение проекта, а причины, по которым тот начат, касаются только заказчика. Тем не менее стоит уточнить сферу вашей ответственности. Порой заказчик может требовать, чтобы вы отвечали не только за выполнение объема работ, но и за достижение целей проекта. Это называется получением выгоды от проекта. Если вы несете именно такую ответственность, вам следует как можно скорее найти ответы на следующие вопросы:
• является ли ремонт гостиной оптимальным способом повысить стоимость дома при продаже;
• что делать, если ремонт не поможет достичь поставленной цели.
Конечно, если в сферу вашей ответственности входит только ремонт гостиной, а не продажа дома по максимальной цене, ваша задача упрощается.
Шаг 2.3. Согласуйте описание проекта с заказчиком
Если вы работаете на себя, то подготовка описания проекта не создаст вам особых сложностей. Конечно, потребуется какое-то время на обдумывание своих действий, и спешить тут не стоит. Описание должно быть тщательно продумано. Если какие-то детали не ясны, стоит продумать их еще раз. Если вы начнете проект, не доведя описание «до ума», есть риск совершить ошибку в ходе работы. Это все равно, что приступать к строительству дома без детального чертежа здания. При отсутствии четкого описания проекта небольшие ошибки вначале могут превратиться в серьезные промахи к моменту окончания работ. Так что беритесь за дело как следует!
Ключевые факторы успеха
1
Взгляните на проект глазами заказчика
Как менеджер проекта, вы работаете на заказчика. Ваша задача – начать проект и делать то, что вы считаете нужным, чтобы поскорее завершить его. Тем не менее важно все время задаваться вопросом – насколько принимаемые вами решения и ваши действия оптимальны с точки зрения заказчика. Если вы не уверены, спросите его!
Если вы управляете проектом в чьих-то интересах, составить описание проекта сложнее. Зачастую люди высказывают свои пожелания весьма нечетко. Поэтому лучше составить первую версию описания проекта и обсудить ее с заказчиком. Постарайтесь объяснить заказчику последствия каждого решения. В этом вам могут помочь следующие вопросы (в приложении к обсуждаемым проектам):
• Действительно ли вы хотите покрасить гостиную в сиреневый цвет? Уверены ли вы, что это поможет вам подороже продать дом?
• Вы уверены, что хотите продавать продукт только в Лондоне – разве это не скажется отрицательно на общем объеме продаж?
• Вы хотите, чтобы я снял офис, исходя из существующей численности персонала, но в будущем не станет ли он для вас маловат. Может быть, стоит учесть рост фирмы при аренде офиса?
Впрочем, не забывайте, что ваша работа – выполнение проекта. Если заказчик знает, чего хочет, и у него было достаточно времени оценить последствия своих решений, не стоит его переубеждать.
К сожалению, заказчики часто меняют свои решения и пожелания уже в ходе проекта (подробнее об этом речь пойдет в четвертой главе в разделе об управлении изменениями). Более того, они могут посчитать, что вы не выполнили требования, поставленные изначально. Застраховаться от этого можно, заранее согласовав с заказчиком описание проекта. Кстати, подпись под описанием заставит его более серьезно относиться к своим решениям. Опыт подсказывает, что люди ответственнее и внимательнее относятся к тому, что они подписали.
Читать дальше
