Вертикальные швы остаются при этом частично незаполненными. Их заполняют при расстилании раствора для кладки следующего по высоте ряда, причем каменщик следит за тем, чтобы поперечные швы между кирпичами заполнялись полностью.
Кирпич забутки плотно прижимают к постели, чтобы верхняя поверхность уложенных в забутку кирпичей была на одном уровне с верстовыми.
Для придания наружной поверхности кладки четкого рисунка и уплотнения раствора в швах их расшивают. В этом случае кладку ведут с подрезкой раствора, а швам придают различную форму: прямоугольную заглубленную, с выпуклостью наружу или вогнутую внутрь, треугольную двухсрезную, применяя расшивки с рабочей частью различных очертаний.
Расшивки вогнутой формы применяют для получения выпуклых швов, а круглого сечения – для получения вогнутых швов. Швы расшивают до схватывания раствора, так как в этом случае процесс менее трудоемок, а качество швов лучше.
При этом сначала протирают поверхность кладки ветошью или щеткой от набрызгов раствора, затем расшивают вертикальные швы (6–8 тычков или 3–4 ложка), после чего – горизонтальные.
Последовательность кладки
Укладку рядов кирпича следует начинать с наружной версты. Кладку любых конструкций и их элементов (стен, столбов, обрезов, напусков), а также укладку кирпича под опорными частями конструкций, независимо от системы перевязки, начинают и заканчивают тычковым рядом.
Кладка может осуществляться порядным, ступенчатым и смешанным способами. Последовательность кладки показана на рис. 58.

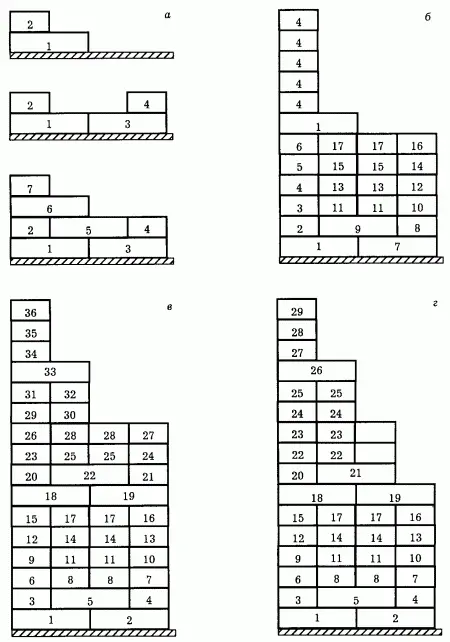

Рис. 58. Последовательность кладки кирпича: а – однорядная система перевязки; б – многорядная система перевязки; в, г – многорядная система перевязки смешанным способом.
Порядный способ с одной стороны очень простой, с другой – трудоемкий, так как кладку каждого последующего ряда можно начинать лишь после укладки верст и забутки предыдущего.
Этот способ применяют преимущественно при кладке по однорядной системе перевязки. Однако чтобы облегчить труд, рекомендуется следующий порядок: после укладки тычковых кирпичей наружной версты укладывают ложковые кирпичи 2-го ряда наружной версты, затем внутренние версты и забутку.
В этом случае реже приходится переключаться с наружных верст на внутренние, чем при кладке сначала полностью одного ряда, а затем другого.
Ступенчатый способ состоит в том, что сначала выкладывают тычковую версту 1-го ряда и на ней наружные ложковые версты от 2-го до 6-го ряда. Затем кладут внутреннюю тычковую версту ряда и порядно пять рядов внутренней версты и забутки. Максимальная высота ступени при этой последовательности составляет шесть рядов. Этот способ рекомендуется при многорядной перевязке кладки.
Смешанным способом выкладывают стены при многорядной перевязке. Первые 7–10 рядов кладки выкладывают порядно. При высоте кладки 0,6–0,8 м, начиная с 8–10 рядов, рекомендуется применять ступенчатый способ кладки, так как продолжать кладку порядным способом, особенно при толщине стен в два кирпича и больше, становится трудно.
В этом случае, выкладывая верхние ряды наружных верст, можно опираться на нижние ступени кладки, что значительно облегчает работу.
Кладку из кирпича начинают с закрепления угловых и промежуточных порядовок (рис. 59). Их устанавливают по периметру стен и выверяют по отвесу и уровню или нивелиру так, чтобы засечки для каждого ряда на всех порядовках находились в одной горизонтальной плоскости.

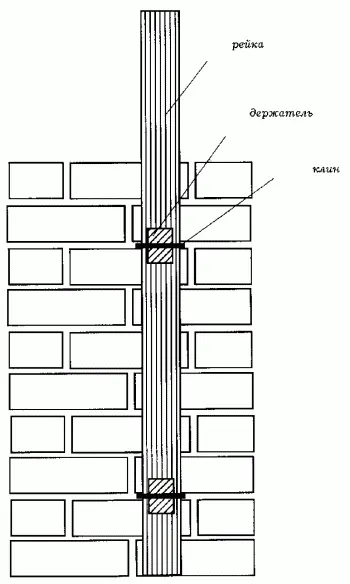

Рис. 59. Крепление порядовки к кладке.
Порядовки располагают на углах, в местах пересечения и примыкания стен, а также на прямых участках стен на расстоянии 10–15 см друг от друга.
После закрепления и выверки порядовок по ним выкладывают маяки (убежные штрабы), располагая их на углах и на границе возводимого участка (рис. 60). Затем к порядовкам зачаливают шнуры-причалки.

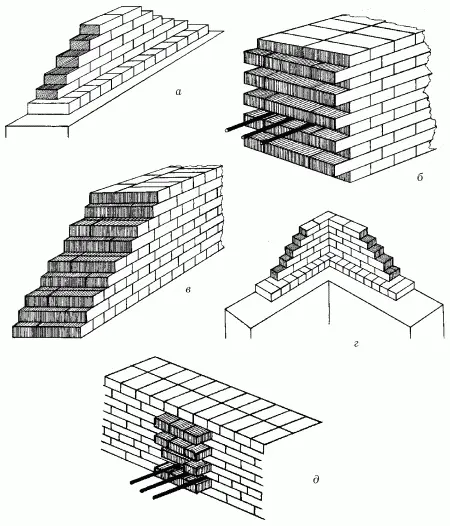

Рис. 60. Штрабы: а – вертикальная на прямом участке; б – убежная; в – убежная промежуточная (маяк); г – вертикальная в месте примыкания другой стены; д – убежная угловая (маяк).
