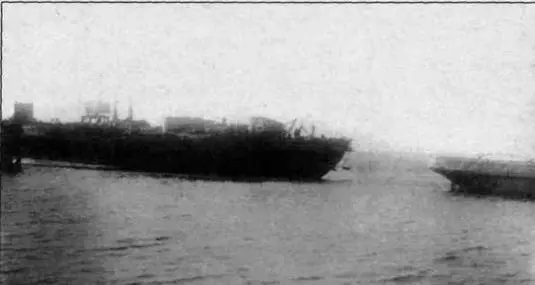

"Красный Кавказ" во время спуска на воду. 9 сентября 1930 г.

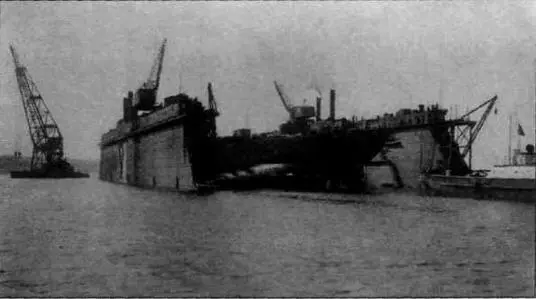

Буксировка корпуса "Красного Кавказа" к достроечной стенке завода. 9 сентября 1930 г.
Через год после утверждения проекта и возобновления строительства “Красного Кавказа”, 1 июня 1930 года, на два месяца позже планировавшегося срока, крейсер завели в плавучий док. На крейсере заменили, из-за перепланировки цистерн, несколько участков флоров и стрингеров с сопутствующей этой работе “расшивкой” наружной обшивки, заменой ее проржавевших листов и заклепок, переклепкой к обшивке значительных по протяженности участков притыкания верхней и нижней палуб. Одновременно подкрепили набор в районе кормового подзора, поставили кожуха гребных валов и привели в порядок кронштейны дейдвудов, смонтировали подводный клюз для паравана и выгородку для лага, сняли часть старых кингстонов и патрубков, заделав отверстия, и привели в порядок оставляемую на месте арматуру забортных отверстий. Часть снятой арматуры перенесли на новые места, а также установили новые кингстоны и патрубки, подводную арматуру сточных и фановых трубопроводов. Испытали водой 38 междонных, 62 бортовых и большое число внутренних отсеков.
Проверили изгиб корпуса, и, после очистки и окраски свинцовым суриком его подводной части, притопили док и вывели из него крейсер. Осадка носом у корабля составляла 2,74 м, кормой 5,03 м. Затем “Красный Кавказ” отбуксировали к достроечной стенке в малом ковше завода. На этом завершился этап корпусных работ, выполняемых в обычной ситуации при нахождении корабля на стапеле, а потому дату 9 сентября 1930 года - день вывода крейсера из дока - вполне можно считать датой вторичного спуска обновляемого корабля.
С этого времени стало возможным полноценно приступить к выполнению традиционных достроечных работ по монтажу оборудования, корабельных систем, вооружения, приборов. Так через три с половиной месяца после спуска, во второй половине января 1931 года, в котлах велась кирпичная кладка; производилась установка дымовых труб, зашивка асбестом и подготовка к установке и приклепке листов их внешнего кожуха. Из-за очевидно нарастающего в течение зимы 1930-1931 годов отставания от сроков выполнения работ, на государственном уровне принимается решение о переносе начала сдаточных испытаний на 15 июня.
В апреле 1931 года становится очевидной не реалистичность и новых сроков окончания строительства. Техническая готовность крейсера определялась в 77%. Рабочие ЛМЗ занимались монтажом на крейсере механизмов и бронирования 1-й и 2-й башен с отставанием от намеченных сроков по каждой башне в 14 и 17 дней соответственно. По их вине и вине их предприятия в целом отставание от сроков готовности двух других башен являлись более существенными: по 3-й башне - 1,5 мес., по 4-й - 4-4,5 мес. Рабочие другого ленинградского завода - завода им. К. Маркса устанавливали фундаменты торпедных аппаратов, готовясь начать монтаж самих аппаратов 20 мая с окончанием работ в конце июня.
В мае - первой половине июня проводились выщелачивание, чистка, паровая проба котлов крейсера; испытание главного и вспомогательного паропроводов и прочих трубопроводов; паровые испытания вспомогательных механизмов. График испытаний энергетической установки корабли в целом представлялся руководством николаевского судостроительного предприятия следующим образом: 22-26 июня испытания главной корабельной энергетики при нахождении корабля на швартовых; 26 июня - 1 июля заводские ходовые испытания; 1-15 июля нахождение крейсера в доке; 15 июля 1931 года предъявление “Красного Кавказа” к сдаточным испытаниям. Но, не смотря на все попытки выдержать и такой график, крейсер впервые вышел в море лишь после 20 июля и вышел с крайне различной степенью готовности башенных установок. Общее же состояние технической готовности корабля определялось к тому временем чуть превышающим 90%.
Тем временем, с 12 апреля по 24 июля, под Ленинградом, на Научно-исследовательском морском полигоне, прошли, по мере поступления на полигон, испытания предназначенных для установки на “Красном Кавказе” 180-мм орудий Б-1 (заводские №№ со 2-го по 5-й). Как упоминалось вначале, несколько ранее там же на Ржевке прошел отстрел орудия Б-1 с заводским № 1. Его, являвшимся головным экземпляром в серии новых орудий, подвергли более обстоятельным, чем последующие экземпляры, испытаниям. В ходе их уточнялись тактико-технические параметры новейшей артиллерийской системы: дальности полета снарядов при различных массах пороховых зарядов и возвышениях ствола; пробиваемость брони различной толщины при различной дальности полета снаряда; величины наращивания износа канала ствола по мере увеличения количества произведенных выстрелов. Это орудие, по окончании испытаний, вследствие наступившего износа, сделавшем невозможным его боевое применение, оставили полигону.
Читать дальше
