Сергей Авдошин - Информатизация бизнеса. Управление рисками

Здесь есть возможность читать онлайн «Сергей Авдошин - Информатизация бизнеса. Управление рисками» — ознакомительный отрывок электронной книги совершенно бесплатно, а после прочтения отрывка купить полную версию. В некоторых случаях можно слушать аудио, скачать через торрент в формате fb2 и присутствует краткое содержание. Город: Москва, Год выпуска: 2011, ISBN: 2011, Издательство: ДМК Пресс, Жанр: economics, management, на русском языке. Описание произведения, (предисловие) а так же отзывы посетителей доступны на портале библиотеки ЛибКат.

Информатизация бизнеса. Управление рисками: краткое содержание, описание и аннотация

Предлагаем к чтению аннотацию, описание, краткое содержание или предисловие (зависит от того, что написал сам автор книги «Информатизация бизнеса. Управление рисками»). Если вы не нашли необходимую информацию о книге — напишите в комментариях, мы постараемся отыскать её.

Проблема управления рисками при информатизации бизнеса является одной из наиболее актуальных и значимых в ИТ-индустрии. В предлагаемом учебно-практическом пособии, затронуты как теоретические, так и практические вопросы управления рисками, раскрывается специфика механизма управления рисками при реализации проектов в области информационных технологий.
В основу учебного пособия положен многолетний опыт преподавания авторами дисциплины «Управление рисками» на отделении программной инженерии Высшей школы экономики.
Книга предназначена для студентов магистратуры, обучающихся по направлениям 080500.68 «Бизнес-информатика» и 231000.68 «Программная инженерия», а также для ИТ-специалистов, разработчиков и заказчиков программных продуктов, менеджеров ИТ-проектов.

Информатизация бизнеса. Управление рисками — читать онлайн ознакомительный отрывок

Ниже представлен текст книги, разбитый по страницам. Система сохранения места последней прочитанной страницы, позволяет с удобством читать онлайн бесплатно книгу «Информатизация бизнеса. Управление рисками», без необходимости каждый раз заново искать на чём Вы остановились. Поставьте закладку, и сможете в любой момент перейти на страницу, на которой закончили чтение.

Тёмная тема
Сбросить

Интервал:

Закладка:

Сделать

Например, если проект испытывает недостаток квалифицированных специалистов, то могут возникнуть сложности с внедрением системы и ее дальнейшей поддержкой. Или же если система обладает избыточной функциональностью, то дальнейшая поддержка системы окажется сложной и дорогостоящей.

Просмотр и оценка большого числа сценариев являются трудоемким процессом, но при этом расширяют область поиска решений и увеличивают вероятность получения наилучшего решения. Для каждого изменения предполагается, как правило, несколько альтернативных сценариев, из которых можно выбрать наиболее оптимистичный вариант.

Для оценки сценариев изменений необходимо использовать классификацию изменений (социальные, политические, экономические, технологические, технические и прочие), которая может отличаться в зависимости от проекта внедрения и стратегических целей в программе ИТ-проекта.

Главный недостаток данного метода заключается в субъективности выбора сценария реализации проекта и отсутствии учета информационной неопределенности.

Причинно-следственные диаграммы.Применение причинно-следственных диаграмм при идентификации рисков ИТ-проекта (рис. 11) представляет анализ графического отображения неопределенностей и прочих аспектов проекта. Применение причинно-следственных диаграмм позволяет выявить причинно-следственные связи, которые могут привести к возникновению риска. Использование диаграмм следует связывать с использованием будущих ИТ, которые оцениваются с применением различных критериев и факторов на всех этапах жизненного цикла, включая разработку и использование ИТ в конкретной организации.

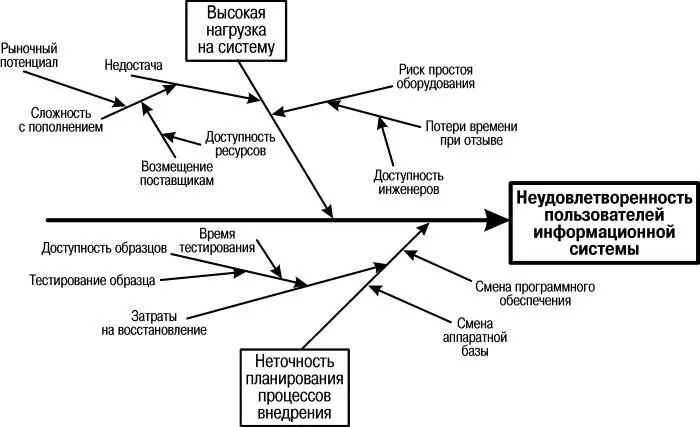

Рис 11 Пример причинноследственной диаграммы для идентификации ИТрисков - фото 13

Рис. 11. Пример причинно-следственной диаграммы для идентификации ИТ-рисков

Использование диаграмм является очень наглядным, хотя и трудоемким методом идентификации рисков.

Структурирование рисков с использованием структурной декомпозиции риска(Risk Breakdown Structure, RBS) сформировано по аналогии со структурной декомпозицией работ проекта (WBS) и позволяет группировать риски по источникам появления для определения суммарного воздействия рисков.

Универсальный пример иерархических уровней структурной декомпозиции рисков ИТ-проекта представлен ниже в табл. 3.

Использование данного метода в области ИТ требует большого знания предметной области и наличия достаточной информации.

Для идентификации рисков необходимо привлекать как можно больше людей из команды проекта. Если в идентификации участвует только руководитель проекта, он может не учесть всех возможных рисков в силу ограниченности своих знаний. В результате идентификации рисков проекта ИТ должны быть получены списки рисков и рискообразующих факторов, при наступлении которых возможно получение отрицательного воздействия на проект ИТ. Каждый риск необходимо зарегистрировать, а именно:

• дать наименование риску и присвоить ему уникальный номер;

• определить ответственного за данный риск;

• описать причины возникновения риска;

• описать последствия наступления риска;

• зафиксировать статус риска (новый/в работе/закрыт).

Таблица 3.

Структурная декомпозиция рисков ИТ-проекта

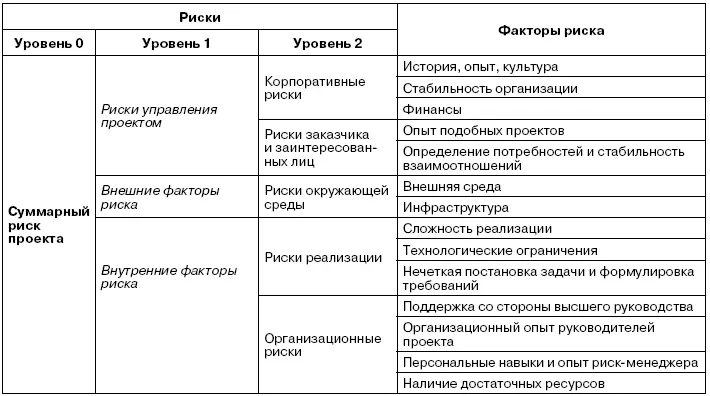

42 Качественная и количественная оценка рисков Оценка рисков предполагает - фото 14

4.2. Качественная и количественная оценка рисков

Оценка рисков предполагает определение величины возможных результатов (позитивных или негативных) воздействия неопределенных факторов и вероятность (правдоподобность) их наступления.

Для оценки рисков можно применять качественную либо количественную оценку. Качественная оценка, как правило, основана на экспертных методах оценки, использующих шкалы и баллы в качестве базы для измерения. Качественную оценку легче выполнить, при этом результаты оценки достаточно наглядны. Количественная оценка рисков означает присвоение количественного значения качественному параметру и позволяет определить числовое выражение вероятности возникновения рисков и их влияние на проект, а также меру риска всего проекта. Количественная и качественная оценки могут осуществляться одновременно. Количественная оценка математически обоснована и позволяет оценить эффективность управления рисками за счет анализа затрат на снижение рисков. Количественная оценка считается более объективной при наличии достаточных статистических данных, экспертов в области моделирования и доступных программных средств для математической обработки данных.

Читать дальше
Тёмная тема
Сбросить

Интервал:

Закладка:

Сделать

Похожие книги на «Информатизация бизнеса. Управление рисками»

Представляем Вашему вниманию похожие книги на «Информатизация бизнеса. Управление рисками» списком для выбора. Мы отобрали схожую по названию и смыслу литературу в надежде предоставить читателям больше вариантов отыскать новые, интересные, ещё непрочитанные произведения.


Harvard Business Review (HBR) - Управление рисками
Harvard Business Review (HBR)
Отзывы о книге «Информатизация бизнеса. Управление рисками»

Обсуждение, отзывы о книге «Информатизация бизнеса. Управление рисками» и просто собственные мнения читателей. Оставьте ваши комментарии, напишите, что Вы думаете о произведении, его смысле или главных героях. Укажите что конкретно понравилось, а что нет, и почему Вы так считаете.

x
