Коммерческие риски(или риски третьих сторон). Могут быть определены на основе факторов бизнеса, например надежности поставщиков, платежеспособности заказчиков, опыта соисполнителей в подобных проектах, связаны с выбором технологии и поставщика. Необходимо оценить успешность технологии на рынке, ее актуальность на протяжении жизненного цикла ИТ-проекта, доступность необходимого аппаратного и программного обеспечения, его качество и частоту модернизации и т. д. Также следует оценить надежность поставщика необходимых технологий.
Риски персонала.Риски персонала связаны с квалификацией, профессионализмом и желанием у персонала качественно и в срок выполнять свою работу. Наиболее часто встречаемые сложности при работе с персоналом – это неспособность или неопытность сотрудников, которые участвуют в проекте, применять используемые технологии, недостаточность опыта менеджера проекта, частое и противоречивое изменение требований заказчиком, текучесть кадров.
В отдельных случаях целесообразно применять технику структурирования рисков с использованием структурной декомпозиции риска (Risk Breakdown Structure, RBS), сформированной по аналогии, группирующей риски по источникам появления и служащей для определения суммарного воздействия рисков.
Учитывая различные способы внедрения информационных систем, автором предложено рассмотреть в табл. 1 более детально риски для каждого вида внедрения.
Таблица 1.

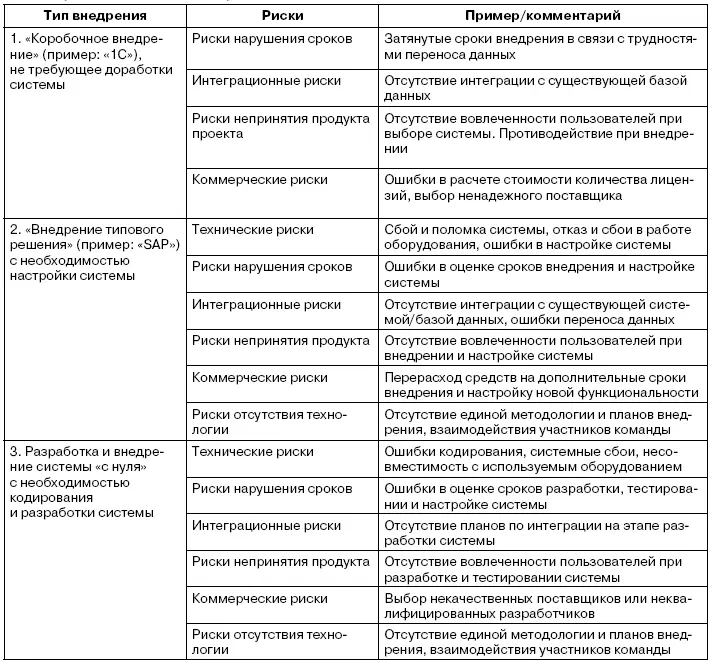

Классификация рисков в зависимости от типов внедрения
Для более эффективной работы и избегания двусмысленных трактовок риска желательно на начальном этапе продумать четкую формулировку риска. Естественно, что одни и те же риски могут иметь разные формулировки у разных менеджеров проекта в зависимости от используемой терминологии. И наоборот, одна и та же формулировка риска может немного отличаться для разных видов деятельности и разных типов проектов.
Формулировка риска [4] Определение MSF – Microsoft Solution Framework.
– это «выражение на естественном языке причинно-следственной связи между реально существующим фактором проекта (текущим положением дел) и потенциально возможным, еще не случившимся событием или ситуацией».
Первая часть формулировки риска называется условием и содержит описание существующего фактора или особенности проекта, которые, по мнению проектной группы, могут сделать результат проекта убыточным либо сократить получаемую от проекта прибыль.
Вторая часть формулировки риска называется следствием и описывает ту нежелательную ситуацию, которой следует избежать. Первая и вторая части формулировки описывают не жесткую, но возможную, с вероятностью меньше единицы, причинно-следственную связь (рис. 5).

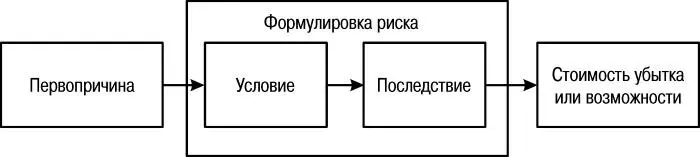

Рис. 5. Формулировка риска, согласно методологии MSF
Зачастую оказывается весьма сложным придерживаться заданной формулировки риска на протяжении всего проекта. Однако подробная форма описания риска удобна тем, что на ранних этапах процесса управления рисками она увязывает последствие риска с видимым (и потенциально контролируемым) его условием. Использование альтернативного подхода, при котором проектная группа не концентрируется на описании условий на фазе выявления рисков, ведет к тому, что на более позднем этапе (при разработке стратегий управления) приходится восстанавливать условия и причины рисков.
Формулировки рисков не являются предложениями в форме «если – то». В действительности они представляют собой факты наличия возможных, но еще не случившихся зависимостей. Рассмотрение гипотетических причинно-следственных связей «если – то» может оказать помощь при выработке планов с использованием деревьев альтернатив на этапе анализа и планирования. Однако на этапе выявления рисков задача состоит в обнаружении максимально возможного их числа. Поэтому анализ причинно-следственных связей должен быть отложен до фазы планирования. На раннем этапе работы над проектом можно встретить огромное количество таких формулировок рисков, которые указывают на недостаточную информированность проектной группы. По мере развития проекта формулировки риска могут немного меняться, дополняться комментариями и более расширенными описаниями.
