Рис. 17.Простейший выпрямитель (диод)
Иногда такое же происходит и с человеком, только человек выпрямляет не ток, а отклонения фактического срока выполнения какой-либо задачи от планового срока.
Среди начинающих руководителей ходят слухи о сверхоптимизме исполнителей, которые очень часто занижают свою оценку времени, необходимого для выполнения задачи, из-за чего этим руководителям приходится умножать эти оценки на всякие магические коэффициенты. Естественно, в большинстве случаев это арифметическое действие приводит лишь к тому, что сорванными оказываются не исходные сроки, а сроки, умноженные на магический коэффициент. Как правило, сроки срываются не потому, что мы заложили мало резервов, а потому, что мы не умеем грамотно ими распоряжаться. Это очень хорошо описано в Сателлитной программе Голдратта {8 [25] 8 Goldratt Sattelite Program, Lecture 3: Management and Engineering — Critical Chain (CCPM) and Product Development.
. Мы еще коснемся этой темы в главе 4.
При детальном рассмотрении эффект выпрямления сроков выглядит примерно так:
1. К нам приходит человек, ставит задачу и спрашивает, сколько времени может занять ее выполнение.
2. Оценивая задачу, мы, конечно же, хотим назвать тот срок, к которому точно успеем, а так как многое может случиться (и мы подозреваем, что что-то наверняка случится), мы закладываем в оценку некий запас времени.
3. Вместо того чтобы сразу же приступить к выполнению задачи, мы «разбираемся со срочным», так как «эта задача пока не горит» — у нас же есть вышеупомянутый запас.
4. Задача начинает «дымиться», и мы приступаем к ней.
5. Если ничего не случилось, то мы успеваем вовремя, а вот если что-то случилось… Резерв мы на это «что-то» уже потратили и в итоге опаздываем (рис. 18).

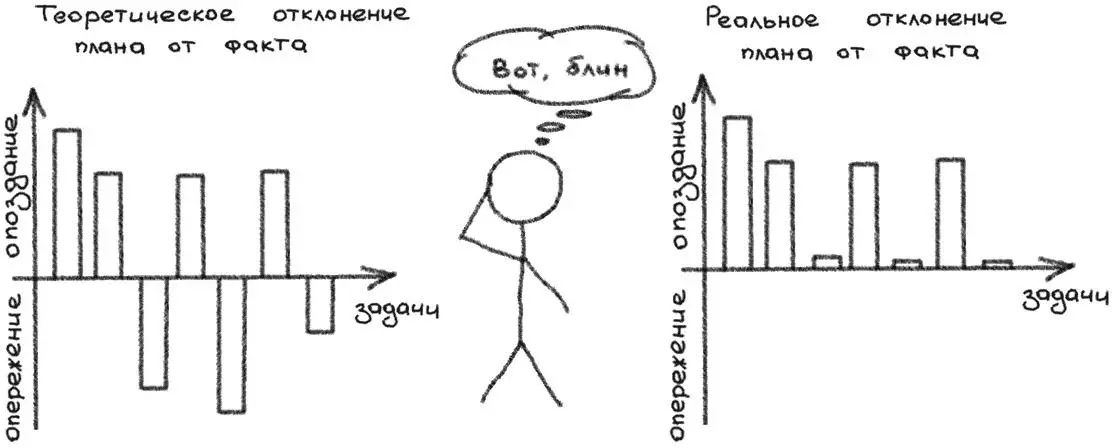

Рис. 18.Человек как выпрямитель (и диод)
В итоге любой названный в качестве дедлайна срок становится сроком, раньше которого задача выполнена не будет.
К особо неприятным последствиям это приводит при командной работе, когда для выполнения одной задачи или проекта требуется сотрудничество разных специалистов и разных отделов. Если они так же выпрямляют сроки, то с самого начала составленный план превращается в самопросрочивающийся прогноз. Чисто теоретически, при выполнении большого проекта кто-то из команды может завершить свою часть работы раньше, а кто-то позже, тогда в итоге, опять же чисто теоретически, опоздания компенсируются опережениями и в среднем выполнение проекта не сильно отклоняется от изначально намеченного срока. Но в реальности эффект выпрямления сроков при масштабировании на команду приводит к так называемому эффекту тетриса: успехи исчезают (ранние завершения не «передаются» следующему исполнителю и не компенсируют предыдущие опоздания), а ошибки накапливаются (опоздания, как назло, как раз-таки передаются дальше).
2.3.6. Сжатие/разрежение сроков
Этот эффект я наблюдал во многих компаниях. Каждый раз, когда я описывал его на какой-нибудь конференции, аудитория взрывалась хохотом и аплодисментами, что лишний раз подтверждало актуальность темы.
Существует определенная категория менеджеров, считающих, что они постигли дао управления и оценки сроков — надо всего лишь брать любые оценки и умножать их на два. Некоторые еще более продвинутые менеджеры из этой категории пошли дальше — они научились умножать на три, а некоторые — даже на число пи. Каждый раз они следуют этому правилу вместо того, чтобы начать думать. Действительно, зачем включать мозг? Есть же волшебный множитель.
Беда начинается, когда такой менеджер запрашивает у одного из своих подчиненных (непосредственного исполнителя задачи) оценку срока ее выполнения и получает ответ, что времени понадобится довольно много, скажем, неделя. Штука вот в чем. Очень часто внушительное количество времени, отведенного на задачу, ничего не говорит о ее реальной трудоемкости, но показывает степень непонимания исполнителем самой постановки задачи. Просто в определенных корпоративных культурах более прилично называть вслух максимально допустимый в этой компании срок (пусть даже не имеющий ничего общего с реальностью), чем задавать уточняющие вопросы или признаться в том, что пока еще не все понятно и требуются дополнительные пояснения.
Менеджер-множитель, услышав относительно далекую от сегодняшней дату, ленится проверить, насколько понятна задача исполнителю (например, пользуясь методом волшебной феи из параграфа 3.4.3), или просто желает иметь временной запас на всякий случай (этот эффект может иметь место даже в том случае, когда исполнитель честно и точно оценил задачу). Поэтому он умножает срок на свой волшебный коэффициент и передает полученный результат дальше по цепочке в направлении конечного заказчика задачи. Если все остальные менеджеры в этой цепи действуют точно так же (умножают вместо того, чтобы думать), то до заказчика может дойти совсем неприятная цифра. Это фаза разрежения сроков.
Читать дальше
