Павел I в ответ на доклад генерала написал: «Мсье инженер-генерал Сухтелен. Я удовлетворен вашими предложениями по защите поста Онеги, представленными в вашем рапорте от 15 февраля, и Я их одобряю. Любящий вас» [414] Савельев А. Указ. соч. С. 152.
.
Для обеспечения строительства и ремонта укреплений, еще в зимние и весенние месяцы были заключены подрядные договоры на изготовление фашин [415] Тучков С. А. Военный словарь. М., 1818. Репринт. М., 2008. С. 351.
, туров [416] Там же. С. 343.
и рогаток (деревянных преград с торчащими заостренными кольями) [417] Там же. С. 298.
.
24 января 1801 г. по поручению П. К. Сухтелена инженер-майором Балкашиным был заключен договор подряда с отставным инженерного корпуса каменщиком 1-го класса Петром Бусыгиным и крестьянами Заостровской волости Перхачевской деревни Федором Скачковым, Федором Лукошковым, той же волости деревни Щеломенской Осипом Вешняковым и Уемской волости деревни Шилошенской крестьянином Андреем Лебедевым. Всего они подрядились изготовить и сдать 4 тысячи фашин и 2 тысячи туров.

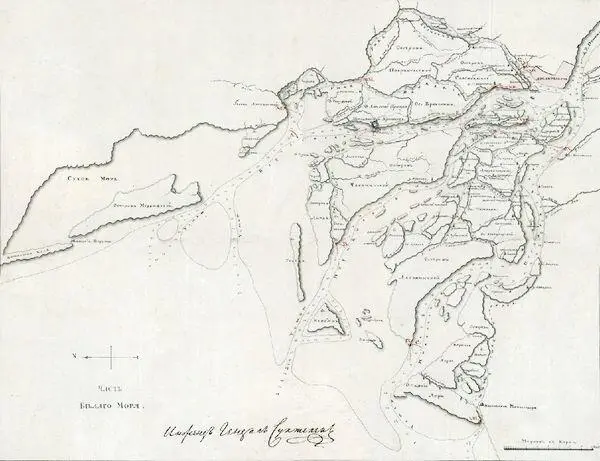

«Карта устьев реки Дианы и ея падениев в Белое море с укрепленными постами, построенными и маие и июне месяцов сего 1801 года, для защити входа во оныя и прохода и г. Архангельск и адмиралтейство. П. К. Сухтелен». Из фондов РГАВМФ.
В договоре были указаны характеристики заказных изделий, цены и сроки выполнения работ: «…Из сырых житких (тонких — И. Г. ) прутьев, вязать плотно и крепко, каждый тур в диаметре и вышиною в три фута (91 см — И. Г. ), а фашины половинное количество длиною одной (2,16 м — И. Г. ), а досталное число одной с половиною сажени (3,24 м — И. Г. ), толщиною от десяти до одиннатцати дюймов (25–28 см — И. Г. )». Подрядчики обязались приступить к работам в марте и «привести к окончанию непременно сего года маия к первому числу». Работа была оценена в 960 рублей, из которых авансом было выплачено 200 рублей [418] РГВИА. Ф. 827. Оп. 1. Д. 116. Л. 6–6 об.
.
27 февраля 1801 г. Балкашин заключил контракт с архангельским купцом Афанасием Ивановичем Амосовым на изготовление из елового леса 600 рогаток: длиной по 14 футов (4,27 м), в основании брус 7×7 дюймов (17,8×17,8 см); диаметр спицы 1,5 дюйма (3,8 см), длина 5 футов (1,52 м), концы заострены. Спицы должны быть вставлены в выдолбленные в брусе отверстия, между спицами вбиты кованные гвозди по предоставленному образцу, по торцам рогаток сделаны металлические пробой и крюк для их сцепки их между собой. Цена одного изделия была установлена в 5 рублей 25 копеек; общая сумма составила 3150 рублей, из которых было выдано авансом 1575 руб. Срок поставки был установлен 1 мая [419] Там же. Л. 8–8 об.
.

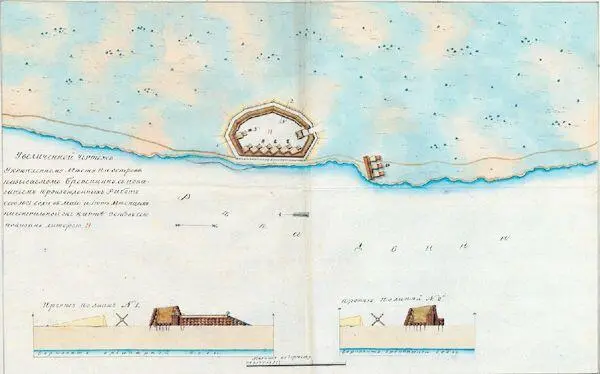

Укрепленное место на Соломбальском острове у церкви Св. Лаврентия. 1801 г. Из фондов РГВИА.
Укрепленное место на острове Бревенник. 1801 г. Из фондов РГВИА.

Укрепленное место при Лапоминской гавани. 1801 г. Из фондов РГВИА.

Укрепленный пост на острове Повракульском 1801 г. Из фондов РГВИА.
Недостававший для производства работ лес инженер-поручик Мозгов по поручению генерала собирал по двинским островам [420] Там же. Л. 17–18.
.
Одним из первых решений П. К. Сухтелена было разделение работ в крепости и на укреплениях вблизи нее от работ на других редутах и батареях. Вот как он докладывал об этом в Санкт-Петербург: «Дабы не смешивать работы, производимыя ныне в Новодвинской крепости… с работами диспозиционными, то предписал я прибывшему в упомянутую крепость под команду мою инженер-майору Балкашину взять смотрение над экстренными работами, как в Новодвинске, так и в постах по реке Двины расположенных» [421] Там же. Д. 118. Л. 2.
.
Ремонты в крепости начались уже в январе. Пока лежал снег и стояли морозы, проводился срочный ремонт помещений для размещения личного состава прибывших с генералом батальонов: в солдатских казармах в 11 покоях были перебраны нары; одна голландская печь заменена на русскую; завершена постройка артиллерийской казармы, где также были устроены нары; в артиллерийской мастерской заменены полы; в мастерской при инженерном доме сделаны нары; из-за нехватки помещений в крепости для размещения офицеров «назначенного во оную полка» был занят и отремонтирован дом таможенного ведомства [422] Рапорт Балкашина и ведомость о производстве работ; 1801 г., февраля 8 // Там же. Л. 3–5 об.
.
