Мы уже отмечали, что к моменту первичной сдачи редко завершаются работы по реализации всех необходимых функций. Недоделки устраняются после первого предъявления системы к сдаче.
Необходимо при этом отметить, что кривая, отмечающая количество используемого персонала, после первичной сдачи не должна сразу же резко снижаться! Это и не происходит в действительности! На самом деле строится несколько версий системы, каждая из которых содержит все больше функций, все меньше ошибок, в более поздних версиях все с большей полнотой отражается опыт пользователя.
Такая практика долгосрочного планирования и финансирования разработок редко применяется в больших организациях. «Социология» приемки новых систем, возможно, в некоторой степени объясняет такое положение, но чаще причиной ошибочного выбора методики большого взрыва является полное отсутствие опыта.
«Социология»? Ну конечно, ведь поддержание на высоком уровне количества занятых людей в течение многих лет ведет к таким затратам, что проект может быть отвергнут. Поэтому и выбирают график вида большого взрыва. Для небольших приложений типов I и II такая схема привлечения персонала работает вполне удовлетворительно. В других условиях использование большого взрыва — это чистейшей воды афера, причем совершенно бессмысленная! (См. рис. 5.8.)

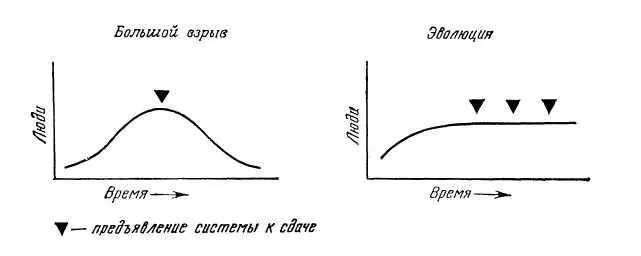

Рис. 5.8. Планирование занятости при методике большого взрыва и при эволюционном подходе к разработке.
Все, что мы говорили до сих пор, ни в малейшей степени не объясняет те огромные затраты людских ресурсов, которые необходимы для создания больших последовательностей команд — программного обеспечения. Теперь подробнее изучим процесс создания и разработки системы из миллиона команд.
Для начала обратимся к конечному результату — что представляет собой программа из миллиона команд? Никто никогда такой программы не видел. Если мы напишем на бумаге миллион строк по 4 команды на 1 см, мы получим рулон бумаги длиной в 250 000 см. Это составляет 2,5 км. бумаги.
Чтобы представить себе миллион команд, представим себе лишь отдельные части программы и их взаимоотношения. Способы представления таких программ будут вкратце описаны на с.155.
Для того чтобы поверить в истинные масштабы затрат на разработку, их иногда необходимо просто увидеть. Десяток, а иногда и несколько десятков людей работают, чтобы выработать требования, установить, что же должна делать система!
Первичное проектирование ведется меньшим количеством людей, но зато написание программы, программирование должно выполняться сотнями, а иногда тысячами программистов. И опять не меньше десятка людей требуется для компоновки, а для тестирования необходимо привлечь несколько десятков, а то и сотен людей. Документирование работ также требует не одного десятка людей. (См. рис. 5.9.)

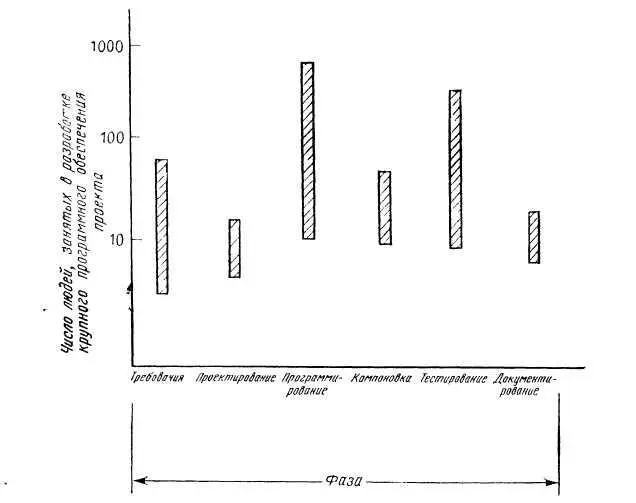

Рис. 5.9. Занятость в различных фазах разработки.
Определение требований
Этот шаг является важнейшим среди всех шести этапов процесса разработки. Он влияет на все остальные этапы. Увы, это наименее изученный и наименее понятный процесс.
Процесс определения требований разбивается по крайней мере на две части. Во-первых, нужно понять, что нужно сделать, а во-вторых, нужно документировать это. Без этой второй части большой проект останется неуправляемым. Если требования не записаны и не сделаны доступными разработчикам, они вроде бы и не существуют. То, что они существуют в голове какого-нибудь гения, все равно не спасает проект от неожиданной катастрофы.
Требования системного уровня
Определение требований это проблема системного уровня, которая постепенно спускается на уровень программного обеспечения. Если взглянуть на типичную картину большого проекта по управлению процессами типа V, мы увидим что-то похожее на рис. 5.10.

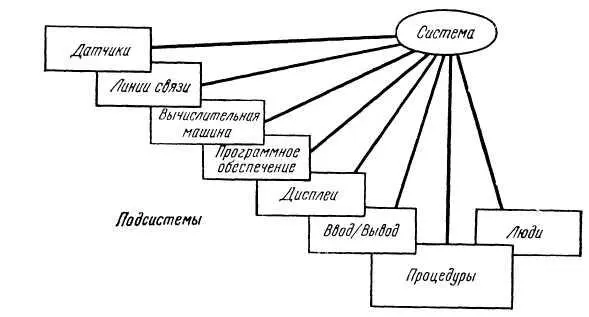

Рис. 5.1 °Система и ее подсистемы.
Изменения неизбежны
Требования системного уровня определяют требования для отдельных подсистем. По мере развития работ затраты, возникающие изменения, ограничения, возможные прорывы в подсистемах будут оказывать обратное воздействие на требования системного уровня, делая весь процесс итеративным.
