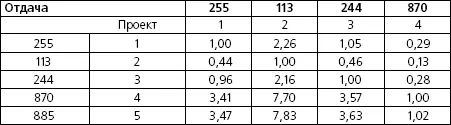

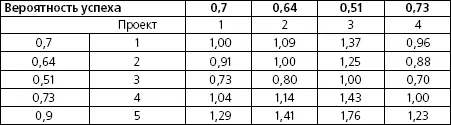

Матрица отдачи, которая приводится ниже, разработана по аналогии. Как и в случае с вероятностью успеха, чем выше отдача, тем выше предпочтительность, поэтому значения отдачи для строки делятся на значения отдачи для столбца, формируя значения, отражающие относительную предпочтительность отдачи для строки над отдачей для столбца.

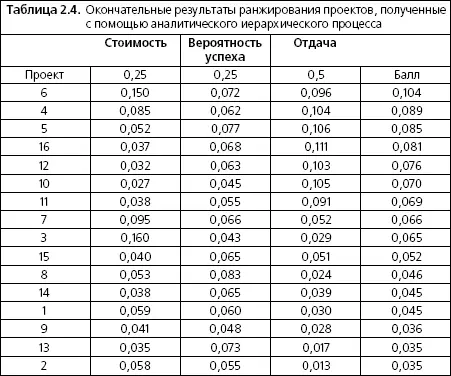

Вычисление рейтинга (оценки).Как и в случае одного массива предпочтений по трем критериям, теперь каждое значение каждого столбца во всех трех массивах делится на сумму значений соответствующего столбца и вычисляются средние значения по строкам. В табл. 2.4 показаны средние значения строк (внутри двойных линий) (21), веса каждого фактора, рассчитанные на первом шаге (в верхней строке таблицы), и окончательные оценки для каждого проекта в крайнем правом столбце. Эти оценки получаются путем умножения значений верхней строки таблицы (строки весов) на строку, соответствующую данному проекту, и последующего суммирования. Проекты упорядочены в порядке убывания общей оценки. Как и в случае модели ранжирования проектов, когда матрицы предпочтений сформированы руководством, а проектно-специфические данные предоставлены проектными командами или другими соответствующими группами, окончательный расчет тривиален при использовании электронных таблиц.
Использование аналитического иерархического процесса
Когда использовать процесс.Аналитический иерархический процесс разрабатывался не для того, чтобы упростить ранжирование проектов, а скорее как средство, позволяющее облегчить принятие обоснованных решений вне зависимости от сути проблемы. Как следствие, роль данного инструмента значительно больше, чем простое ранжирование проектов, и включает в себя ранжирование альтернатив и принятие решений во всех областях управления проектами. В качестве примера можно привести выбор проекта, являющегося лучшим с точки зрения менеджера среди имеющихся проектов-кандидатов. Другой пример – определение наилучшего ценового предложения из перечня, предложенного участниками торгов. И наконец, еще пример – выбор лучшего из четырех возможных способов ускорения выполнения проекта, сильно отстающего от расписания. Совершенно очевидно, что способов применения аналитического иерархического процесса в управлении проектами множество. Все эти случаи объединены наличием нескольких возможных альтернатив, и задача AHP – выполнить их ранжирование и выбрать наилучшую альтернативу. В этом смысле цель применения AHP состоит в том, чтобы уменьшить риск посредством выбора оптимальной альтернативы. Именно поэтому аналитический иерархический процесс рассматривается как инструмент принятия решений и анализа рисков и включен в данный раздел, поскольку в настоящее время используется главным образом именно в процессе отбора проектов.
Следует отметить, что аналитический иерархический процесс обычно задействуется применительно к крупным и достаточно важным проектам для принятия решений о выборе новых проектов к выполнению и о продолжении/прекращении уже существующих проектов [4]. Определенную помощь здесь способно оказать специализированное программное обеспечение, например Expert Choice, Automan, Excel. И хотя по отношению к малым проектам AHP может использоваться одним лицом, его истинная ценность лежит в сфере группового принятия решений (см. врезку «Советы по использованию аналитического иерархического процесса»). Это особенно важно в том случае, когда данные для различных подкритериев генерируются различными группами. Вместо формирования единой группы людей, являющихся специалистами в совершенно разных дисциплинах и пытающихся прийти к консенсусу, эксперты заполняют соответствующие матрицы, опираясь на свои профессиональные знания, а затем результаты их работы объединяются с помощью AHP.
Время использования.Требуемое время зависит от того, могут быть получены объективные данные (денежная стоимость, часы работы персонала, машинное время и т. д.) или различные матрицы должны заполняться на основе суждений. В том случае, когда имеются объективные данные, время нужно только на их сбор. Вычисление матриц с помощью электронных таблиц тривиально. Матрицы, заполняемые на основе суждений, отнимают много времени у руководителей, ответственных за принятие решений по критериям и их относительной важности. Например, разработка и применение простой иерархии с тремя уровнями и несколькими факторами может потребовать от группы менеджеров нескольких часов работы. Когда иерархия содержит пять уровней и несколько десятков критериев, время, необходимое для принятия решения, может возрасти до десятков часов. Однако в обоих случаях после того, как матрицы сформированы, единственная новая информация, которая становится необходимой в каждом случае использования метода, – это проектно-специфическая информация. Таким образом, усилия руководства по разработке матриц являются единовременными и требуют повторения только в том случае, когда под влиянием внешних обстоятельств матрицу придется корректировать. Приглашение обученного фасилитатора (25) существенно уменьшает затраты времени.
