Структура производства разработана с учетом требуемых объемов производства деталей, применительно к которым производилось выравнивание. Данная структура призвана свести к минимуму негативные последствия переналадки (процесс был оптимизирован, но продолжительность переналадки пока превышает желаемую). Детали A-C производятся каждый день (КД), а детали D-F производятся через день (ЧД). Детали G-J производятся каждые четыре дня (К4Д – да-да, мы знаем, что наша задача производить каждую деталь каждый день, но до этого мы еще не дошли!).

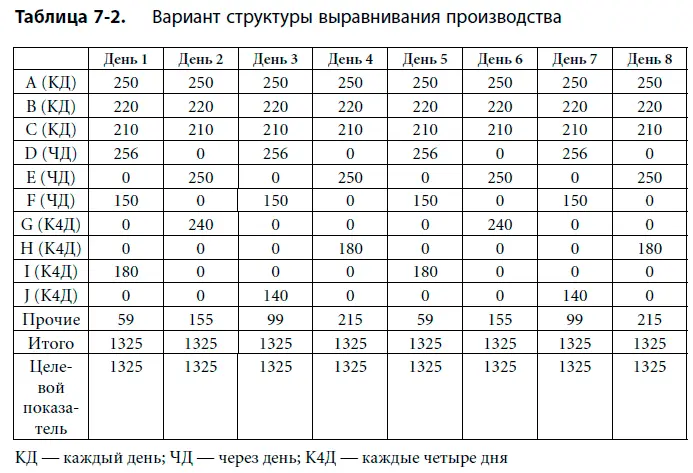

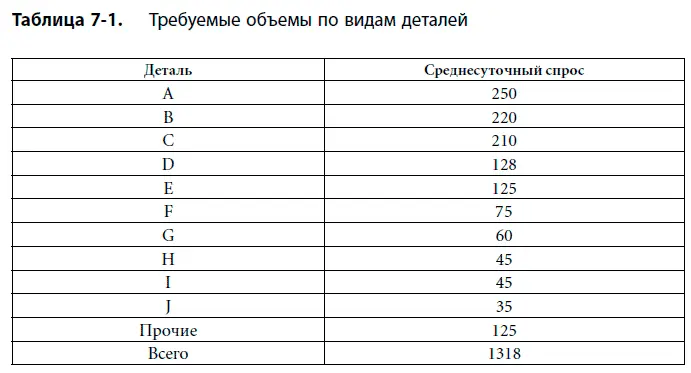

Один из вариантов структуры выравнивания представлен в таблице 7–2. Суточная потребность, составляющая 1318 единиц продукции, была округлена на незначительную величину – до 1325. Как мы уже говорили, это не столь важно, поскольку имеет место вариация количества деталей в категории «прочие». Такая структура является более ровной и позволяет ежедневно производить некоторое количество «прочих» деталей. Если среднее количество заказов на «прочие» систематически превышает указанное количество, можно рассмотреть иную структуру.

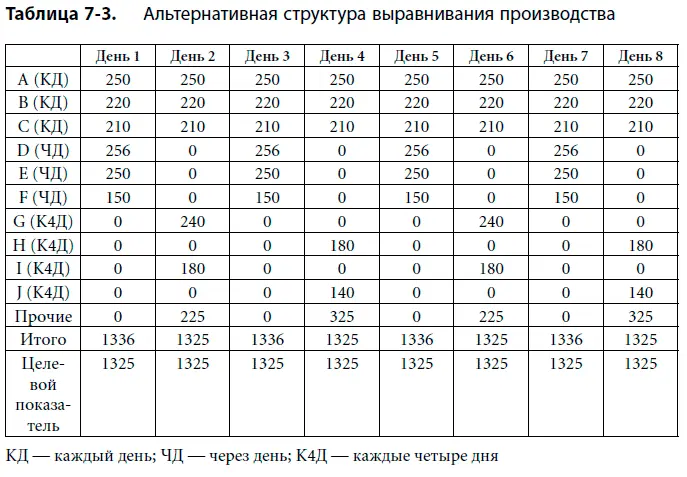

В таблице 7–3 представлена альтернативная структура, где все детали, производимые в режиме ЧД, изготавливаются в один и тот же день наряду с производством деталей в режиме КД. Производство деталей в режиме КД осуществляется по-прежнему – они изготавливаются изо дня в день. Детали, производимые в режиме ЧД и К4Д, обеспечивают возможность маневра в зависимости от потребностей процесса. К примеру, в данном случае вся совокупность деталей, производимых в режиме ЧД, изготавливается в один и тот же день. Возможны и иные варианты структуры. Цель – обеспечить оптимальный выровненный объем структуры по горизонтали, т. е. по каждой детали в пределах заданного временного интервала – выровненный общий объем деталей по вертикали и выровненную структуру на протяжении питча. Эта структура определяет последовательность изготовления деталей A-J. Выравнивание в хронологическом аспекте осуществляется в пределах заданного воспроизводимого интервала. В нашем случае структура повторяется каждые четыре дня и производство каждого изделия выровнено в пределах четырех дней. Обычно временное окно при выравнивании в Toyota составляет месяц, в его основе лежит воспроизводимая структура одного дня. Примечание: линия основной сборки автомобилей применяет структуру выравнивания, ориентированную на высокую периодичность питча с учетом ассортимента изготавливаемых автомобилей, а вспомогательные операции, которые производят детали, пополняя супермаркет или «резерв для отбора», работают в соответствии с иной структурой выравнивания, производной от основной.
Заметьте, что в соответствии с альтернативной структурой общий объем в первый, третий, пятый и седьмой день превышает целевой суточный показатель. Это не слишком серьезная проблема, поскольку количество остается в разумных пределах (обычно максимальное отклонение не превышает 10 %). При работе с фактическим спросом в большинстве случаев не удается добиться таких равномерных показателей, как в этом примере. Для начала попытайтесь выровнять показатели насколько возможно. Создав условия для производства по выровненному графику, вы сможете получить более основательное представление о фактической потребности и соответствующим образом откорректировать структуру выравнивания.
Составить выровненный график куда проще, чем производить продукцию в соответствии с планом! Скорее всего, поначалу вы обнаружите множество препятствий, мешающих придерживаться графика. Следует систематически выявлять и устранять эти препятствия, чтобы обеспечить стабильность (отследить причины, создающие помехи для хейдзунка, и применить метод решения проблем для их устранения). Теперь выровненный график следует считать «голосом потребителя». Правда, потребителя не совсем реального – речь идет о соглашении, которое представляет нужды потребителя, выровненные на благо вашего процесса.
Поскольку речь идет о потребителе, вы должны измерять и отслеживать свою способность его удовлетворить. Если в какой-то момент времени вы не можете обеспечить заданный объем, ассортимент или последовательность, это эквивалентно «невыполненному заказу» (т. е. неудовлетворенному потребителю, хотя, возможно, речь и не идет о невыполнении фактического заказа). Вам следует приучить людей относиться к хейдзунка как к голосу потребителя и как к важнейшей задаче, стоящей перед потоком создания ценности.
